Bericht zu den Um- und Erweiterungsbauarbeiten der OGTS 2026/2027
Der Baustart erfolgte nach längerer Frost- und Schneezeit Anfang März 2026.

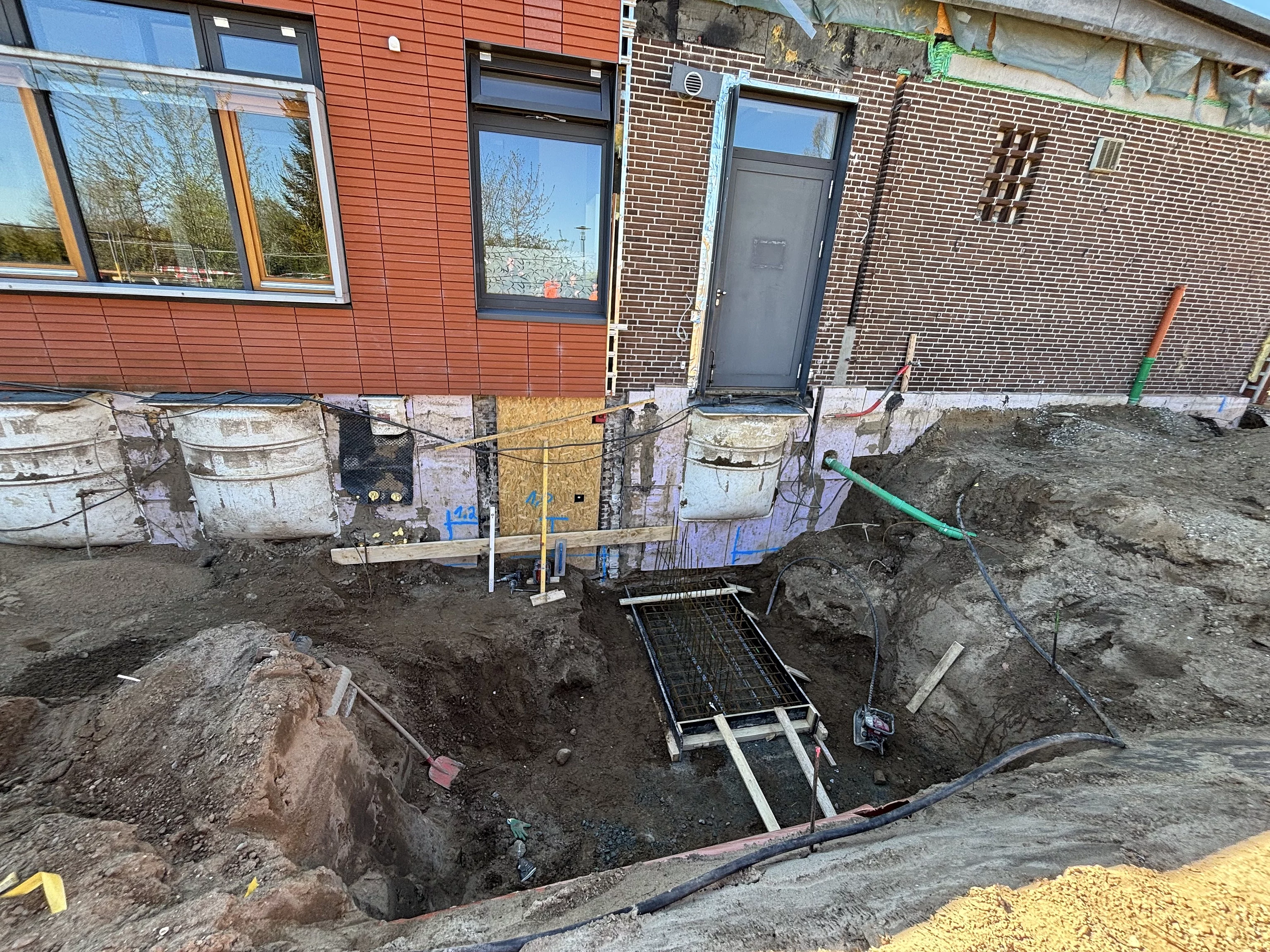

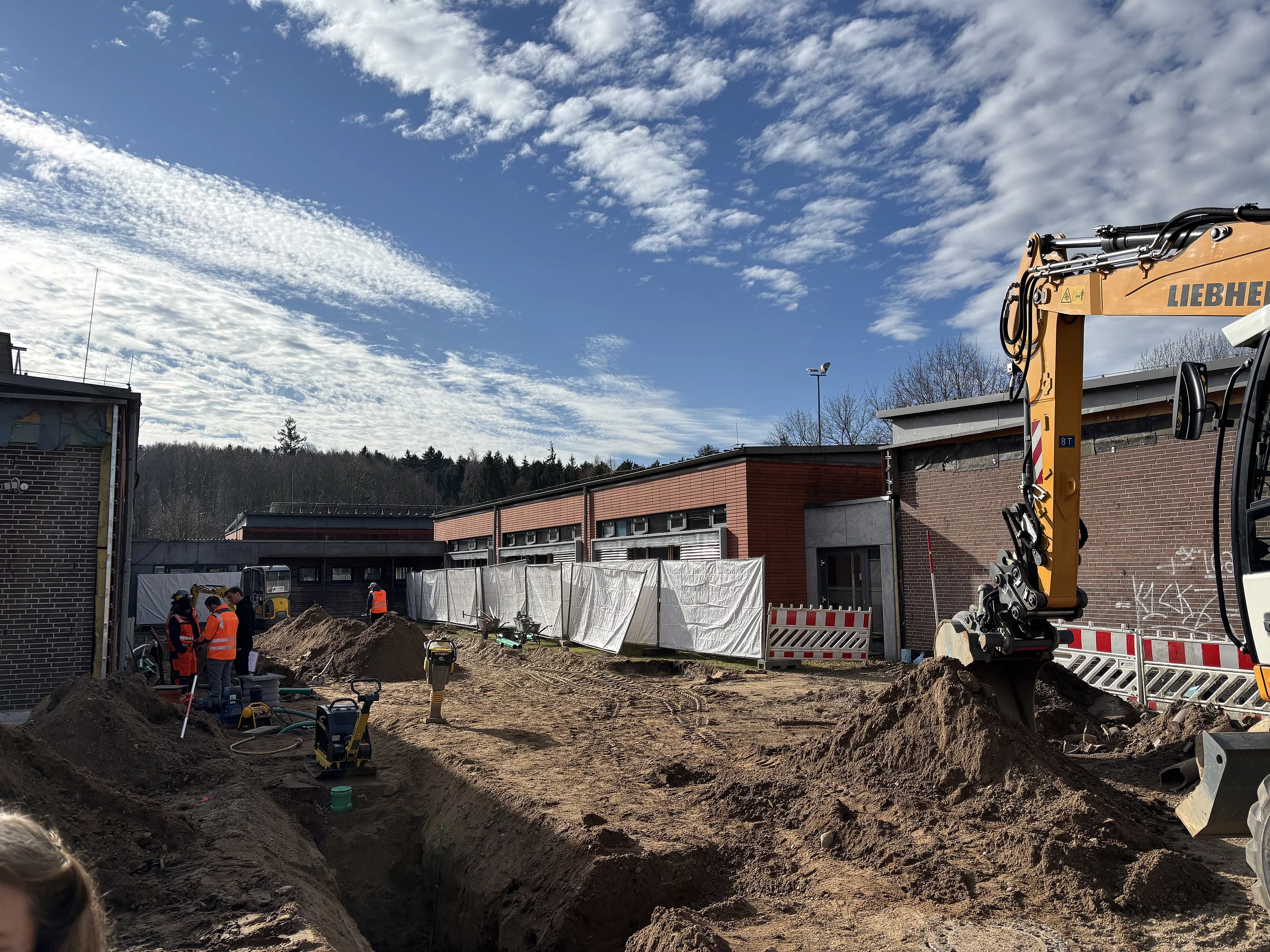

Photo 3. März - Die Tiefbauarbeiten gestalten sich schwieriger als gedacht. Neben Leitungen, die nicht verzeichnet sind, wird eine Stahlbetonkonstruktion im Untergrund gefunden, die soweit nötig entfernt werden muss, damit neue Versorgungsleitungen für Gas, Wasser, Abwasser und Strom dort entlang geführt werden können. Ansonsten werden nicht mehr aktive Leitungen und Schächte usw., welche im Zuge der Tiefbauarbeiten gefunden werden, nicht zurückgebaut.

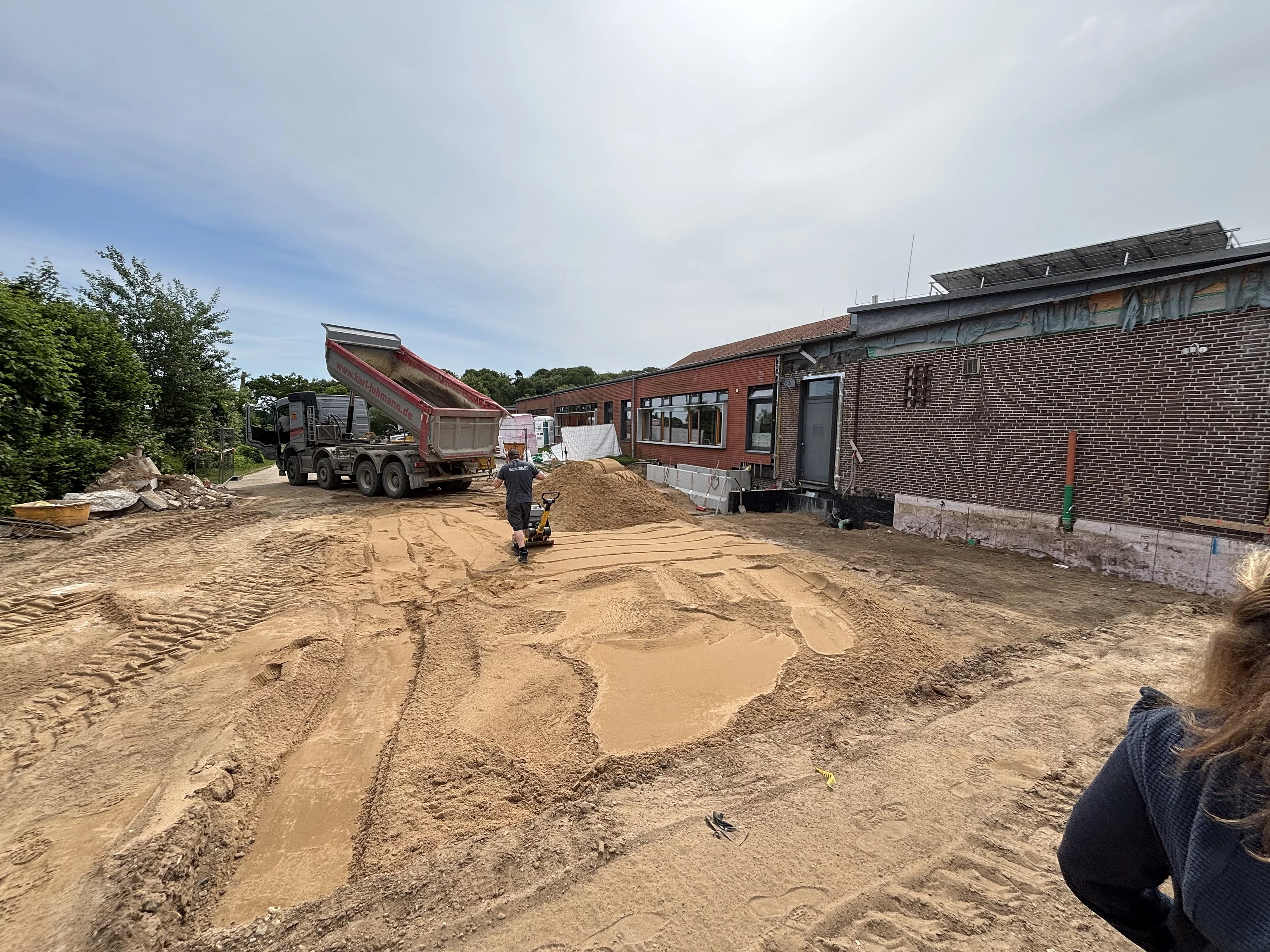

Die Vermessungsarbeiten beginnen am Mittwoch den 15.04.

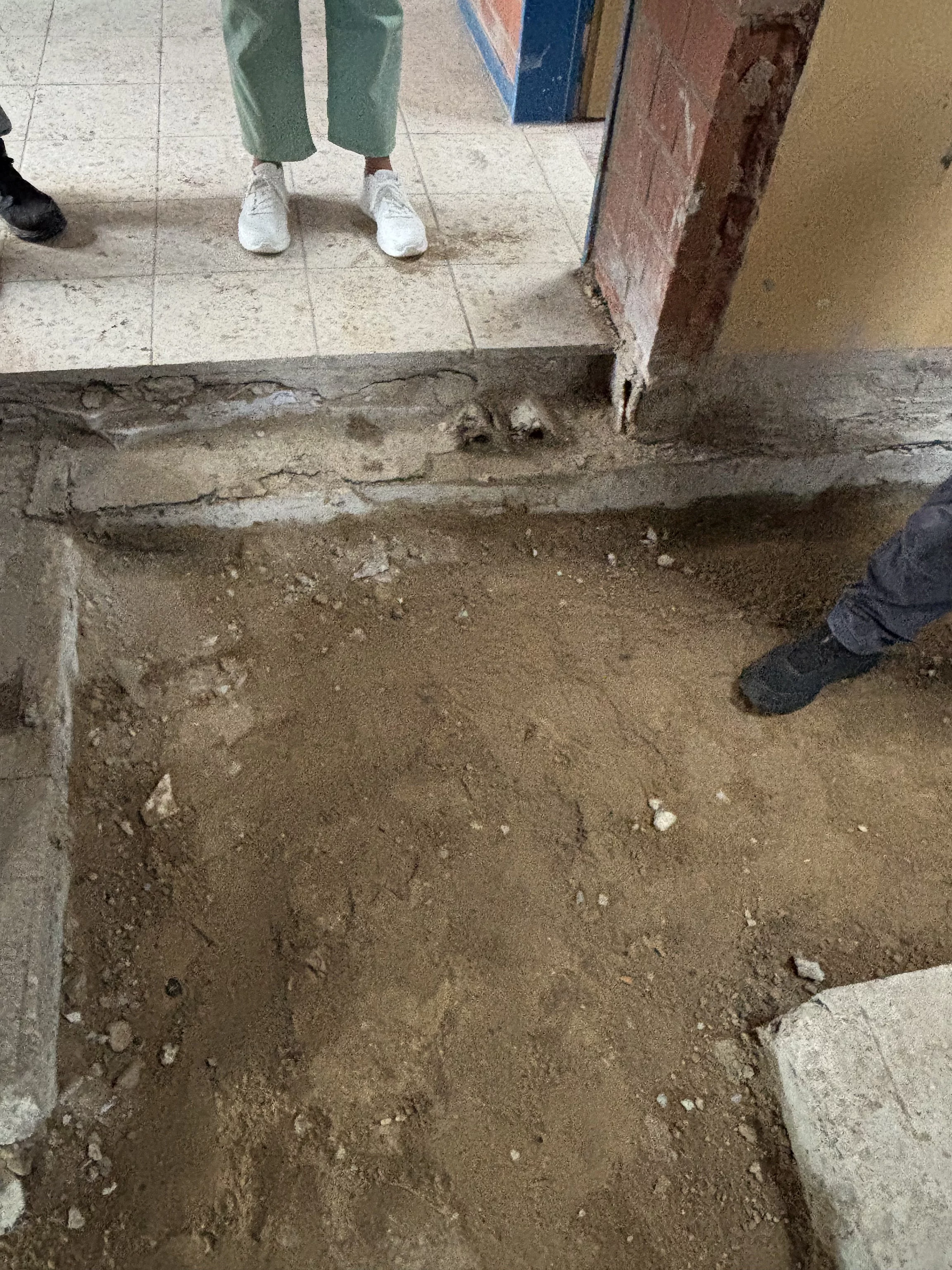

Die Abbruchfirma bricht die bestehende KS-Wand „zwischen Mensa und Mensa-Küche“ ab. Der Boden wird entfernt.

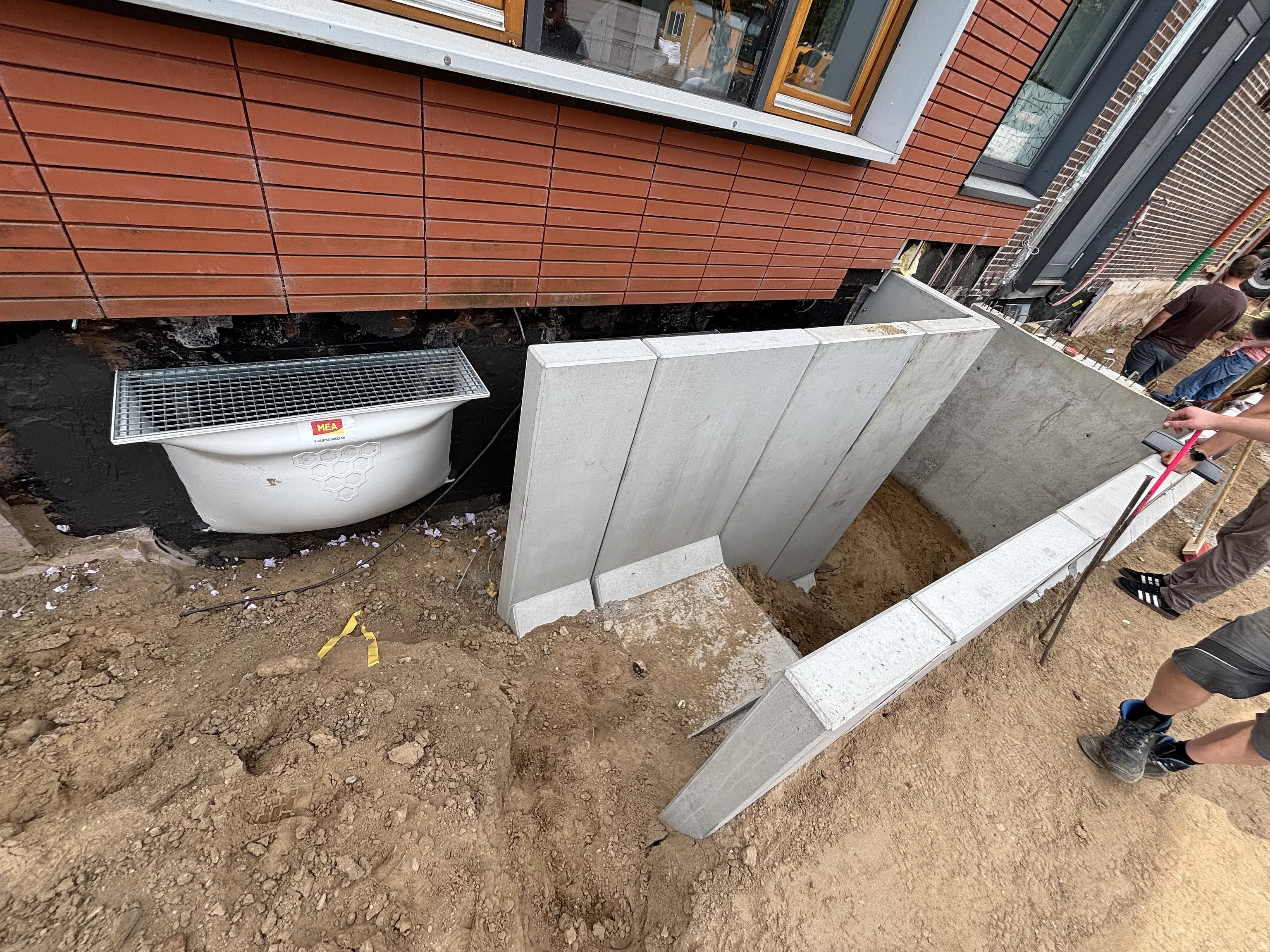

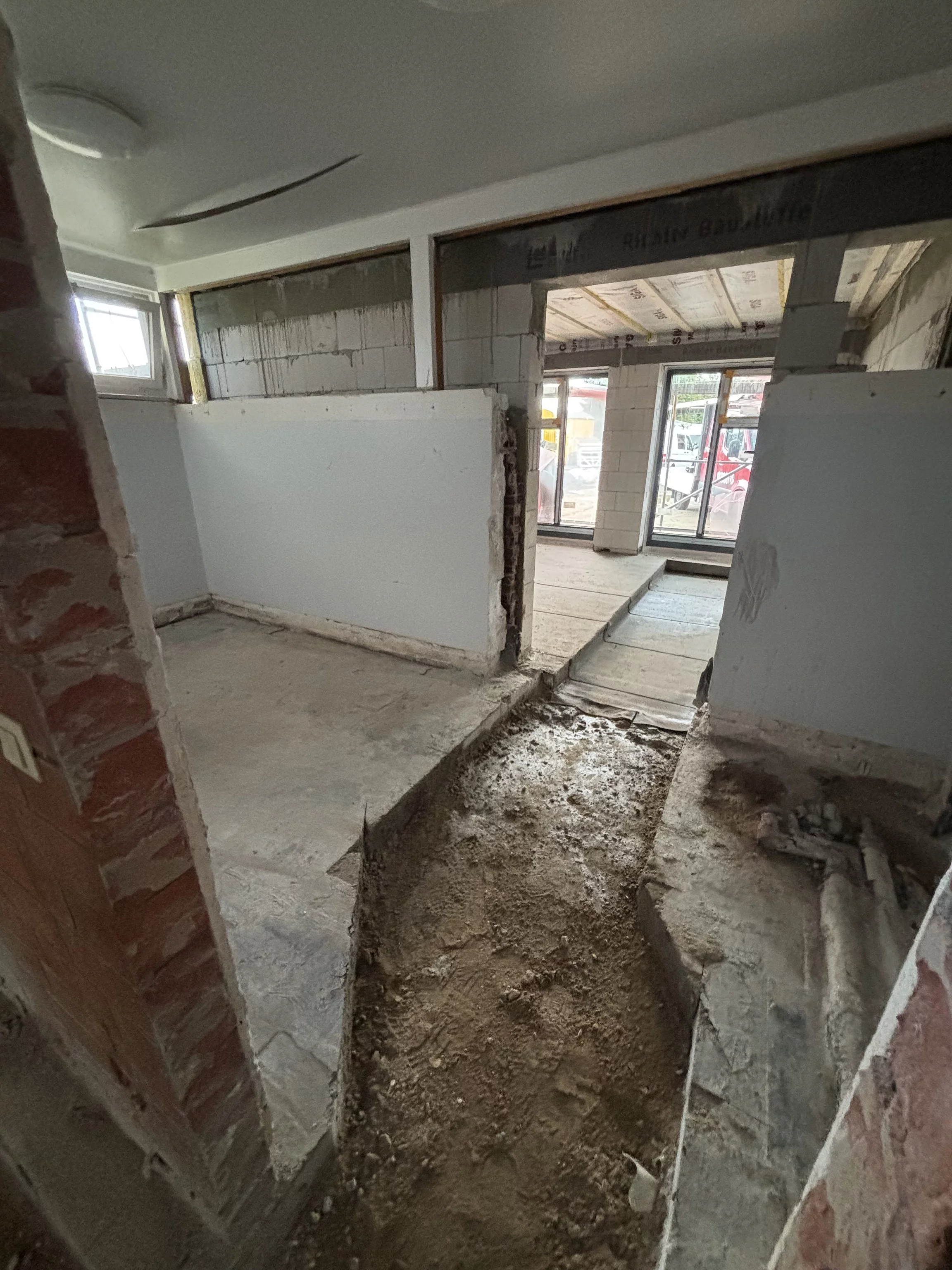

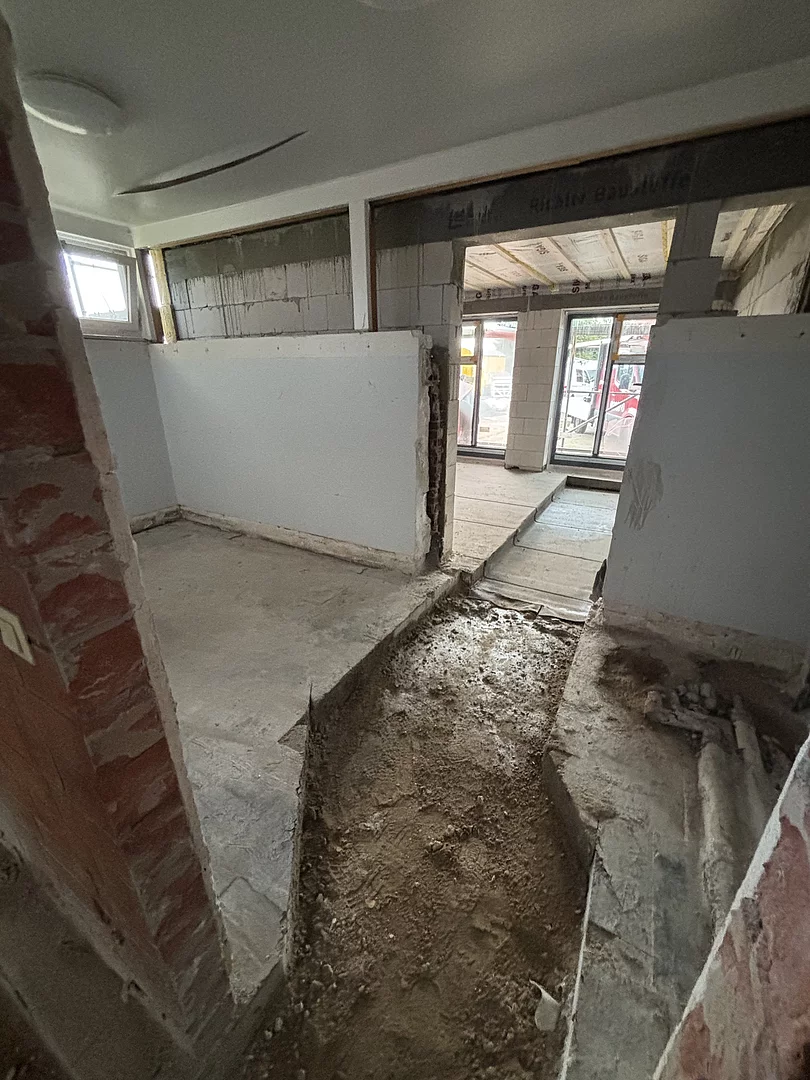

17. KW - Die Kellertreppe wird entfernt und der neue Zugang vorbereitet.
21. KW - Die Betonelemente für die Kellertreppe werden gesetzt.

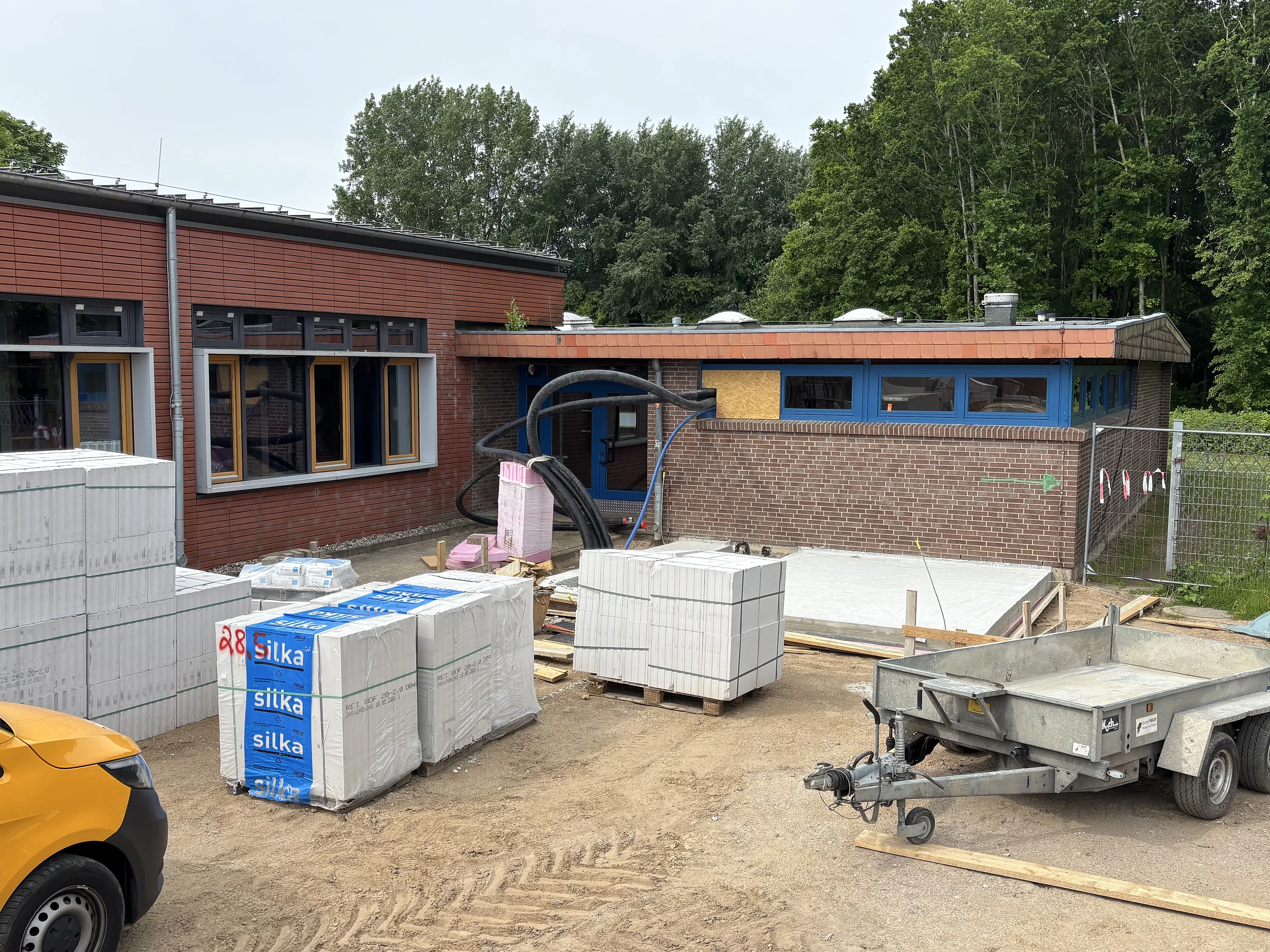

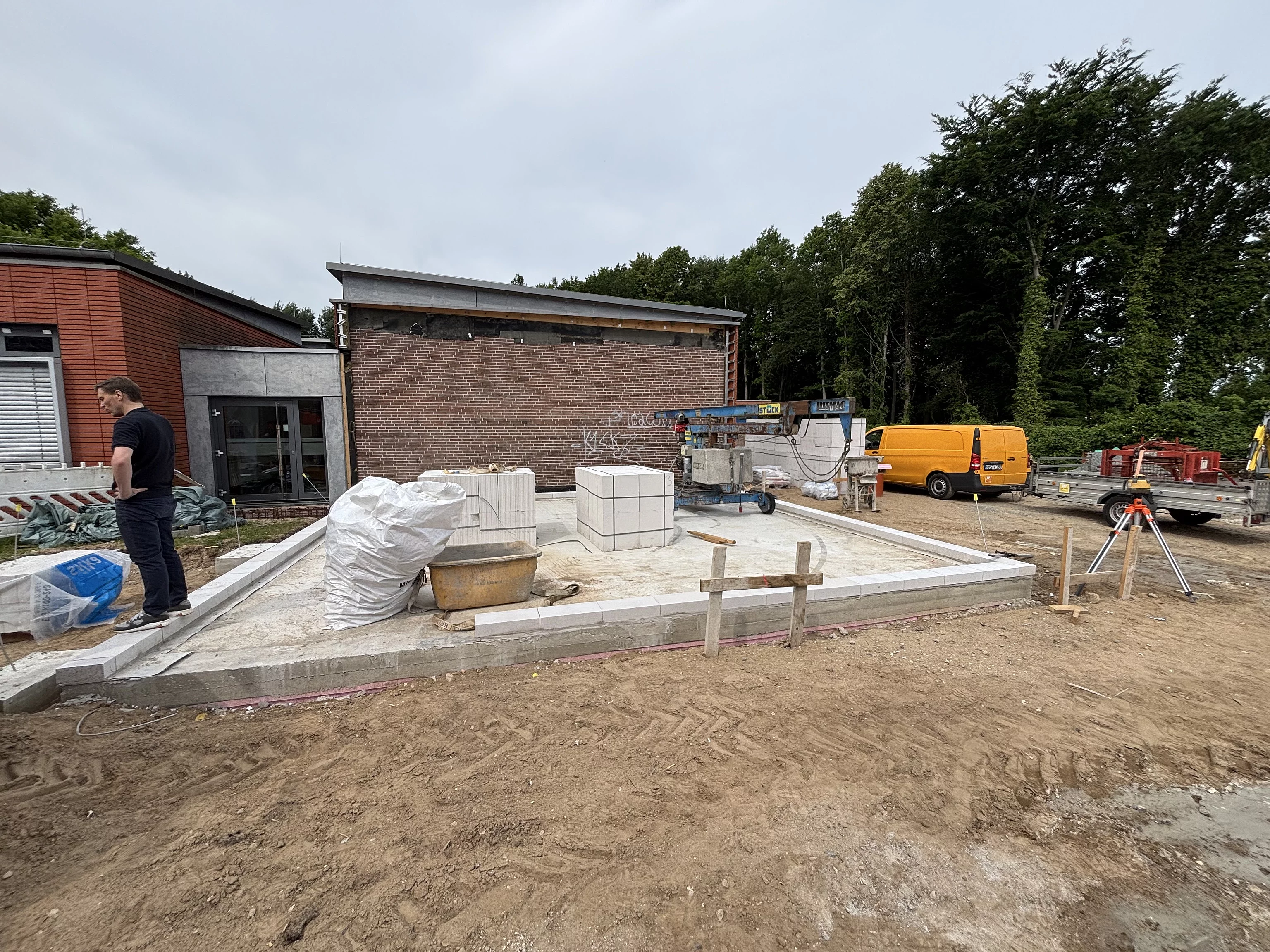

22. - 23. KW - Fundament für den Anbau der Lehrküche wird ausgekoffert, neu verfüllt und verdichtet.

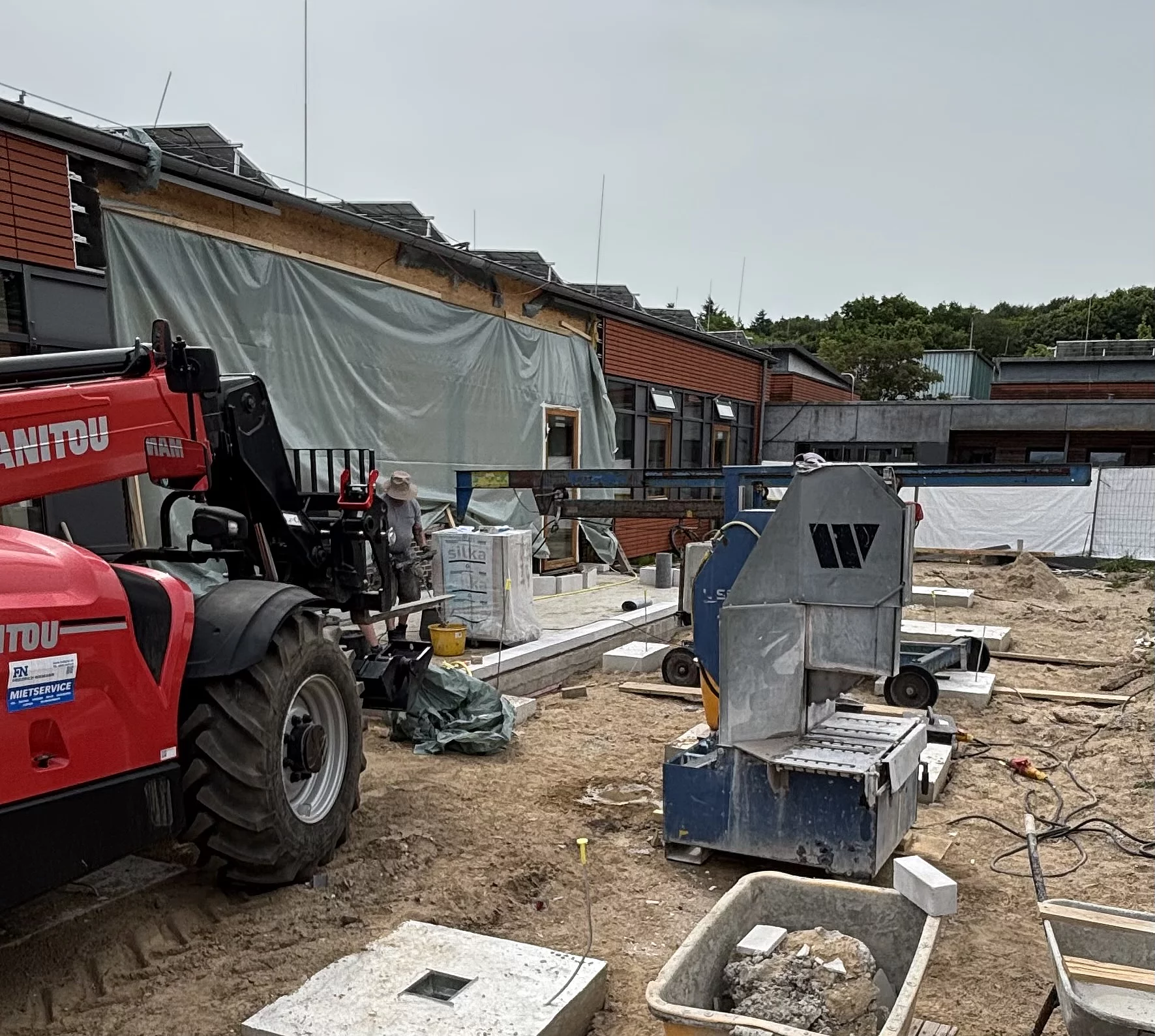

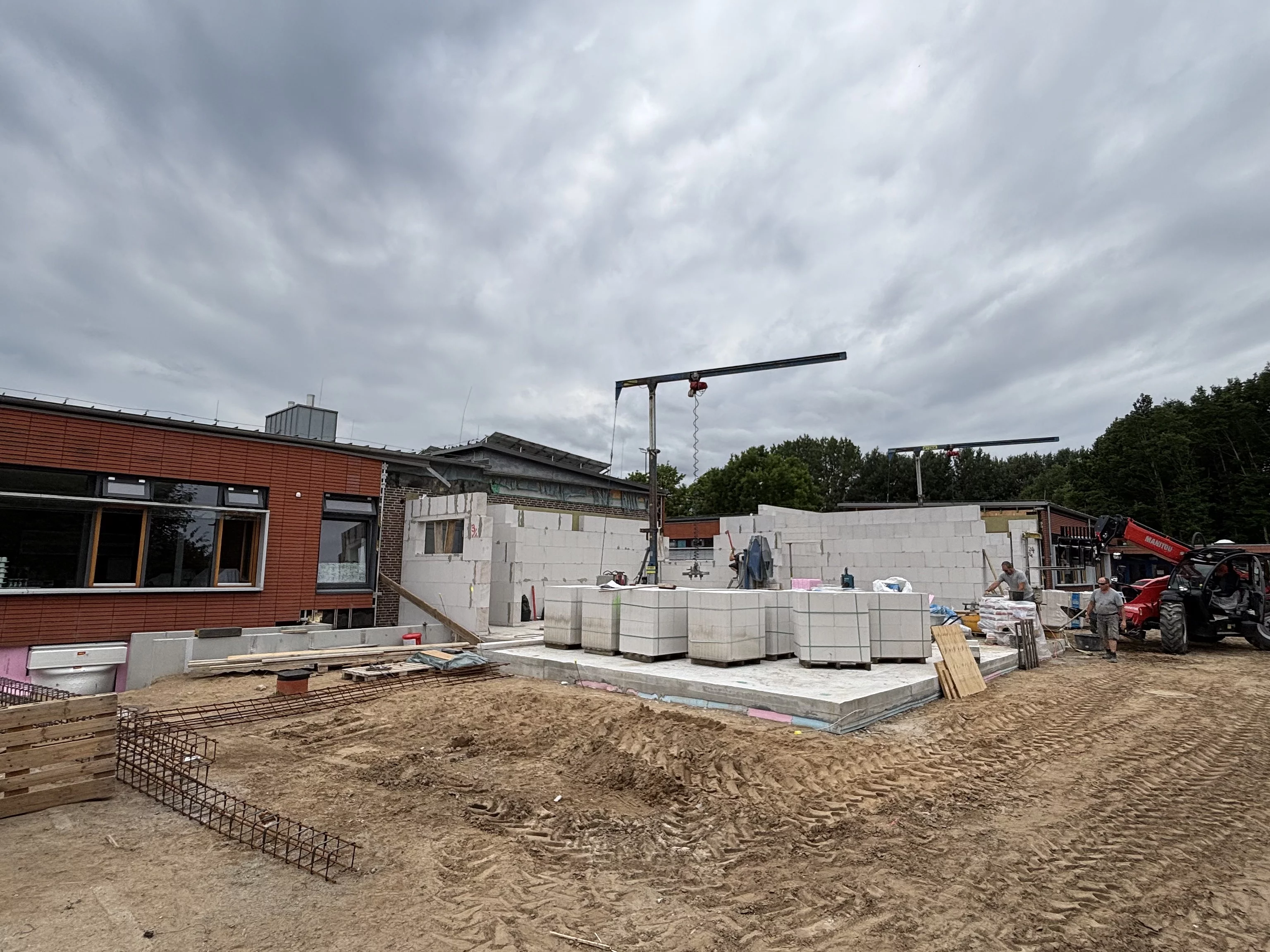

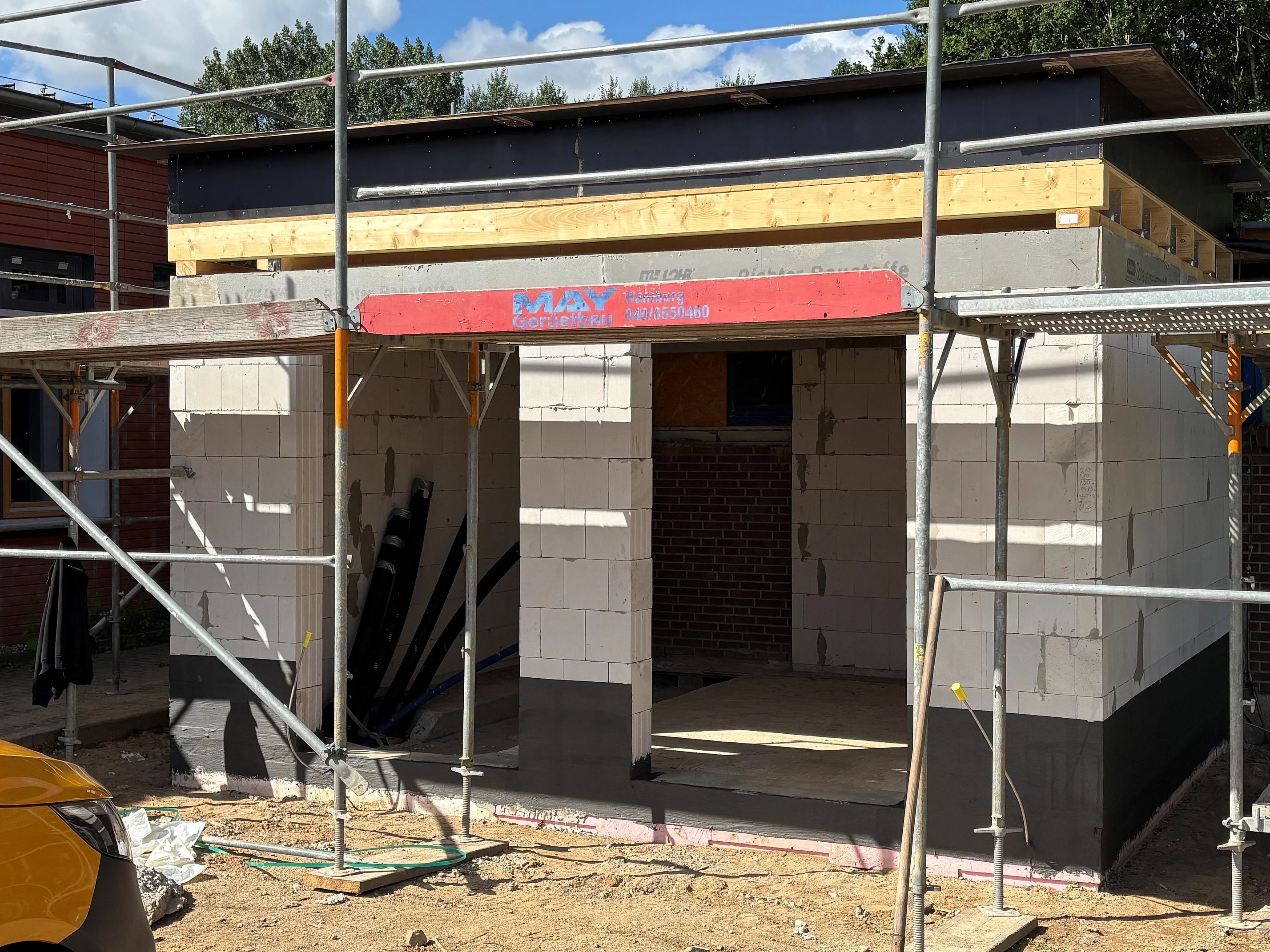

23.KW - Der Hochbau beginnt - Anbau 1 / Garderobe 3
23.KW - Der Hochbau beginnt - Anbau 2 / OGTS 3
23. KW - Der Hochbau beginnt - Anbau Büro Küchenleitung und Windfang

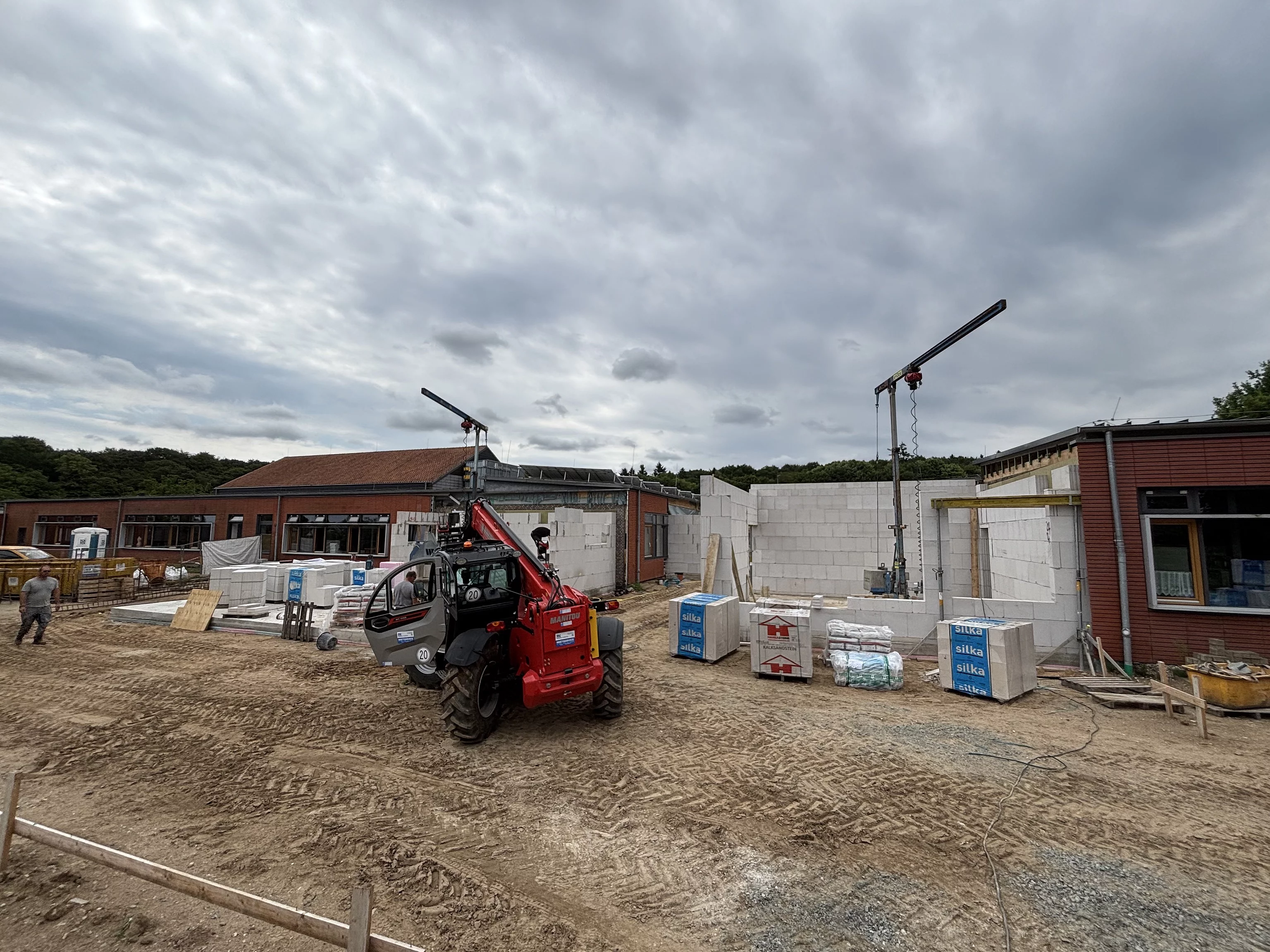

27. KW - Der Hochbau kommt voran - Anbau 1 und 2

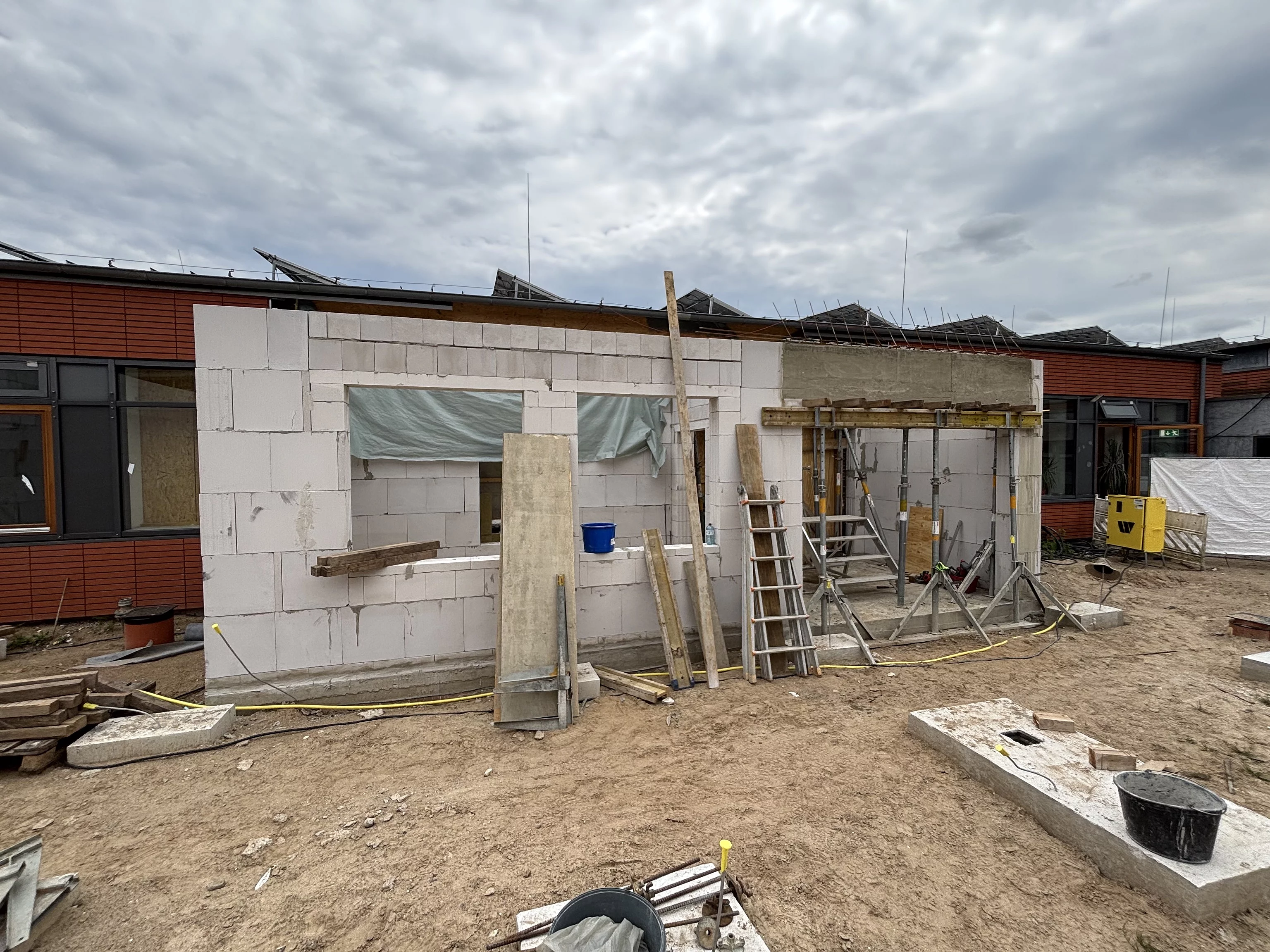

27. KW Der Hochbau kommt voran.
27. KW Der Hochbau kommt voran - Anbau 3 Lehrküche
27. KW - Der Hochbau beginnt - Anbau Büro Küchenleitung und Windfang

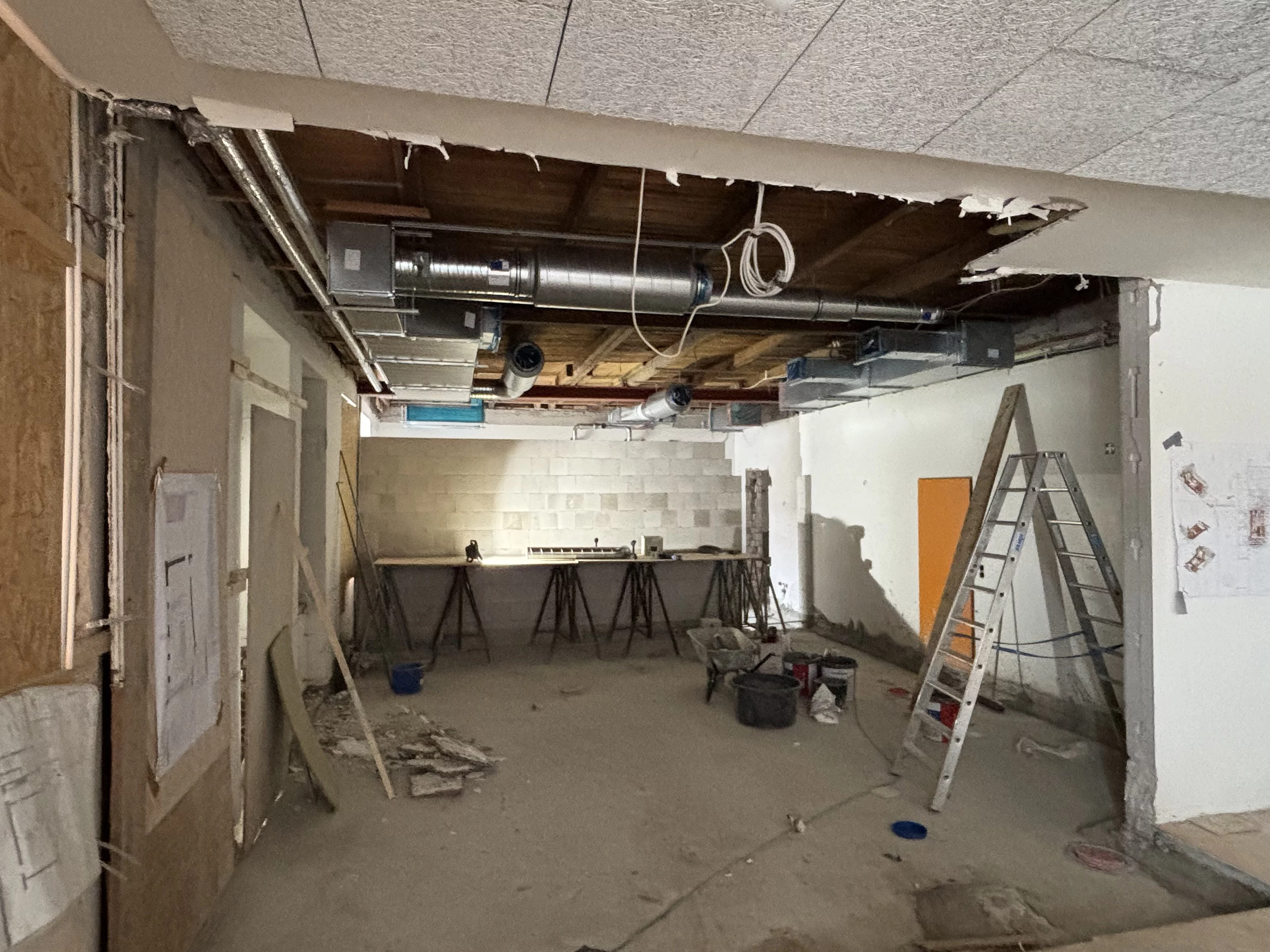

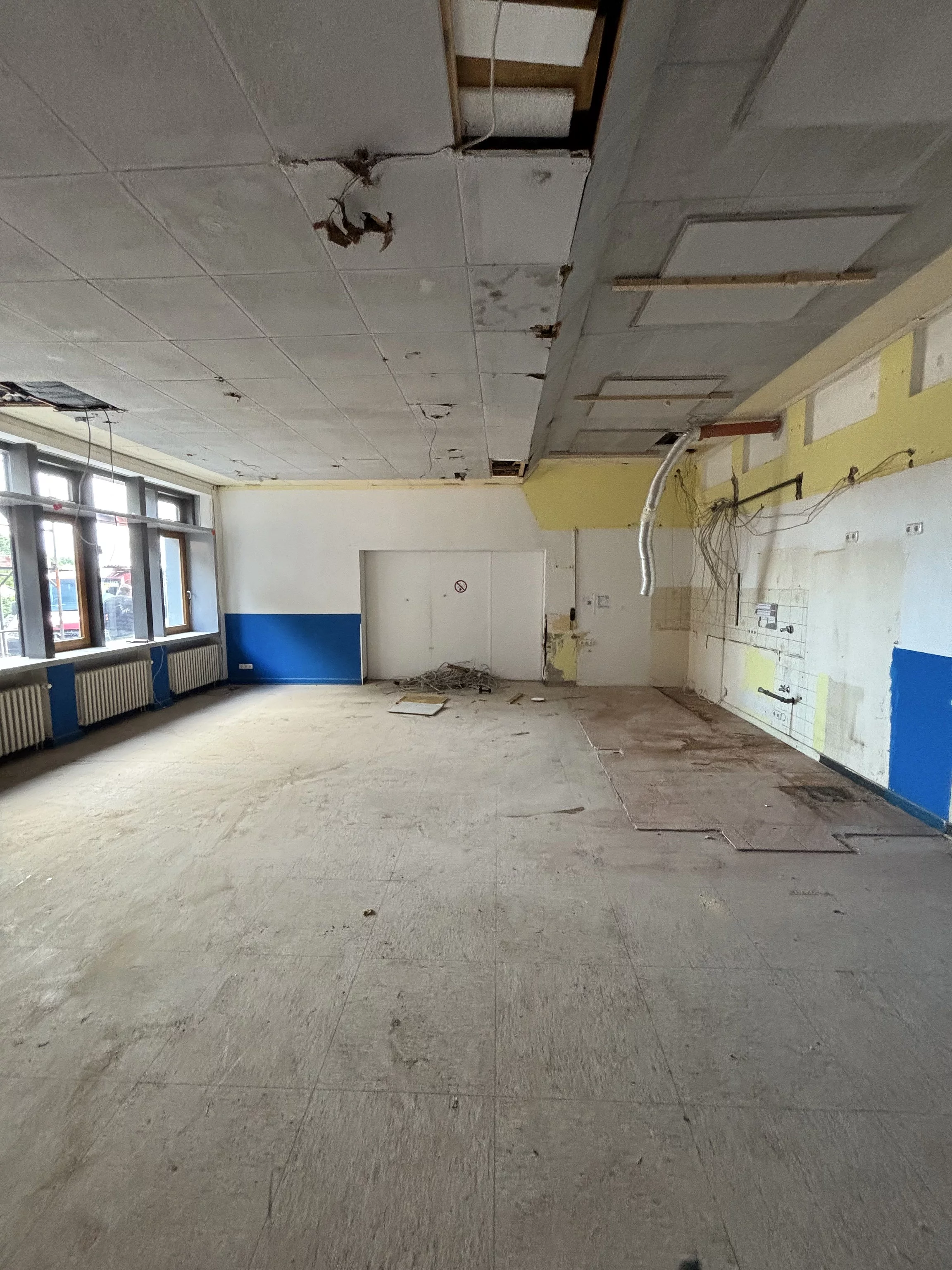

29. KW - Die alte Küche und Essenausgabe ist abgerissen. Hier wird der Mensabereich erweitert.
29. KW - Unsere Küchenleitung Tanja Altenburg hat es mit viel Eigeninitiative und fleißigen Helfern geschafft, für die Übergangszeit der Bauarbeiten im Werkraum eine provisorische Ausgabeküche für unsere Kinder der OGS einzurichten. Vielen lieben Dank. Dank auch an die Schule, die sich sehr flexibel zeigt und auf den Werkraum eine Zeit lang verzichtet. Mit den Bauarbeiten ergeben sich Einschränkungen, die beim Bauen im Bestand leider unvermeidlich sind.

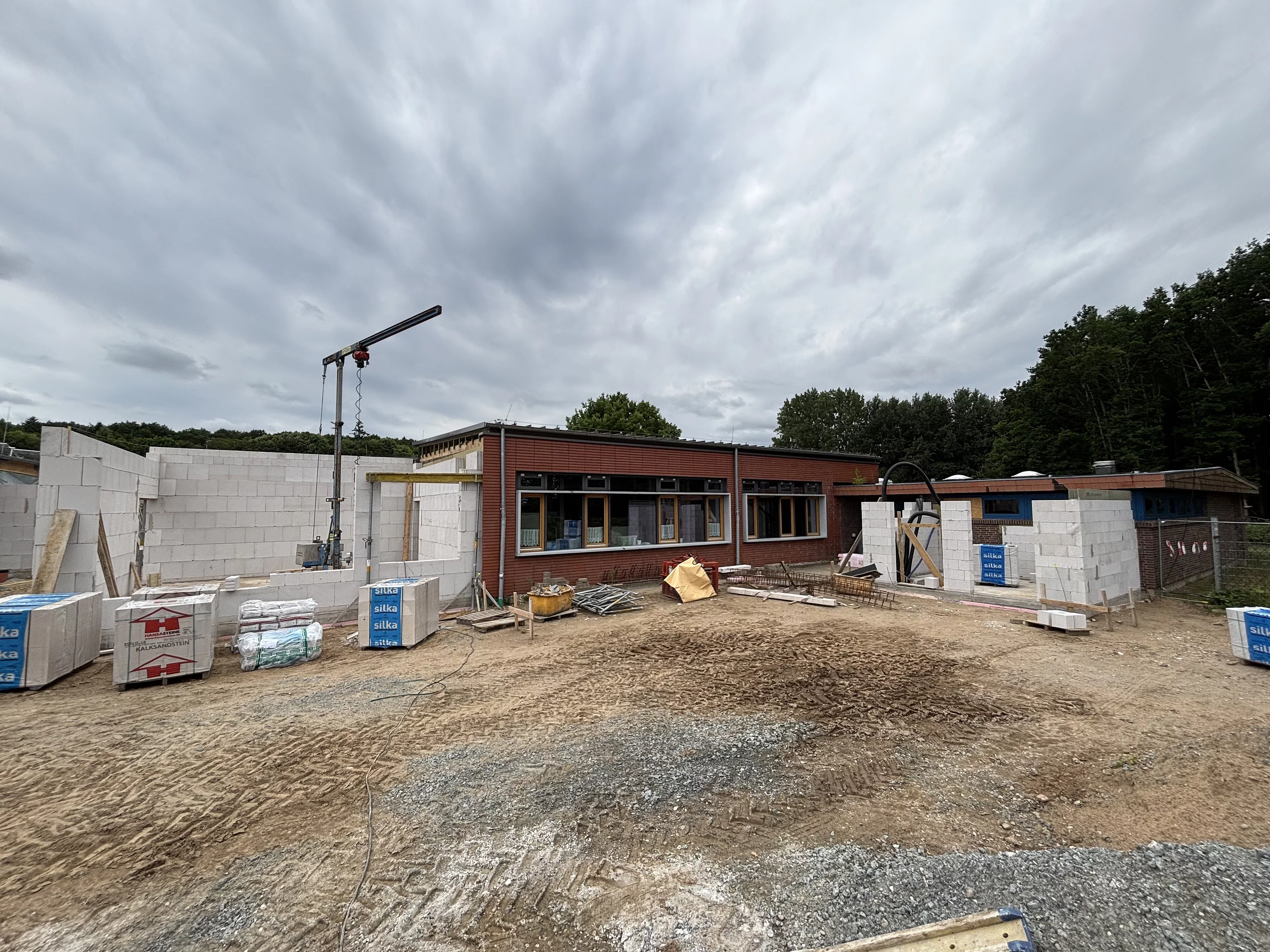

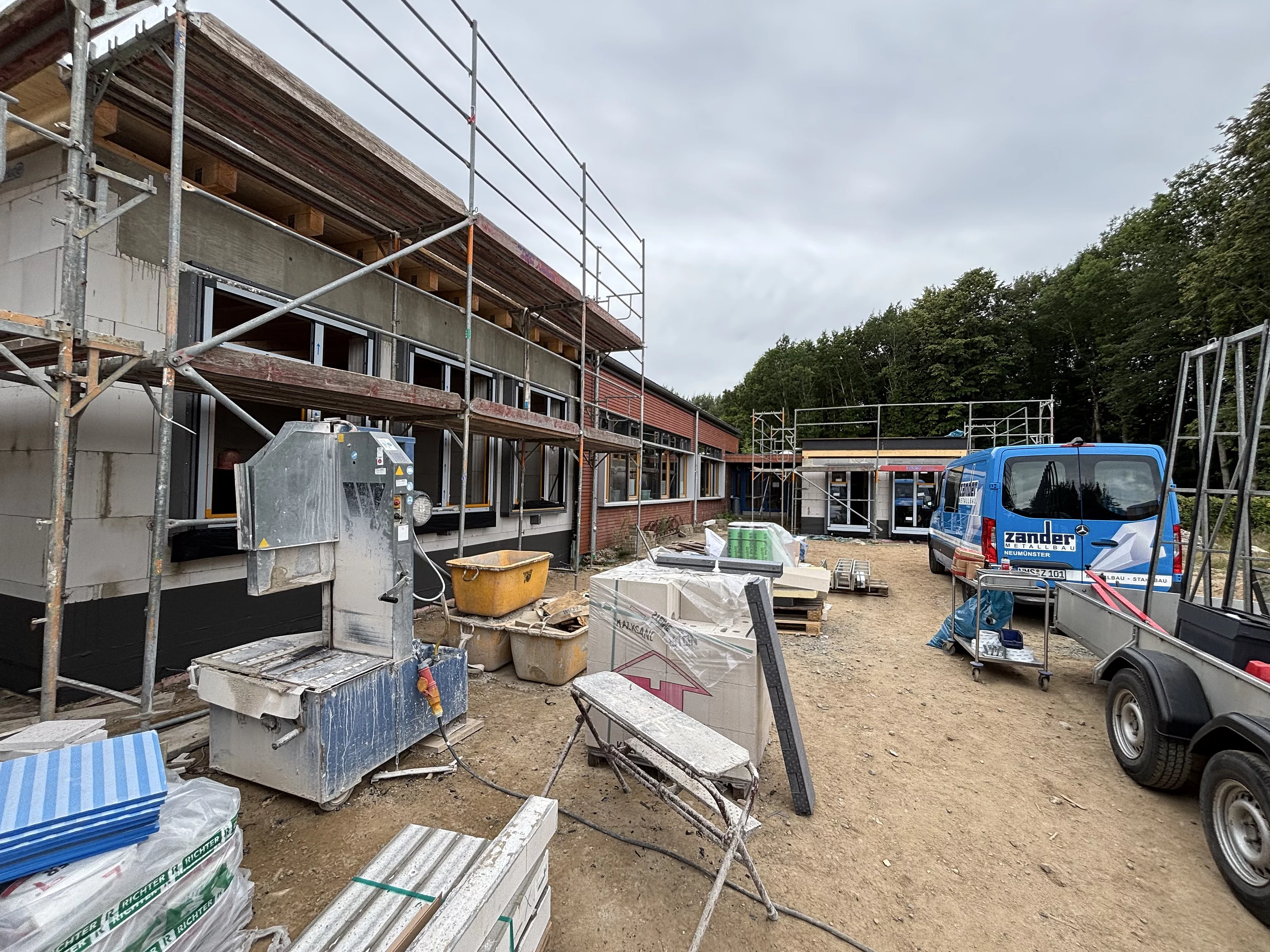

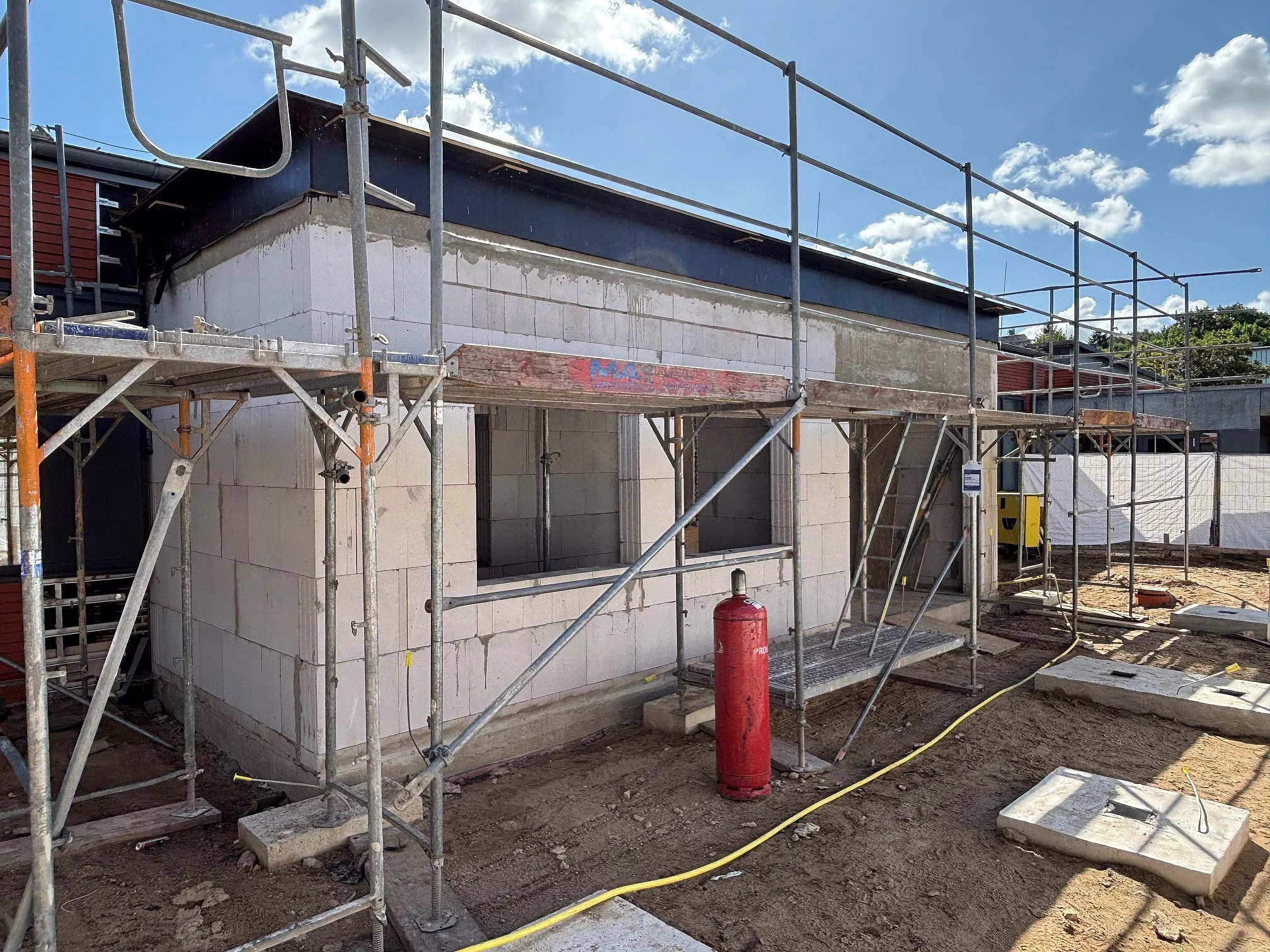

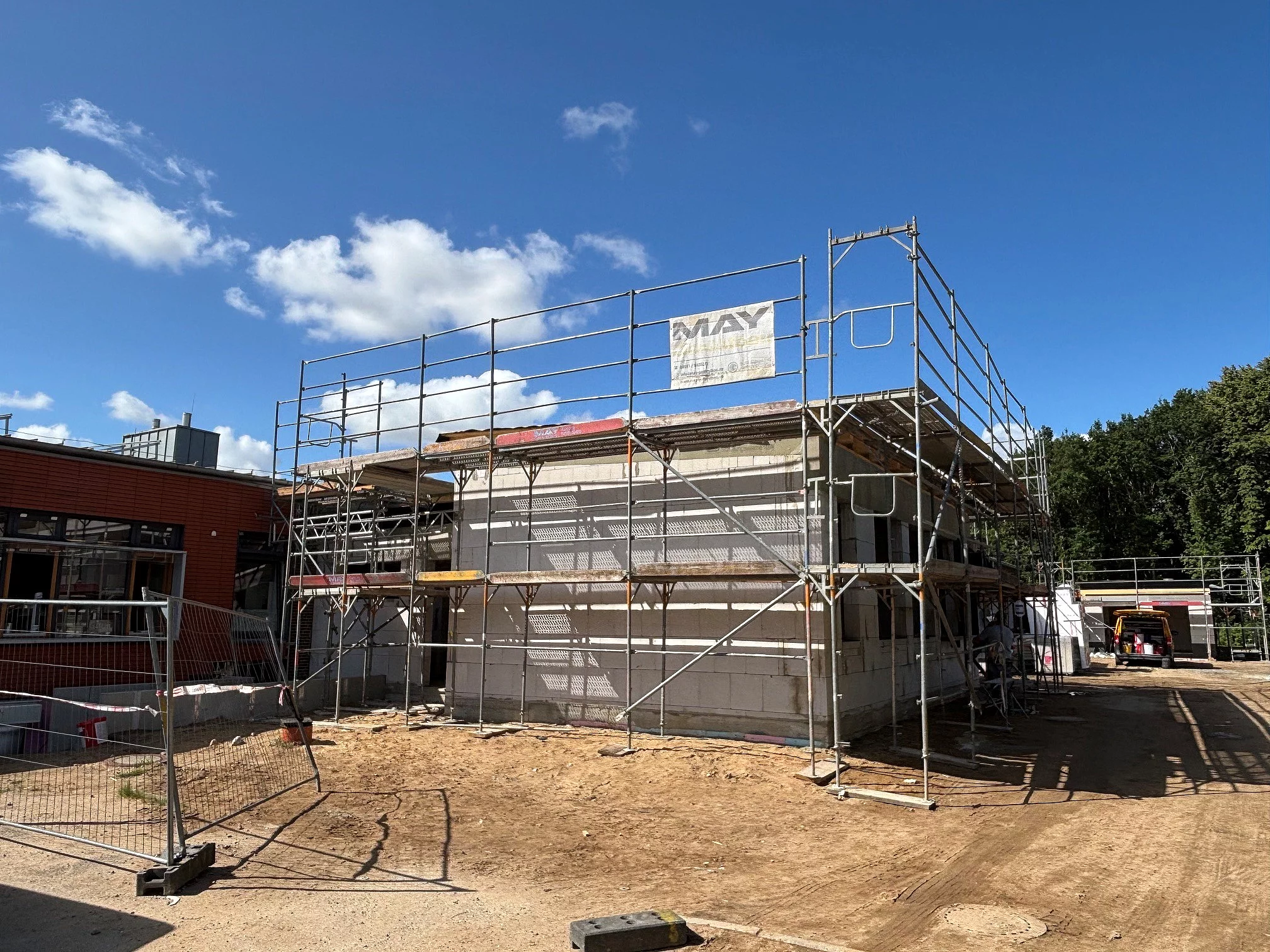

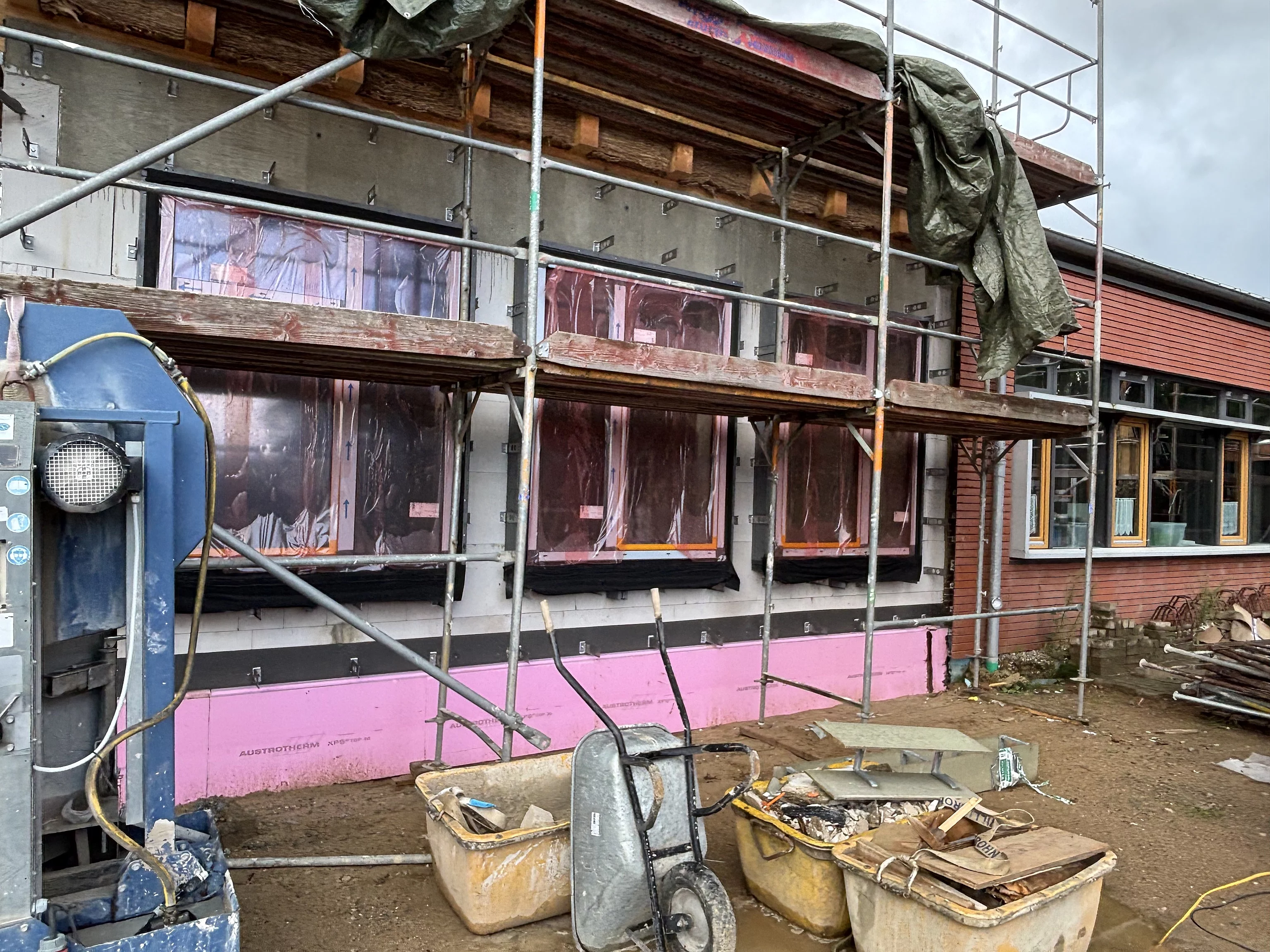

33. KW - Der Hochbau ist weitgehend fertig. Anbau 3 mit Übergang zum Altbestand. Die Vorarbeiten für die Fenster haben begonnen.

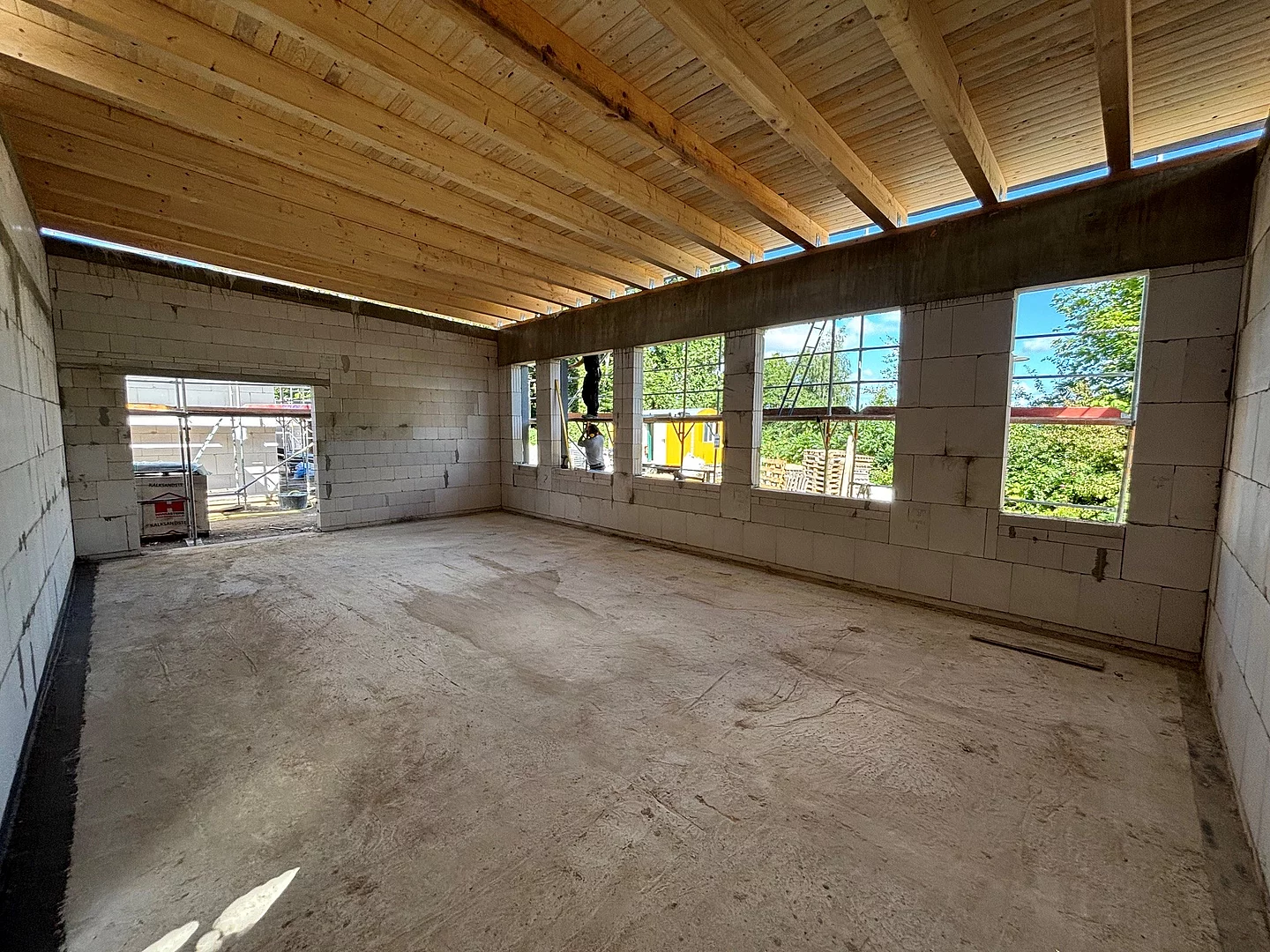

33. KW - Anbau 2 von innen im Rohbauzustand. Zukünftiger Aufenthalts-, Rückzugs- und Ruheraum zur Entspannung.

33. KW -Anbau 3 im Rohbau. Ersatzbau für Lehrküche.

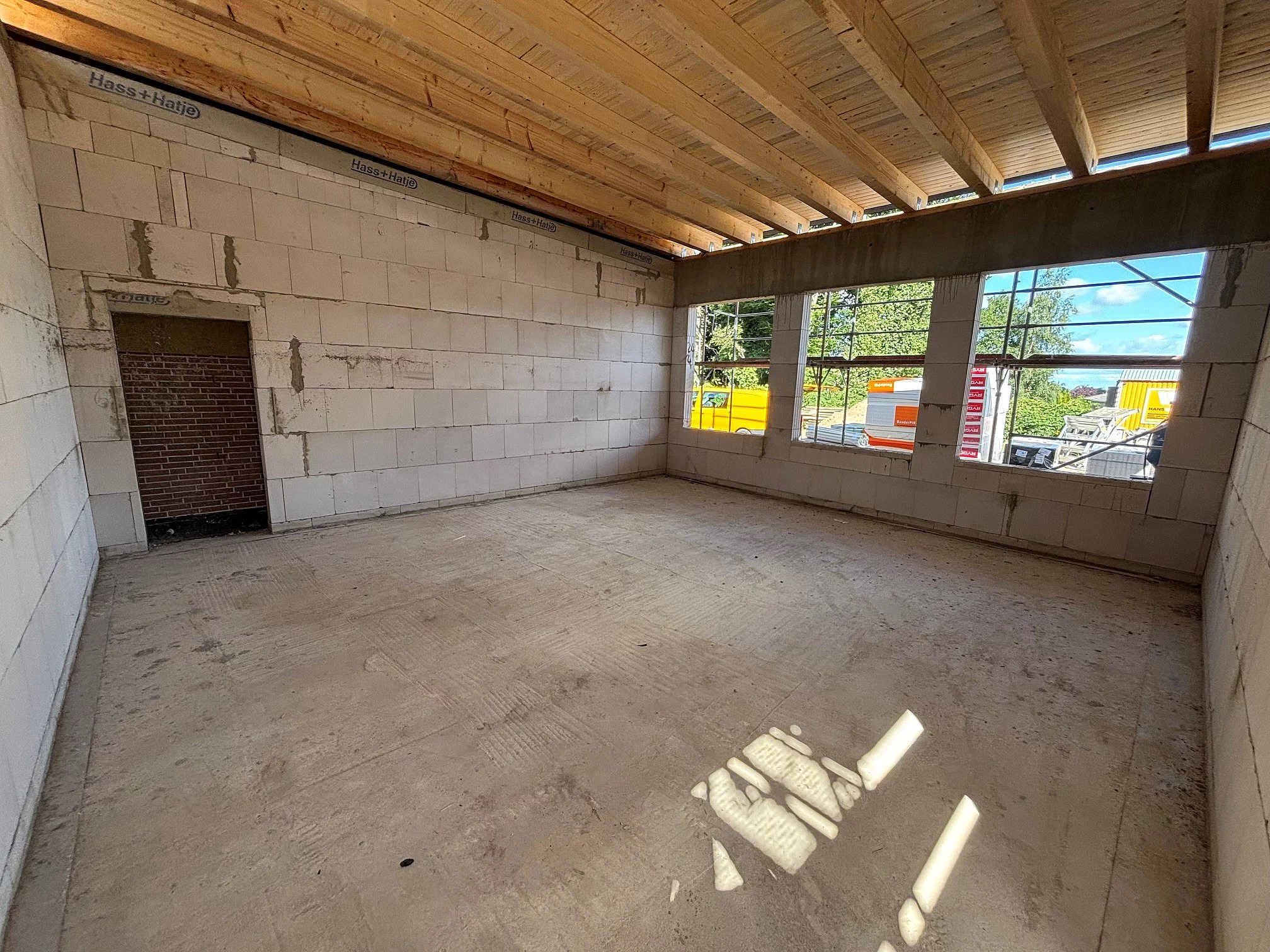

33. KW - Fertiger Rohbau von Anbau 1. Zukünftige Garderoben der OGS.
33. KW - Auch der Rohbau von Anbau 4, Büro Küchenleitung und -personal ist fertig.

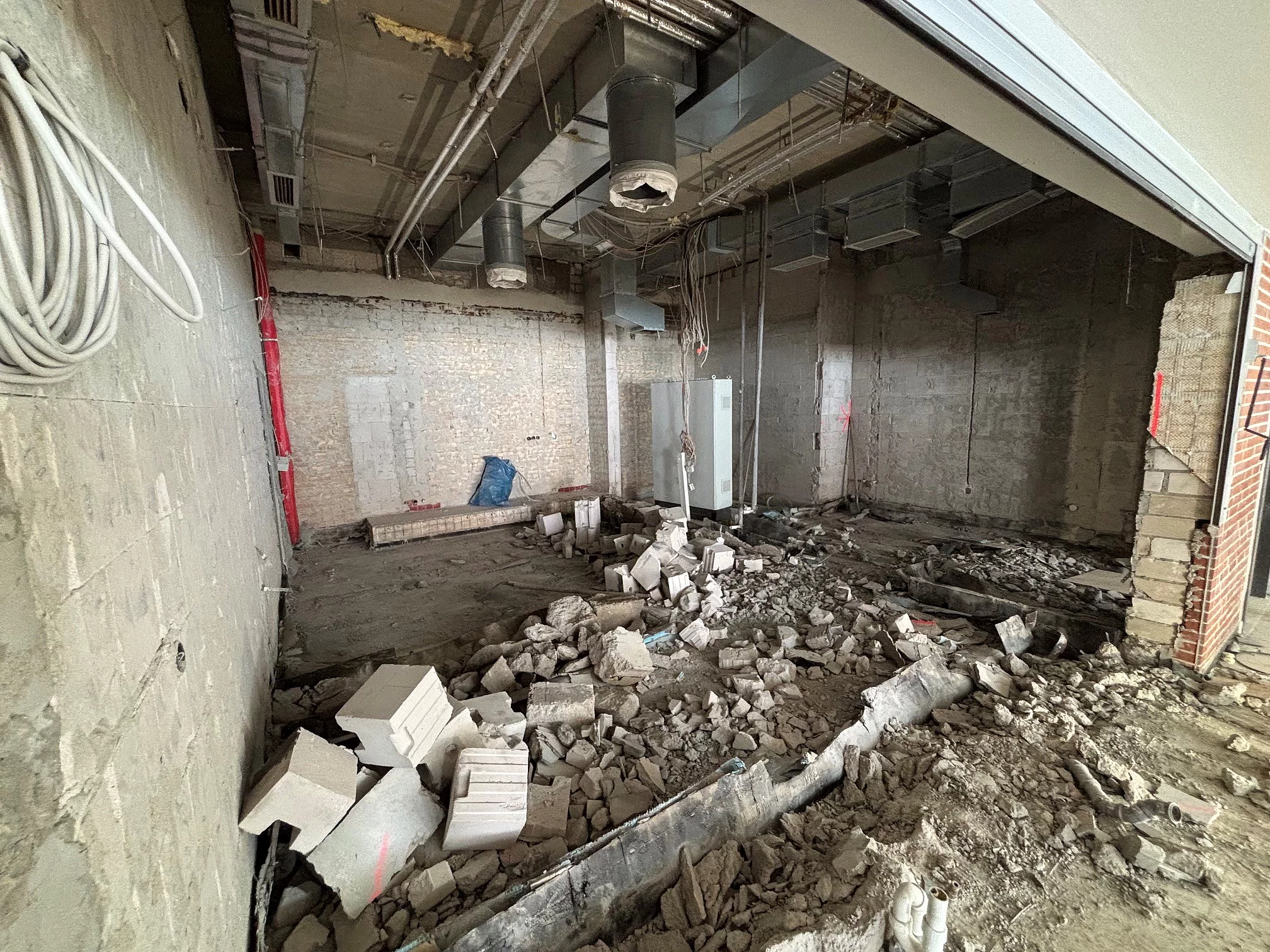

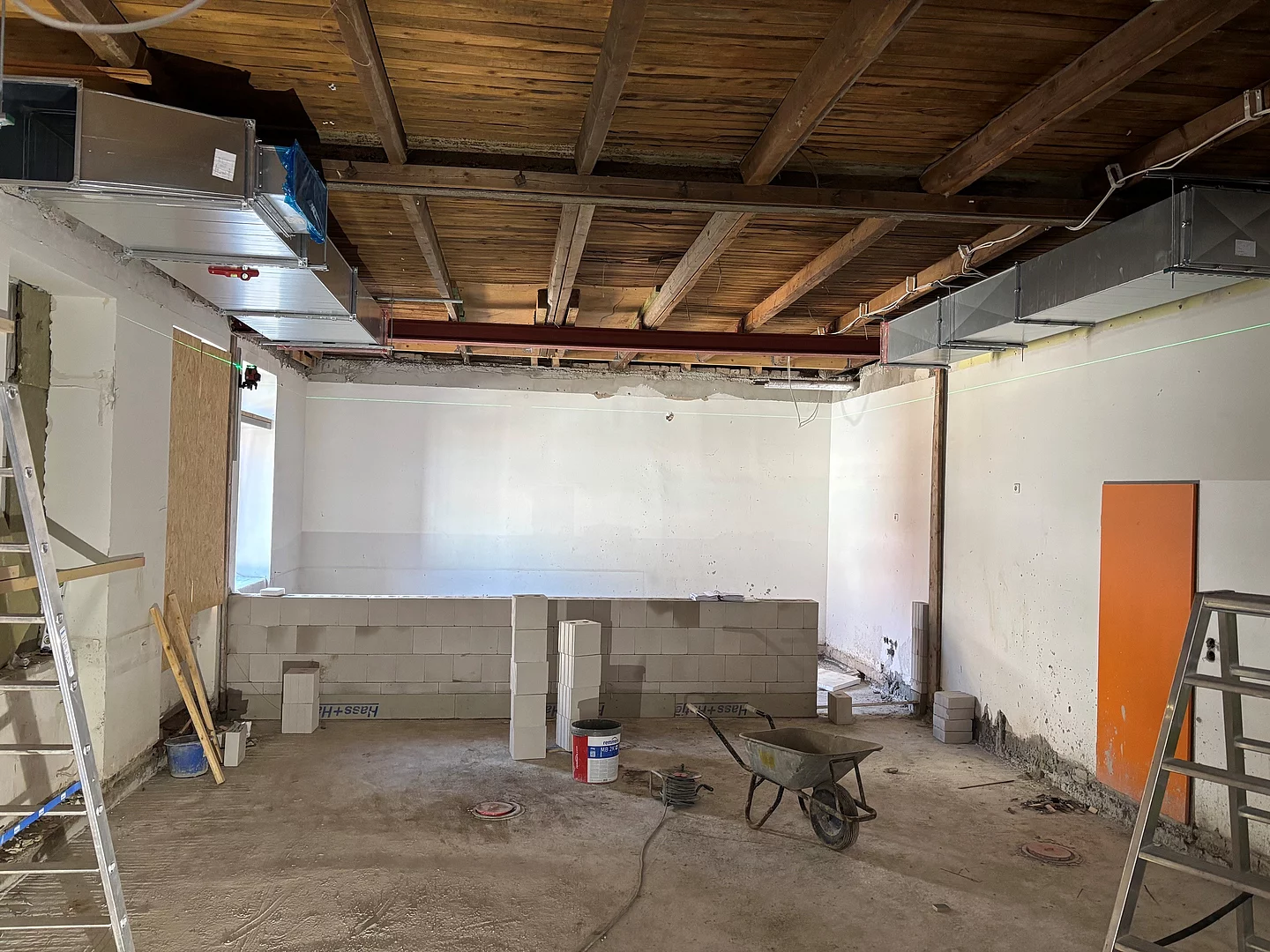

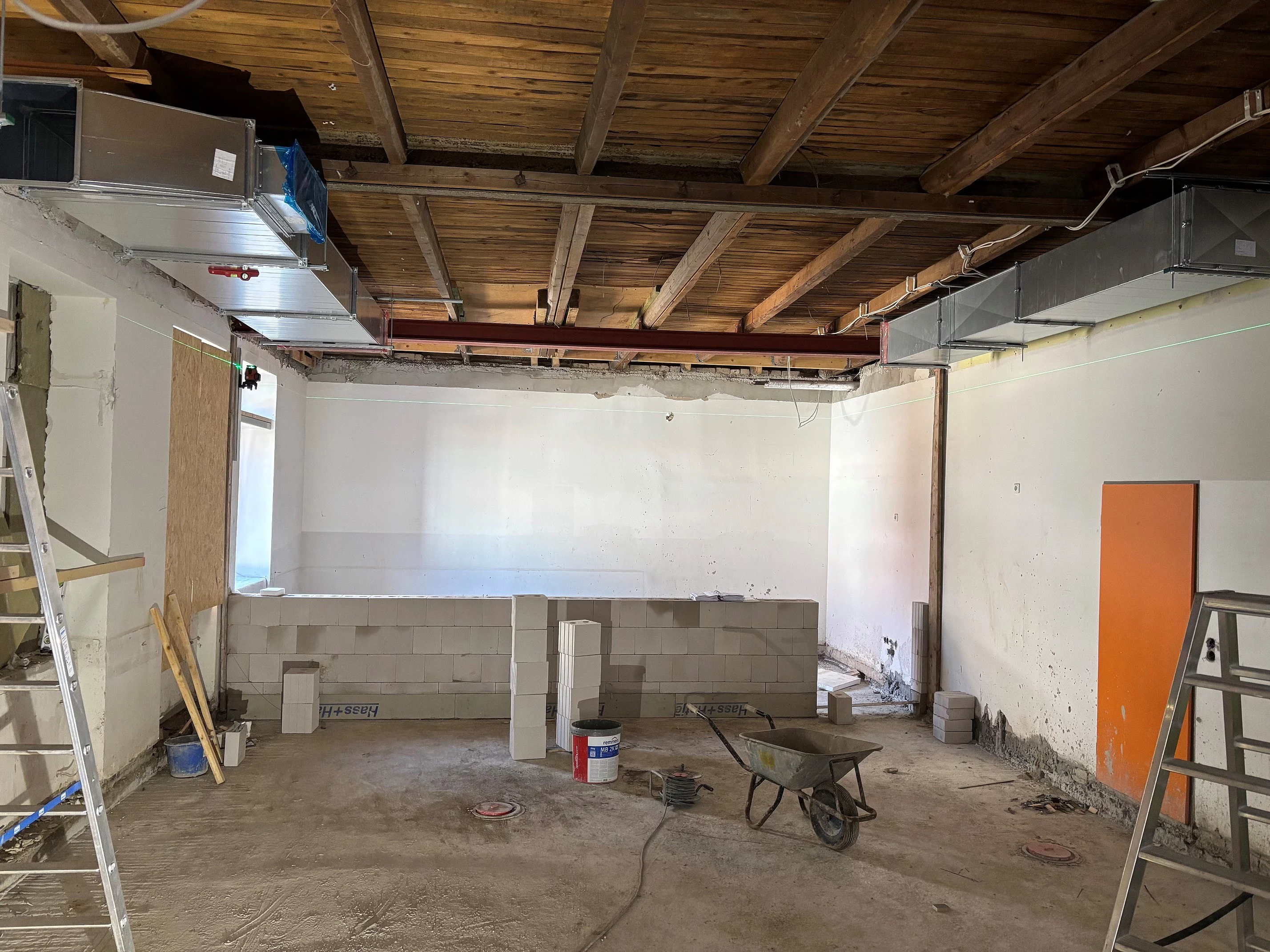

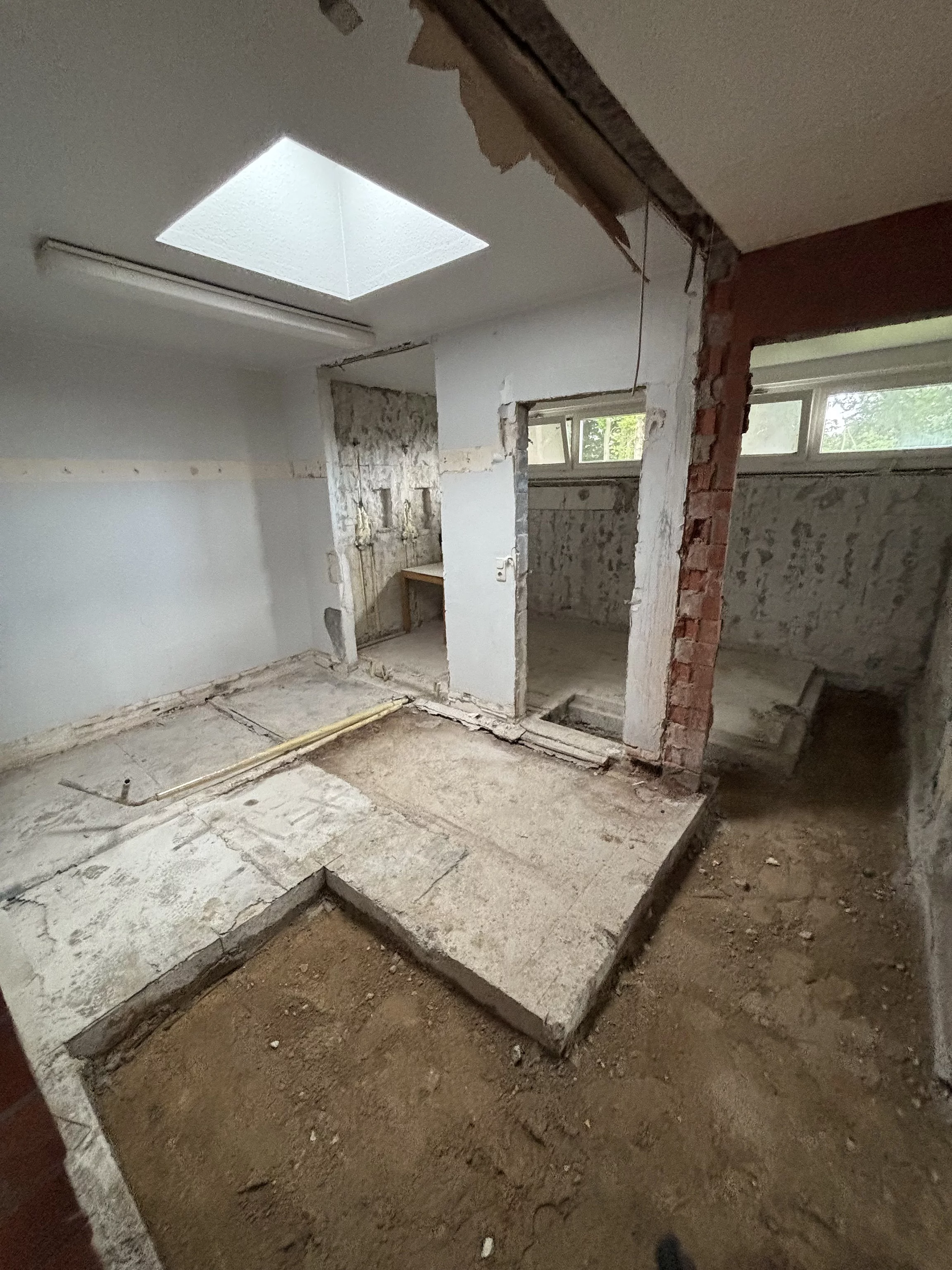

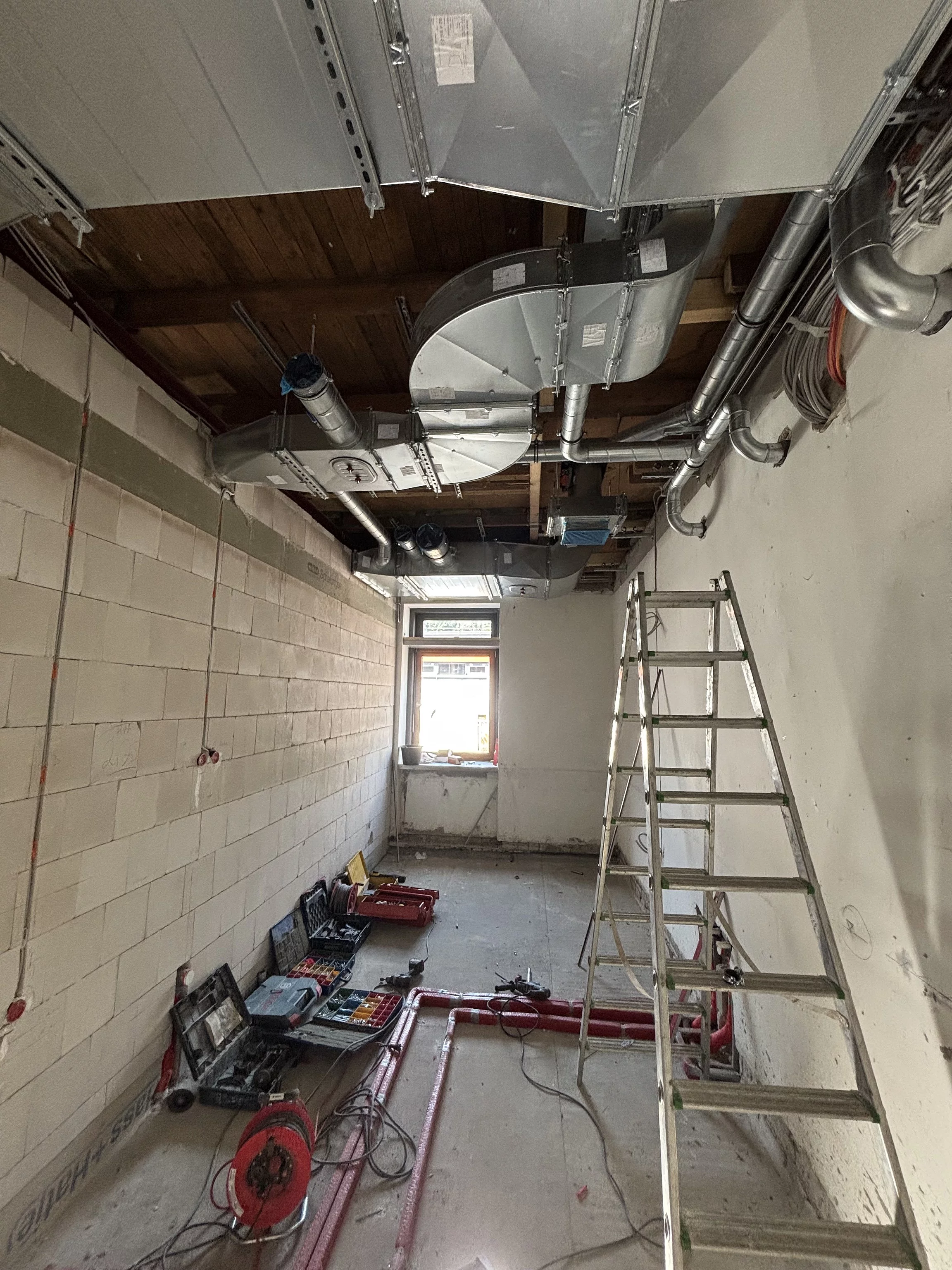

33. KW - Aus der alten Lehrküche werden die neue Küche der OGS-Mensa, deren Ausgabebereich und die Spülküche. Die ersten Arbeiten an den Entlüftungsanlagen / TGA (unter der Decke) haben begonnen.

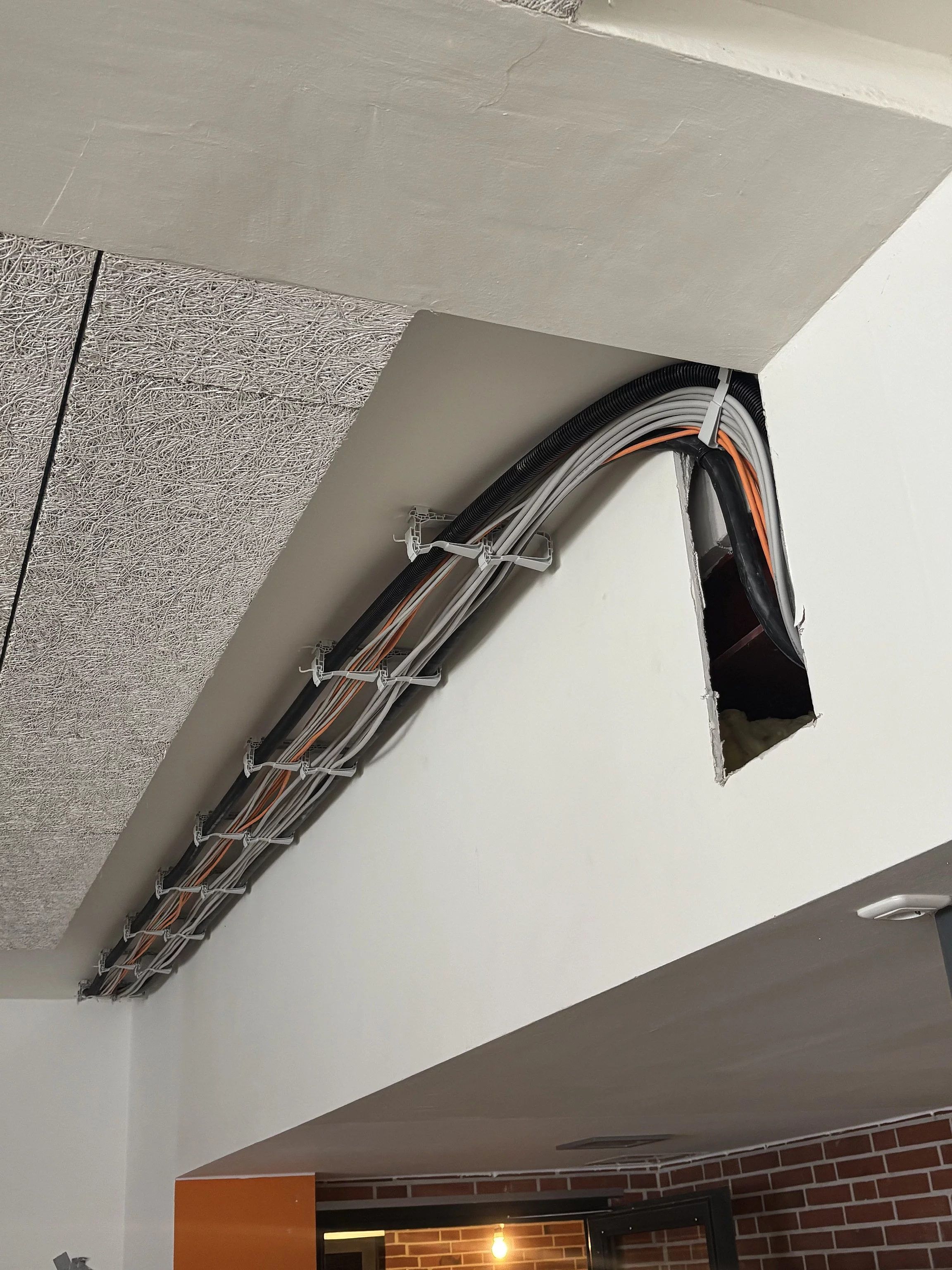

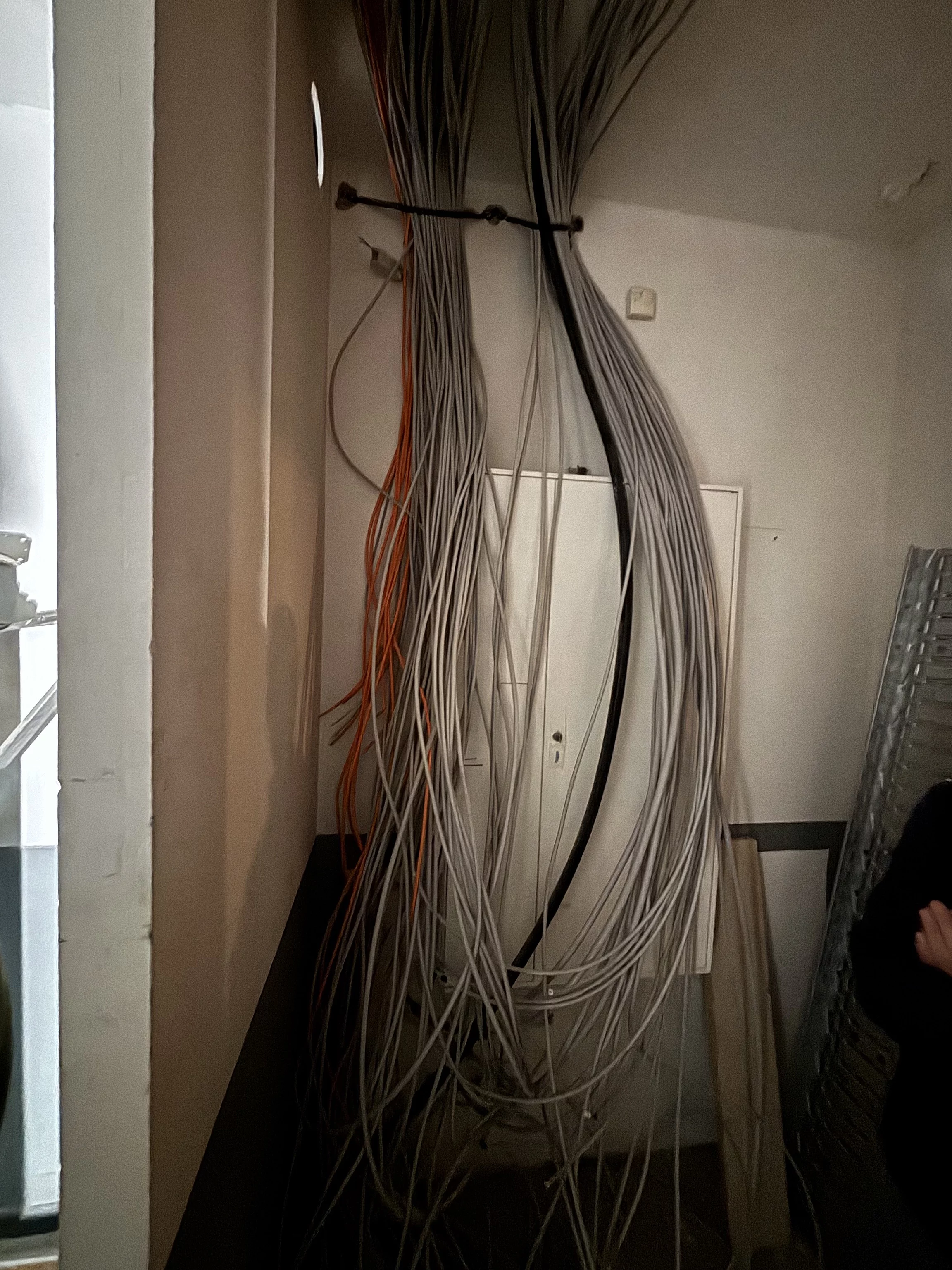

34. KW - Neue Elektroversorgung und LAN-Kabel für den Küchenbereich in der Mensadecke.

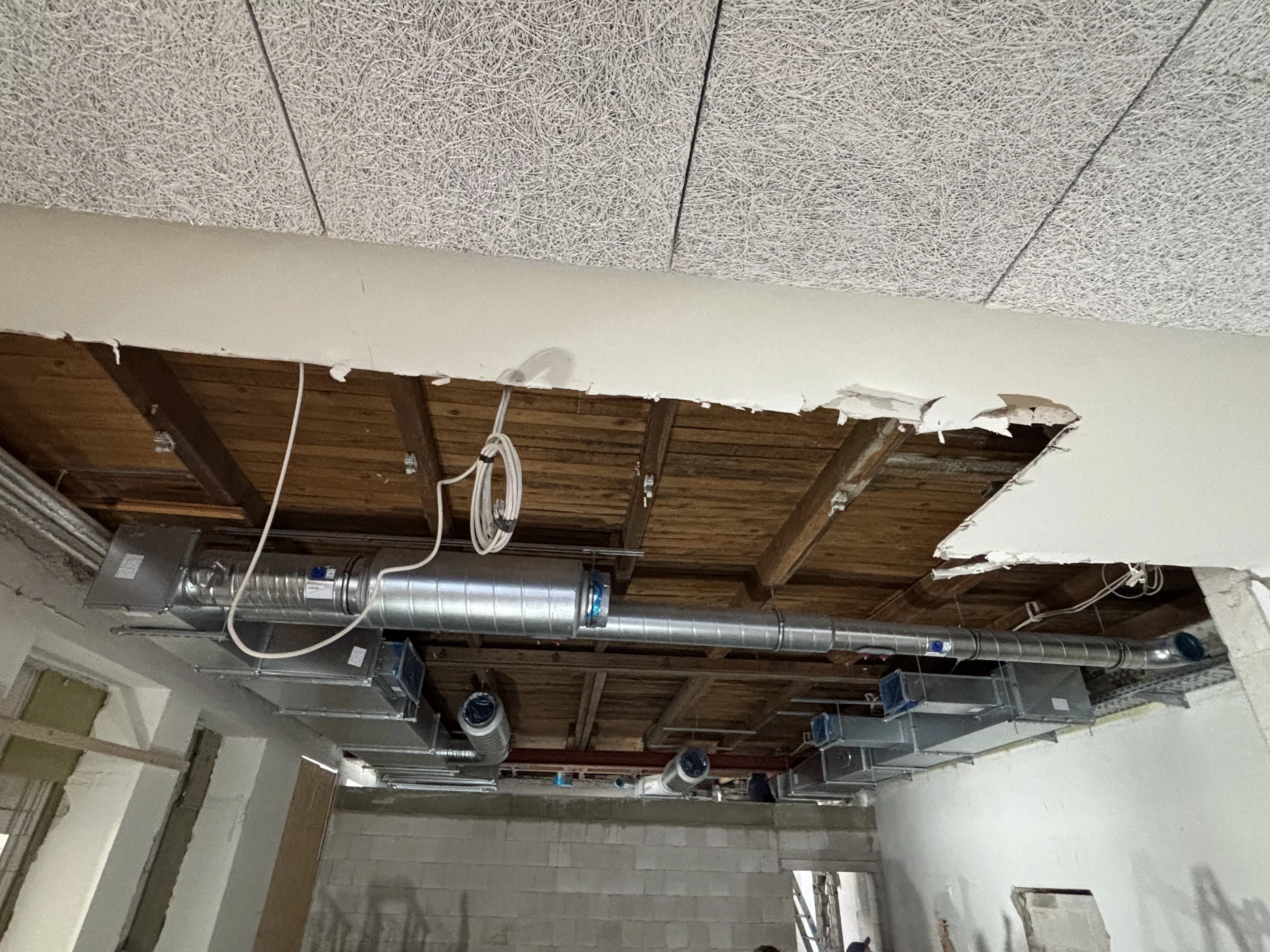

34. KW - Die Montage der Entlüftungsanlage in der Küchendecke geht voran.

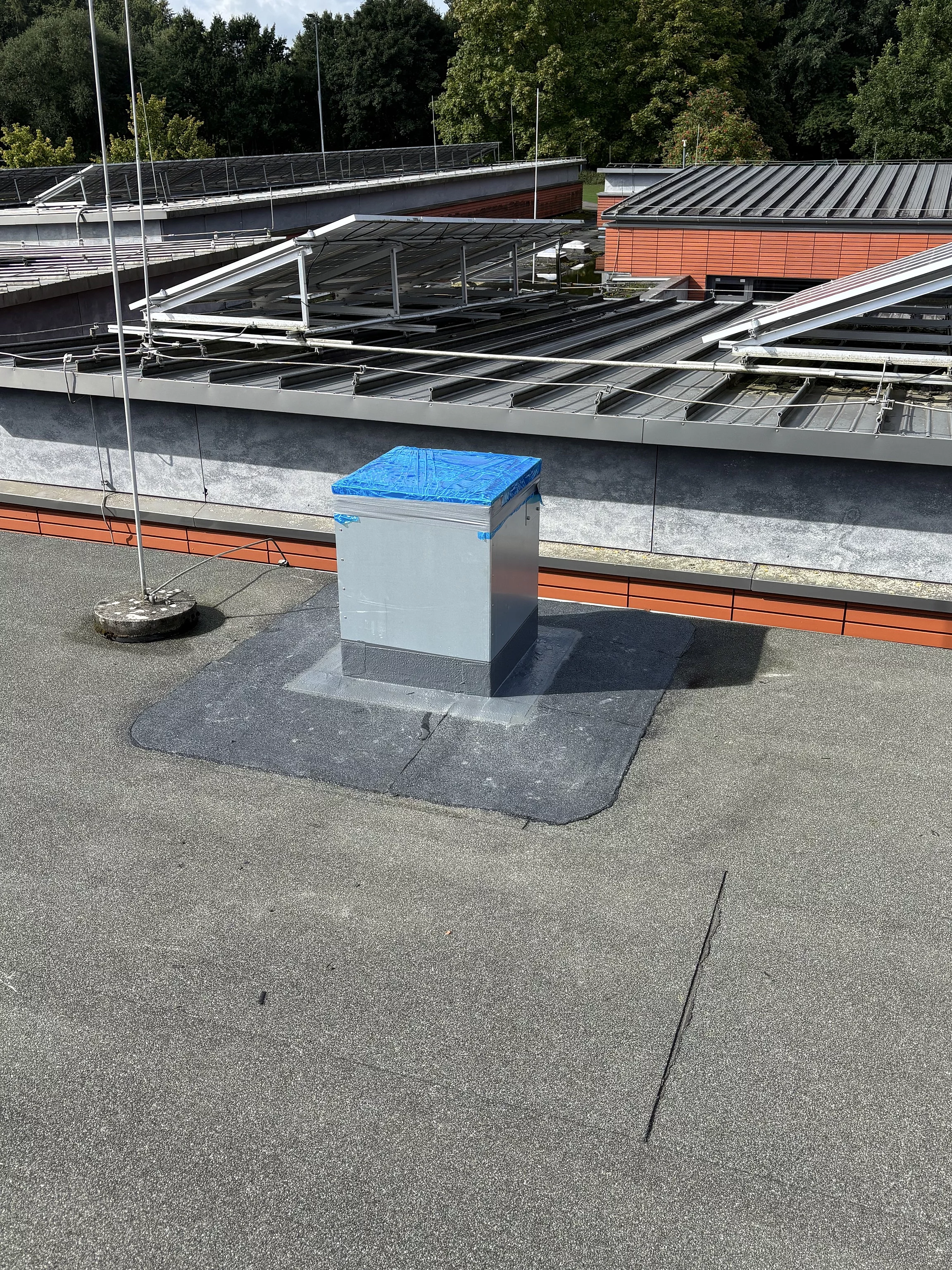

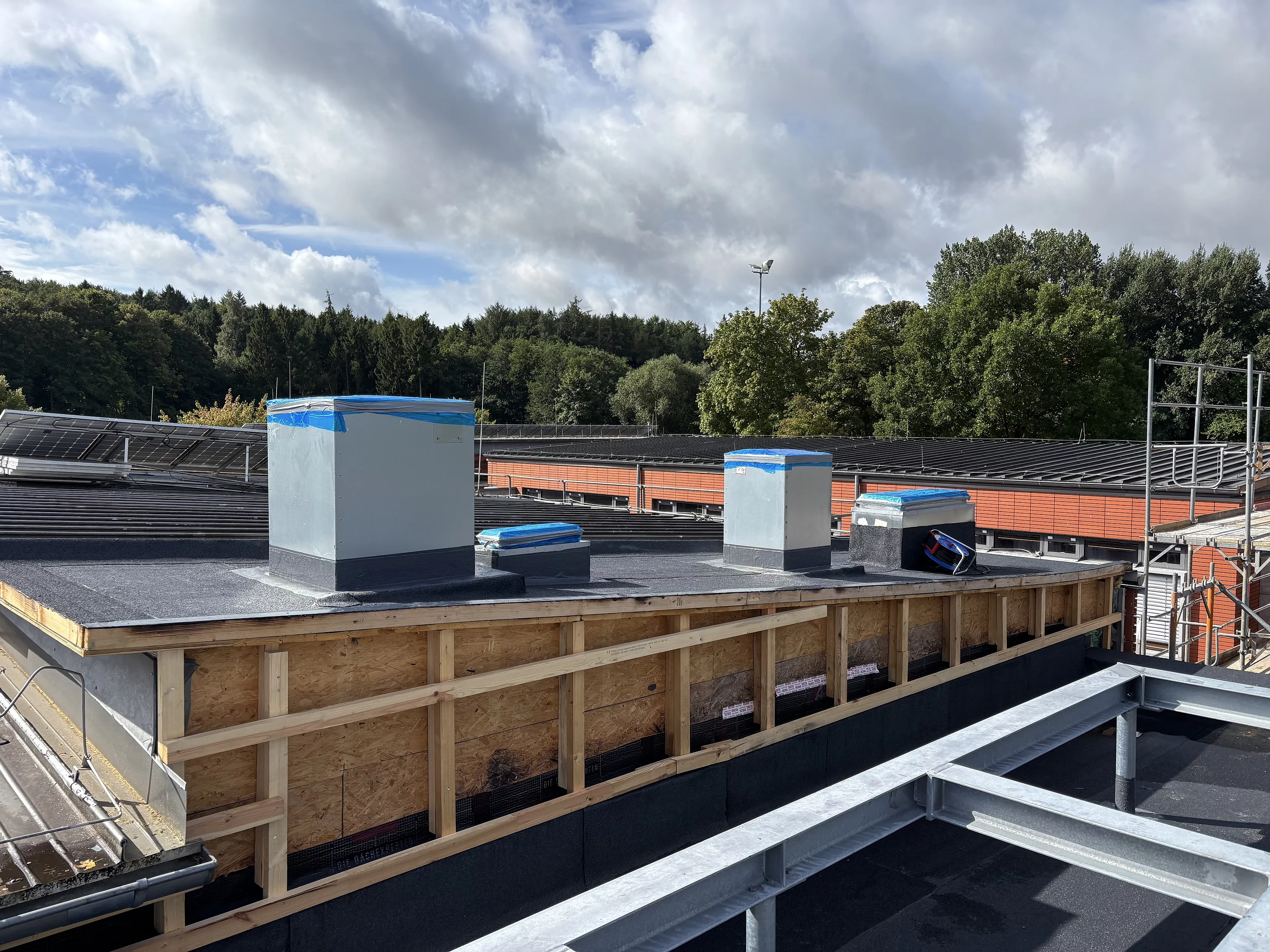

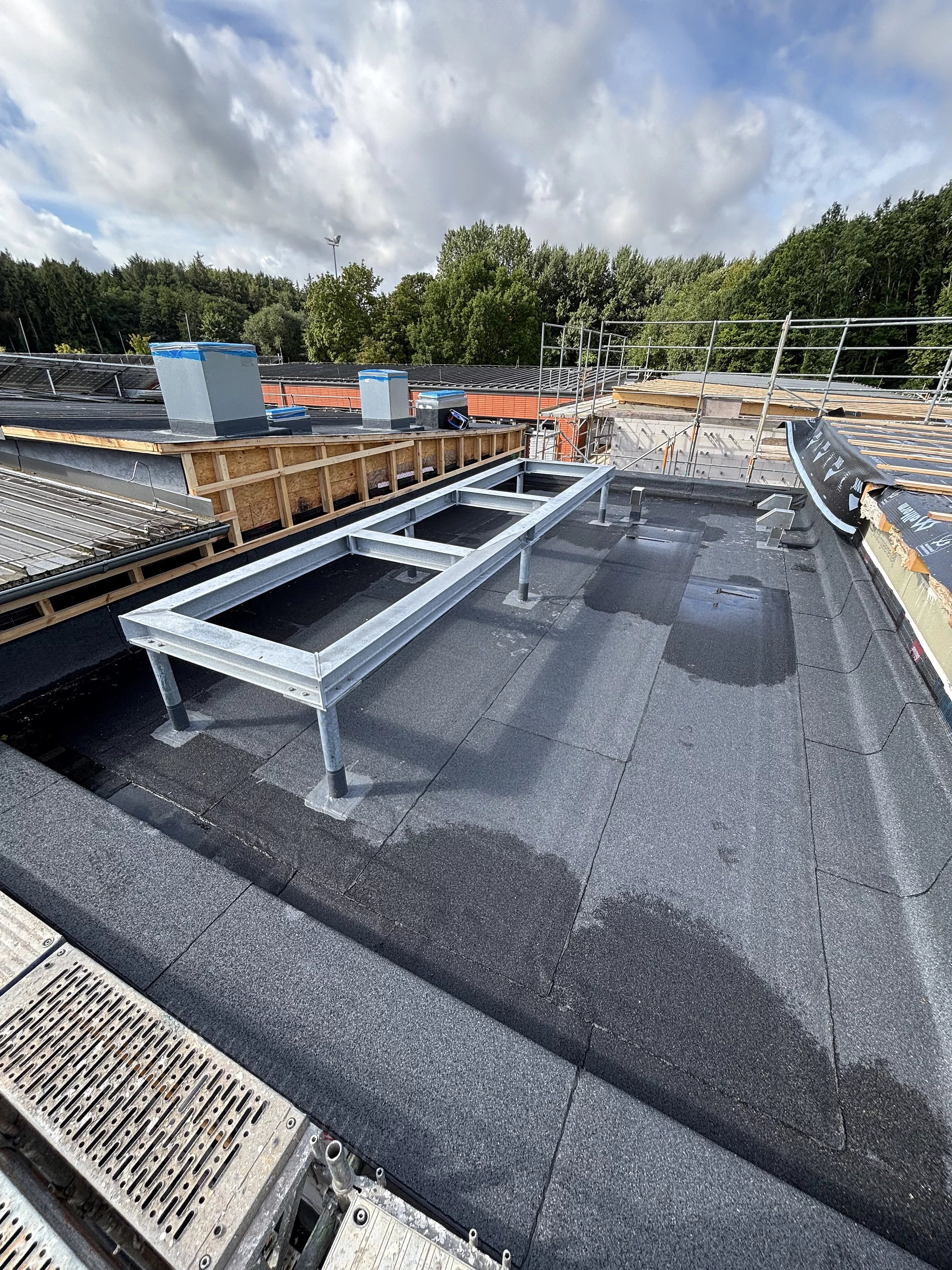

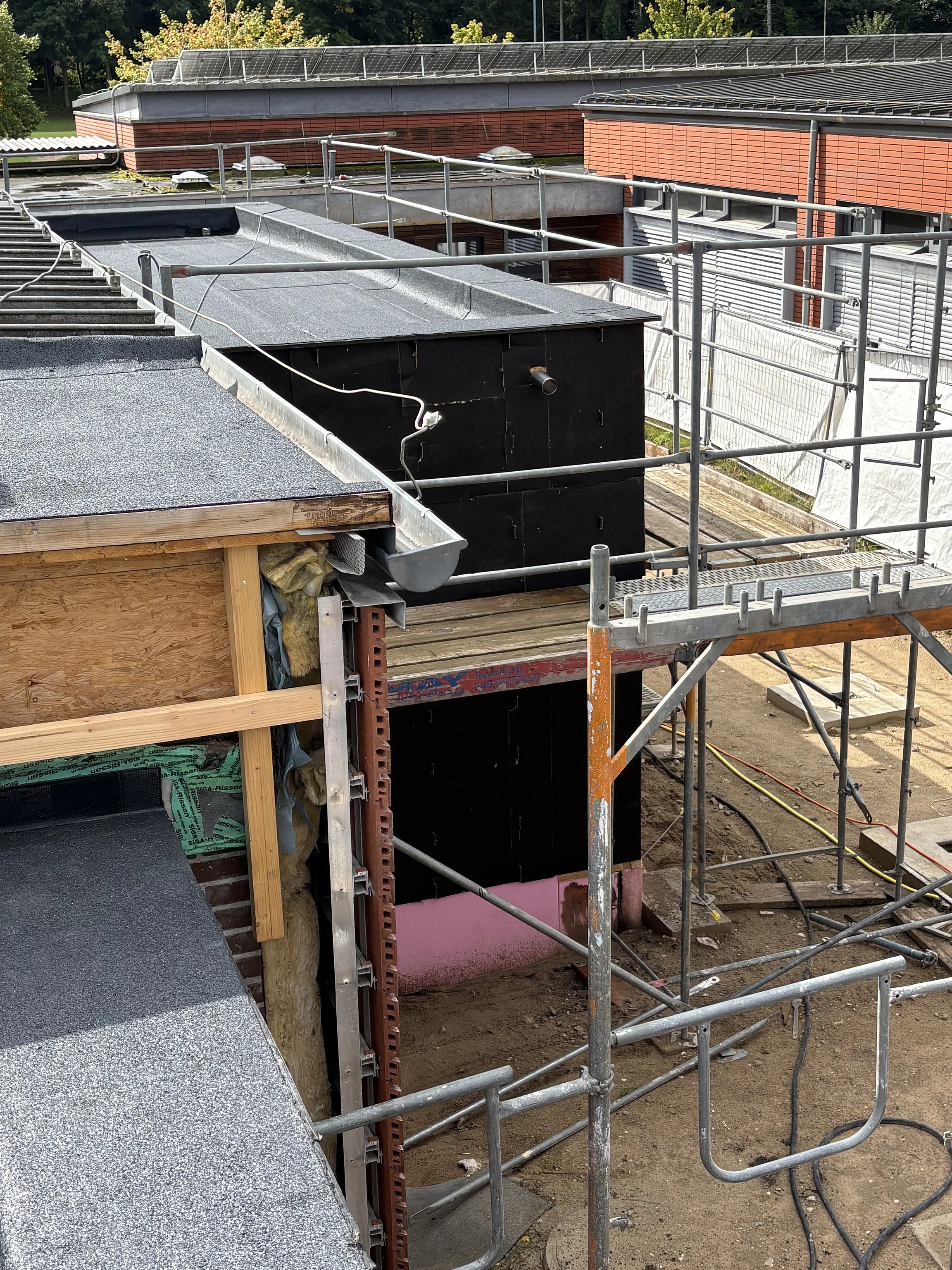

34. KW - Der Dachdecker bereitet das Dach für die neue Entlüftungsanlage (TGA) vor. Sie wird auf dem Dach montiert.

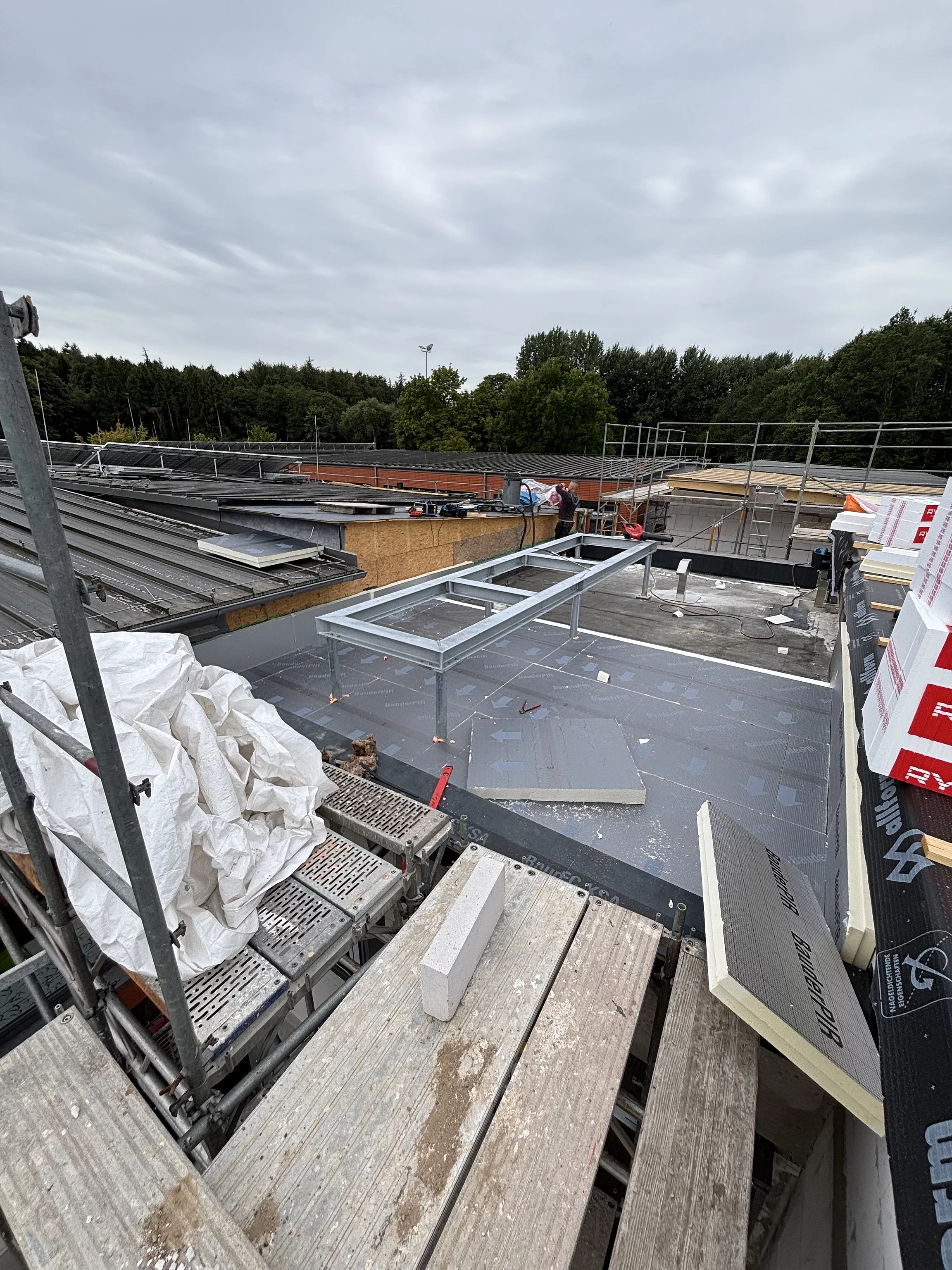

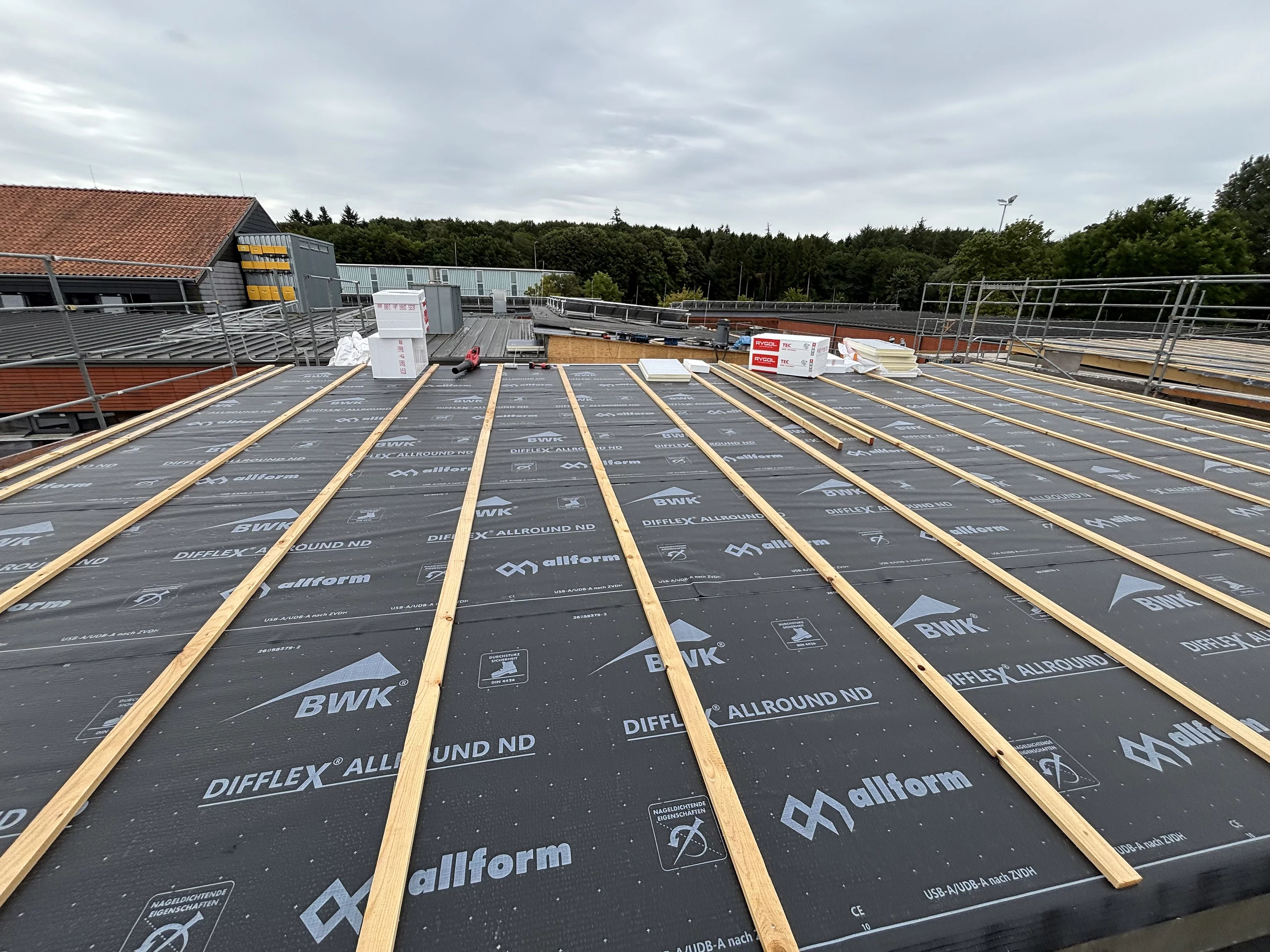

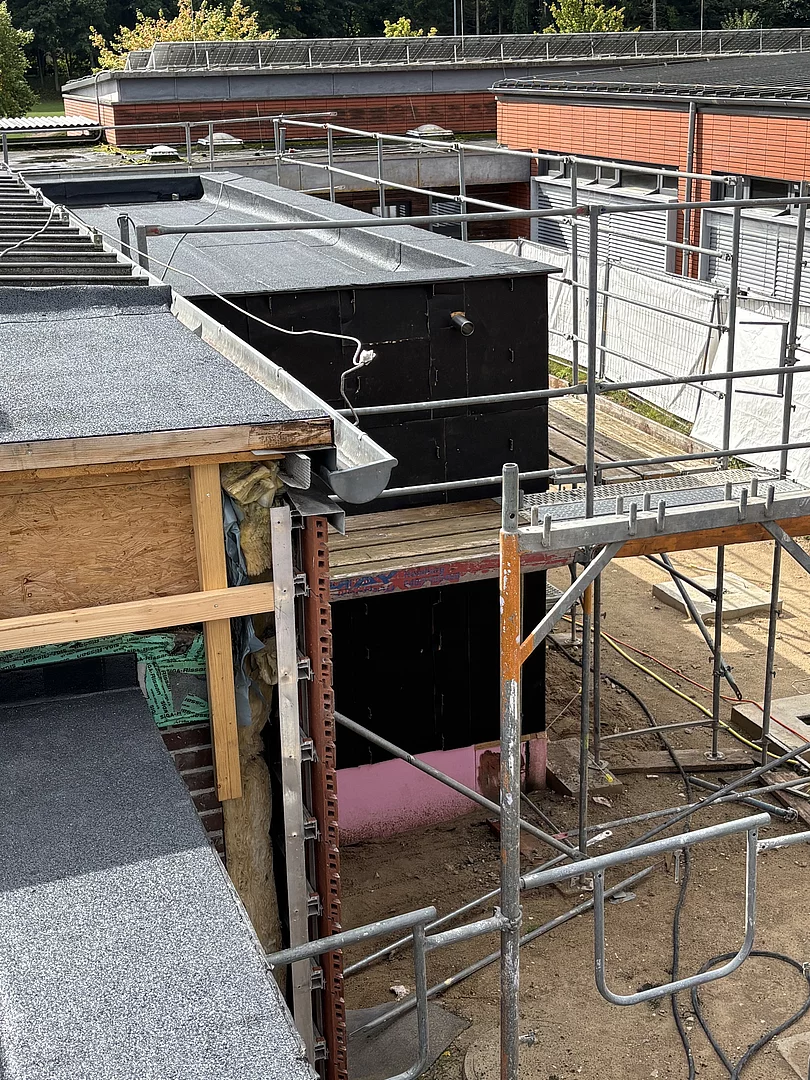

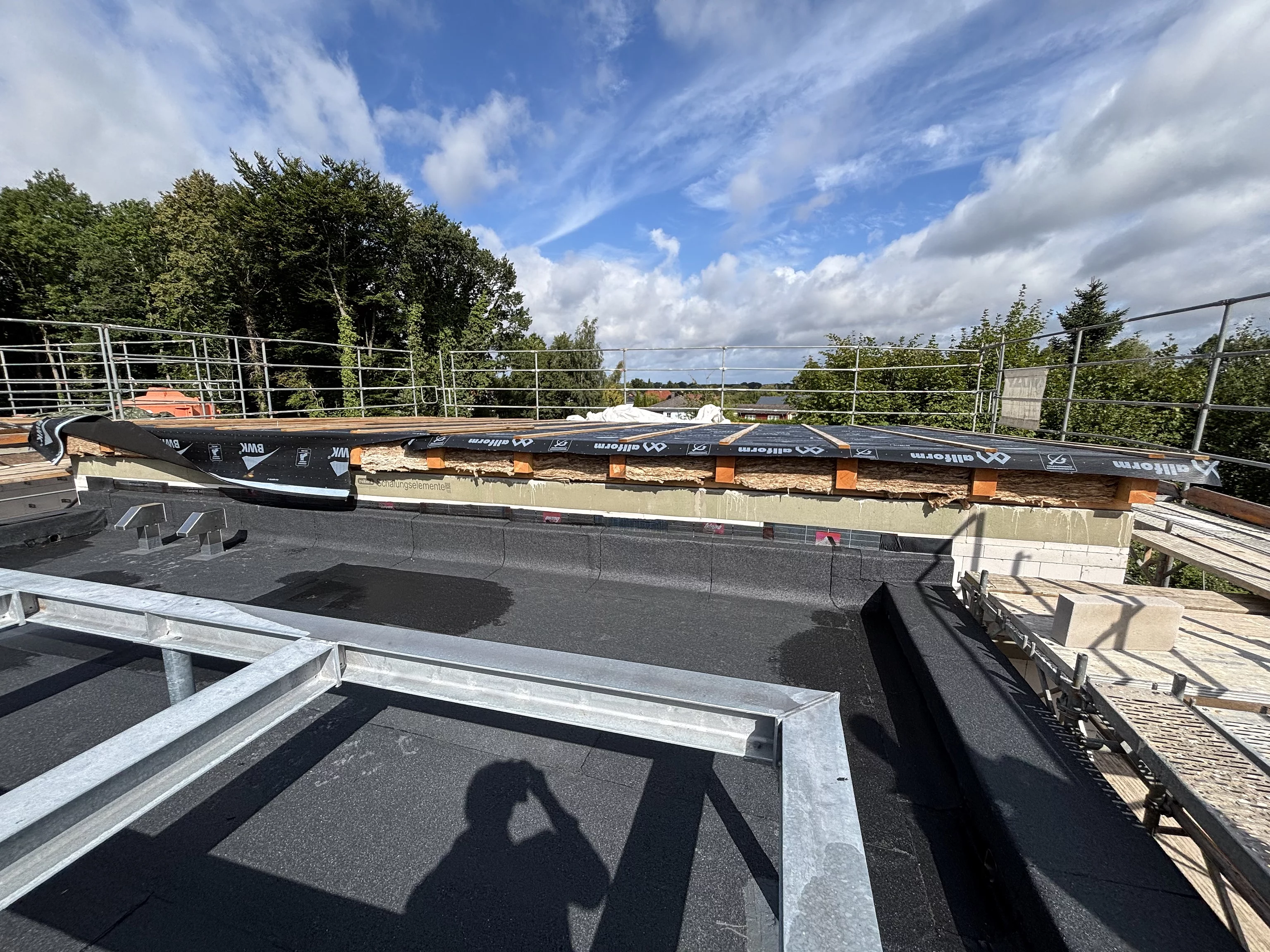

34. KW - Folienabdeckung vom Dach der neuen Lehrküche.

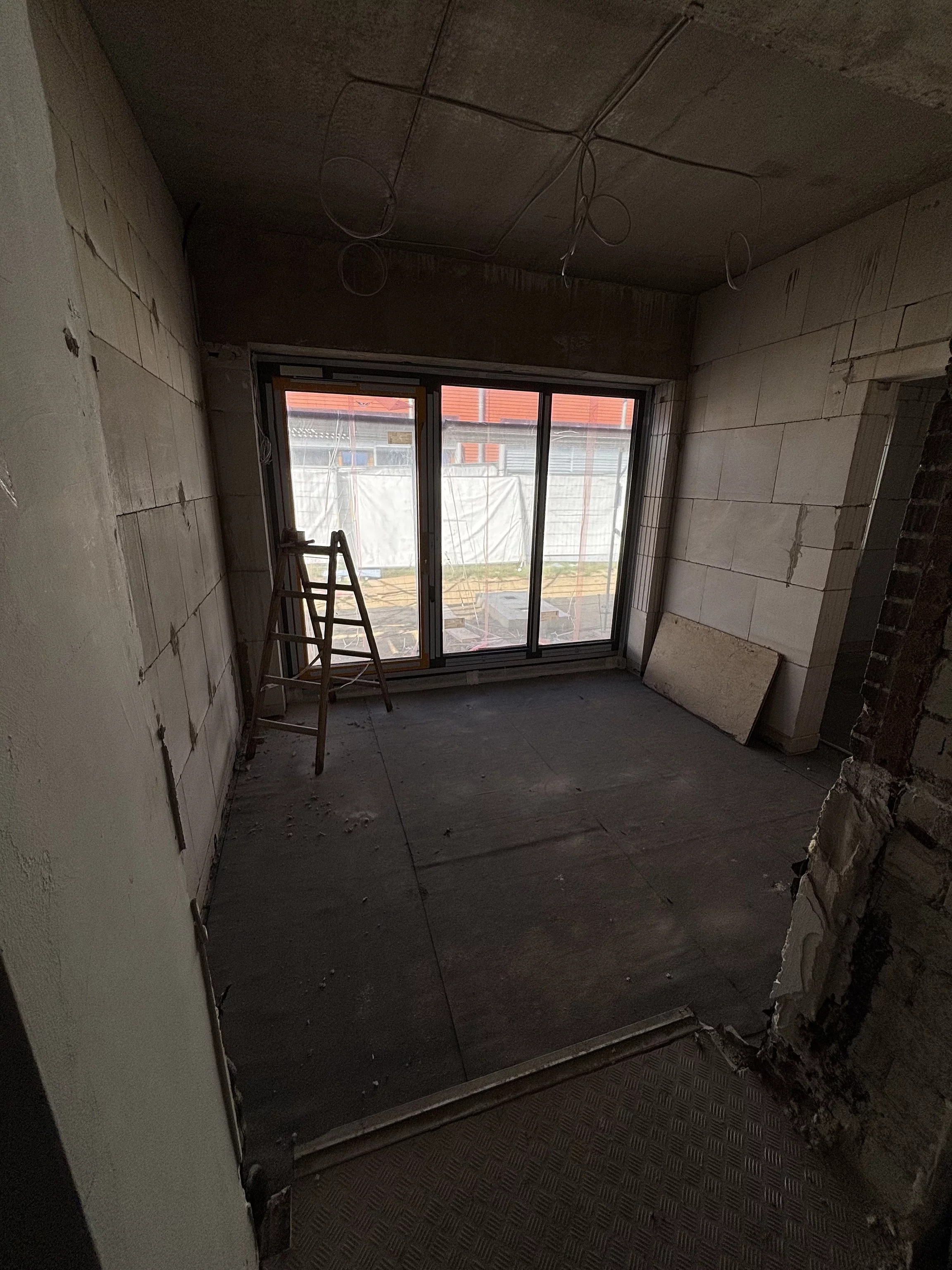

34. KW - Der Einbau der Fenster schreitet schnell voran. Blick auf den Anbau 2 und den hinteren Eingang mit Anbau 1.
35. KW - unter der Küchendecke geht der Einbau der Entlüftung weiter. Die hintere Wand zur Spülküche ist inzwischen hochgezogen.

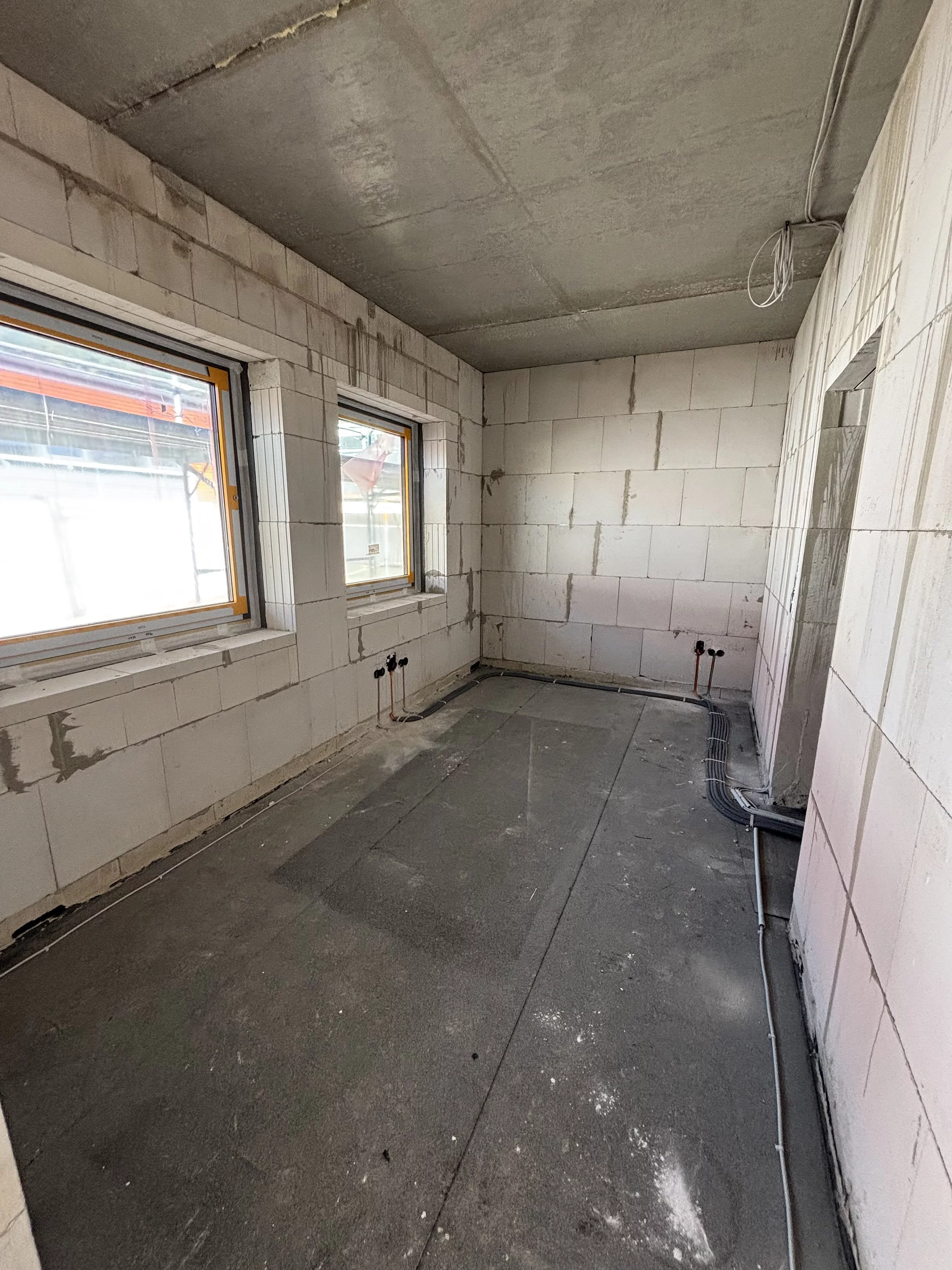

35. KW - Das neue Büro der Küchenleitung. Fenster sind eingebaut, die Elektrik ist verlegt, der Boden mit einer Bitumenbahn abgedichtet.
35. KW - Der Übergang von der Mensa zum Laubengang. Die Türen sind eingebaut.

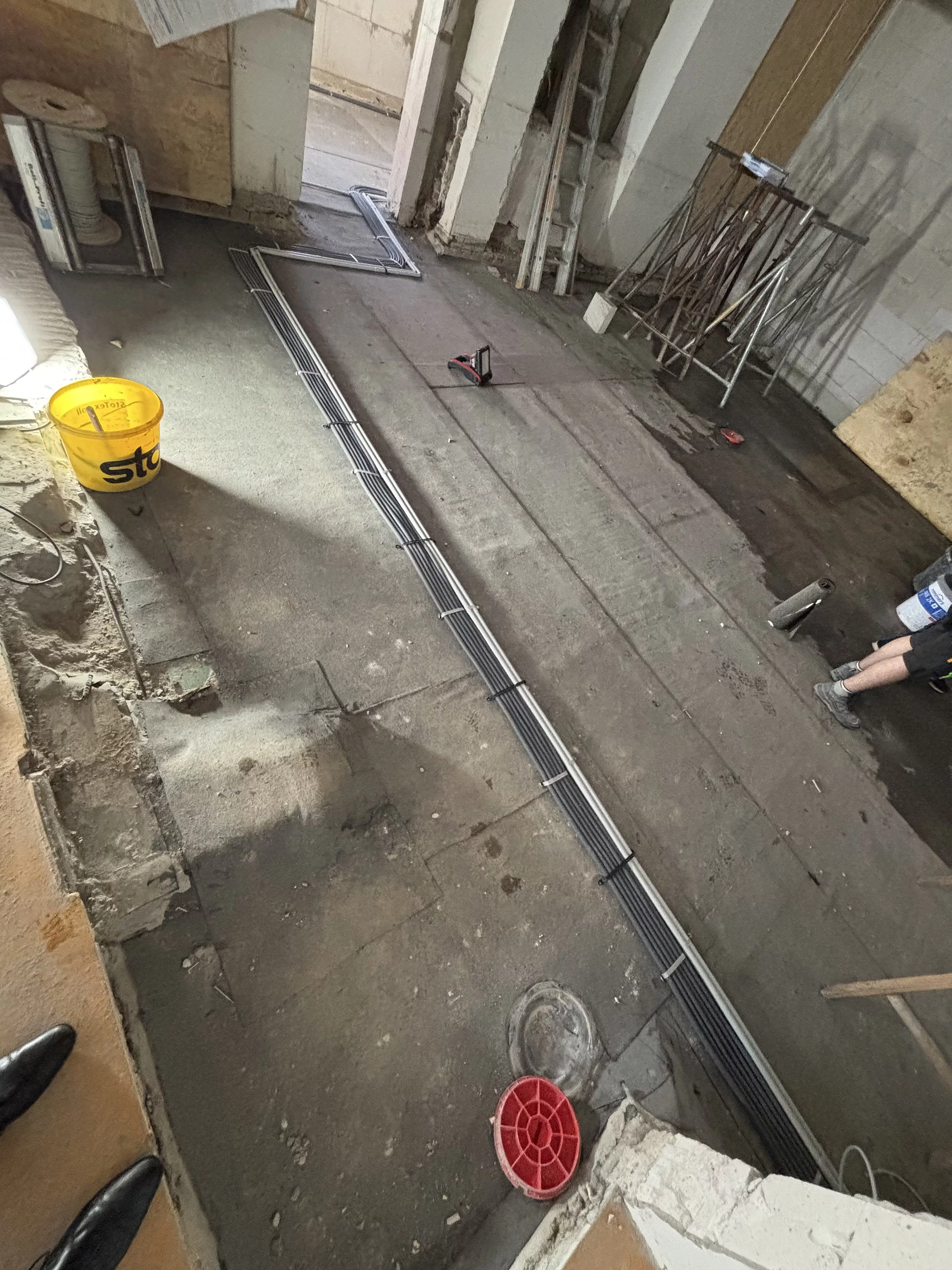

35. KW - Elektroleitungen verlaufen am Boden. Sie verschwinden bald im neuen Estrichboden.

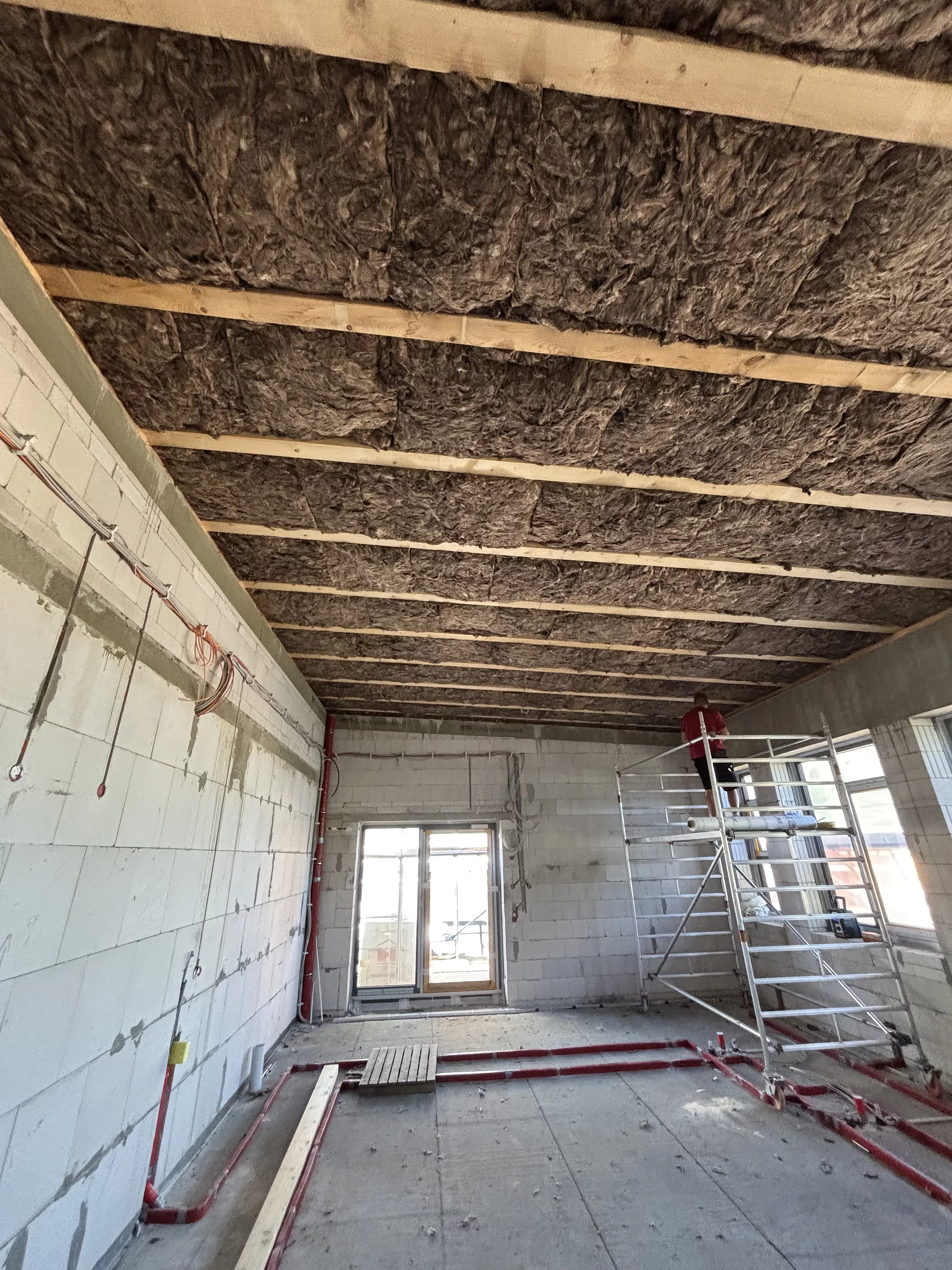

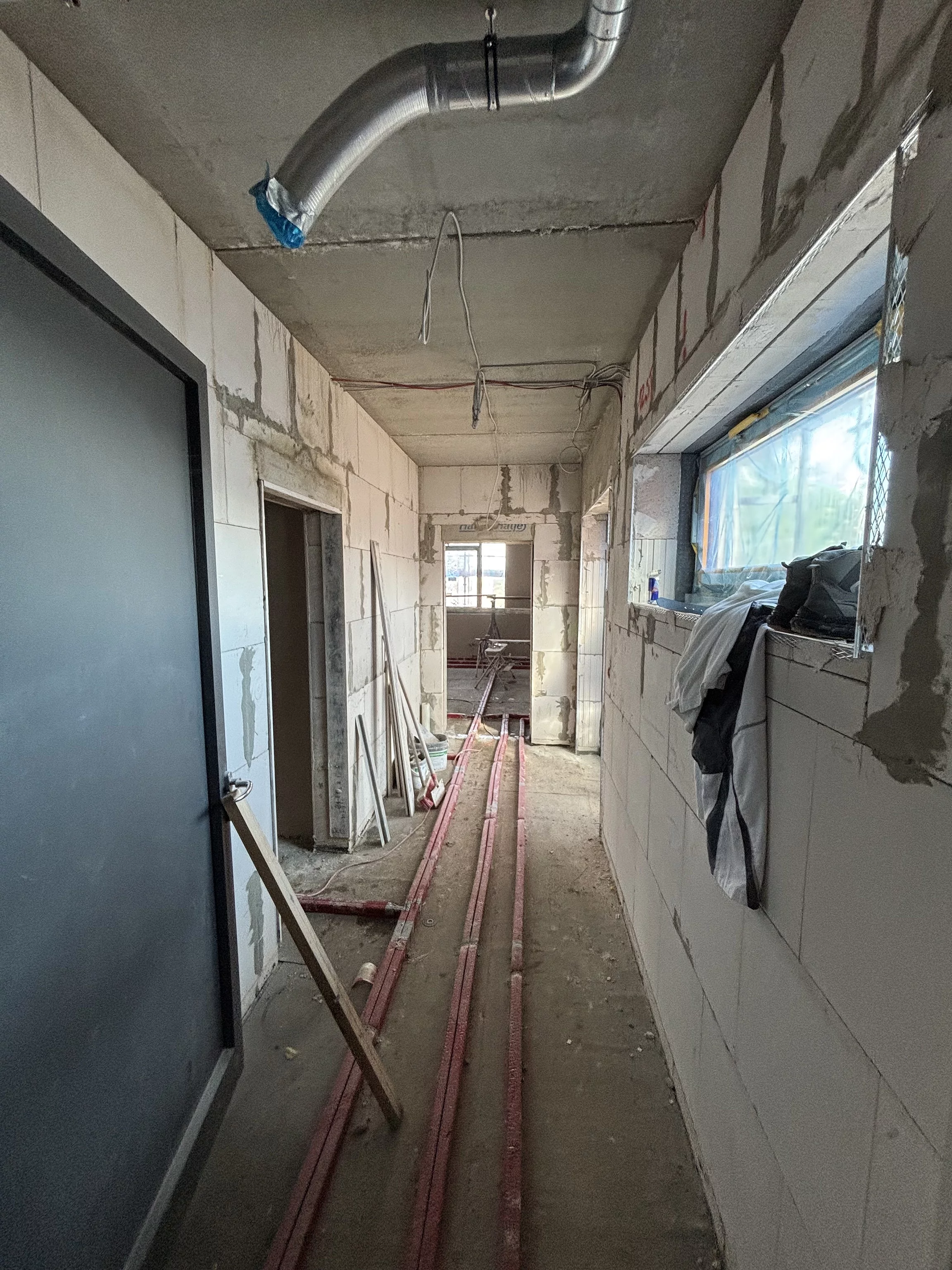

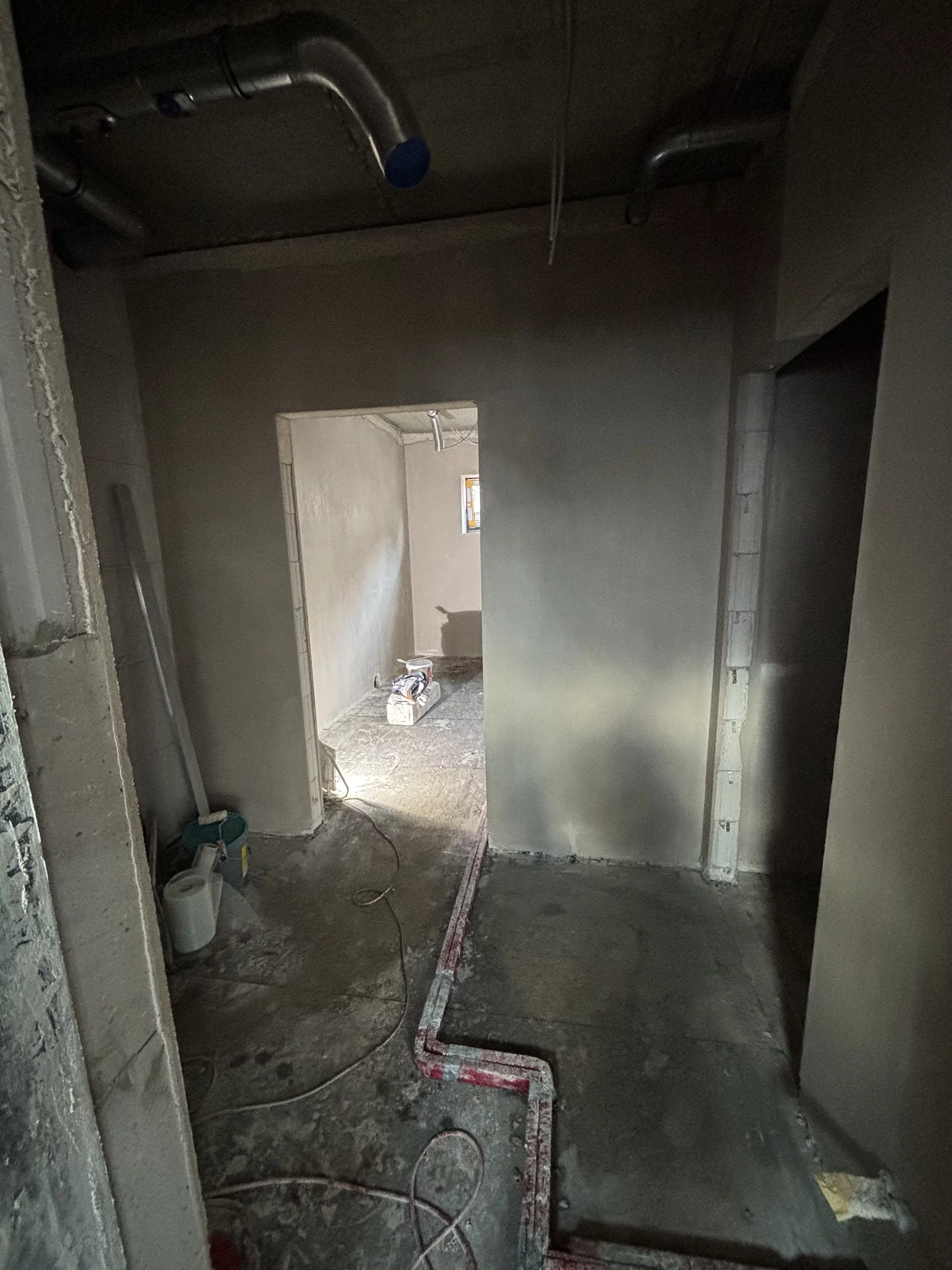

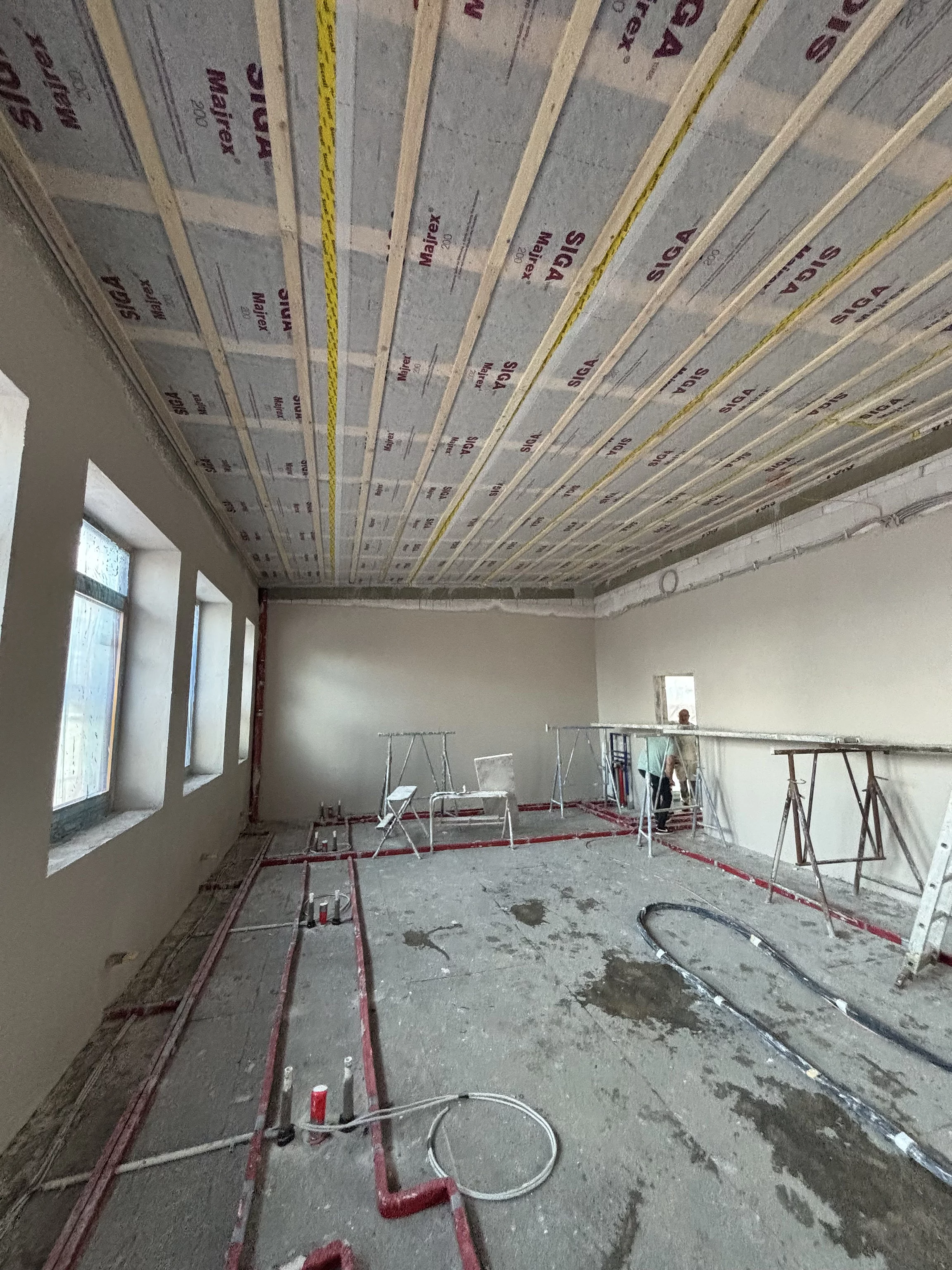

35. KW - Anbau 3, die Lehrküche hat eine Deckendämmung erhalten. Für die 5 Küchentresen sind schon 3 Ver- und Entsorgungsleitungen verlegt. Die Elektrik ist installiert.

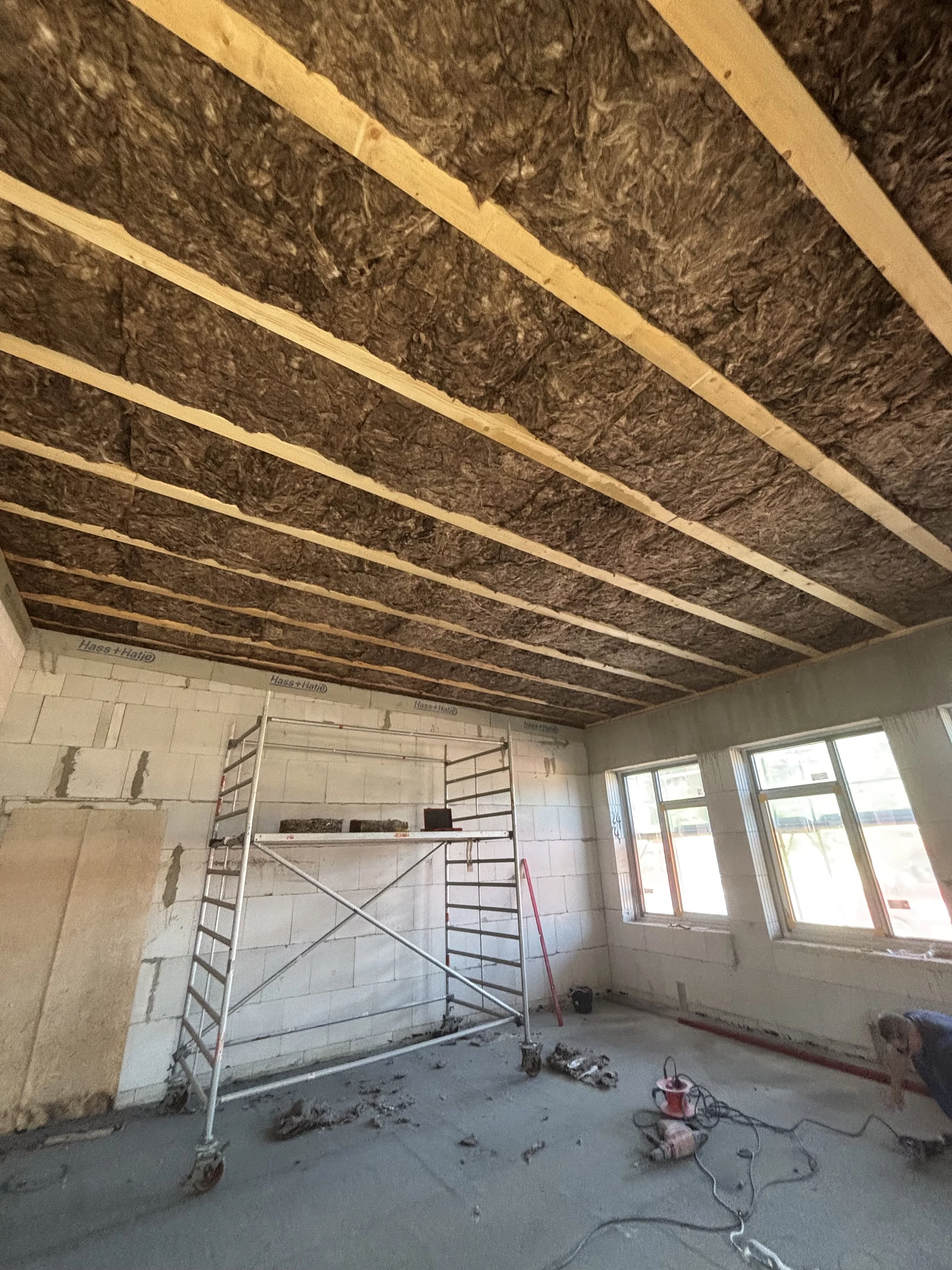

35. KW - Anbau 2 hat ebenfalls eine Deckendämmung erhalten und die Elektroleitungen und Dosen sind verlegt. Gerade werden die Heizungsrohre verlegt.
