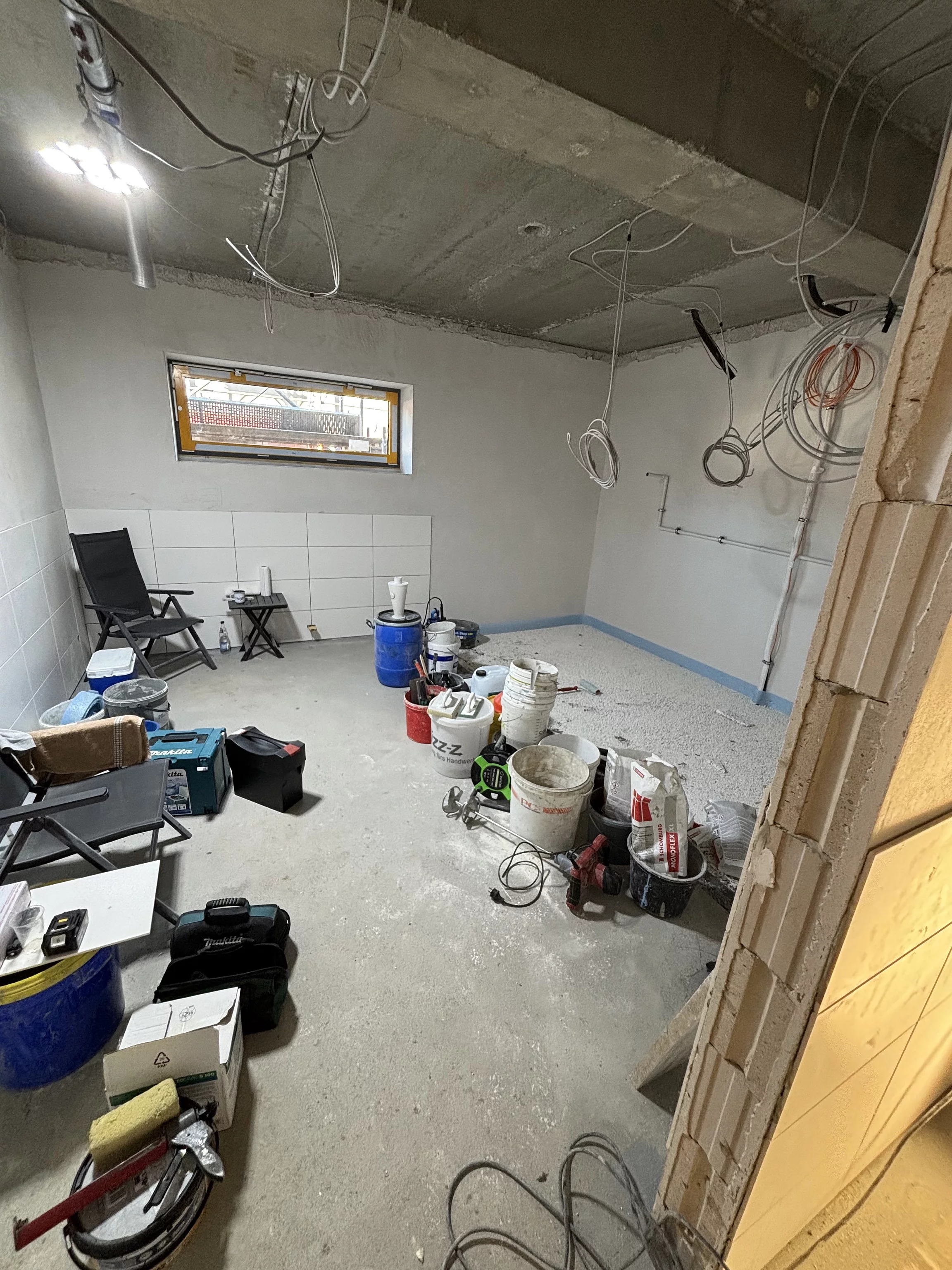

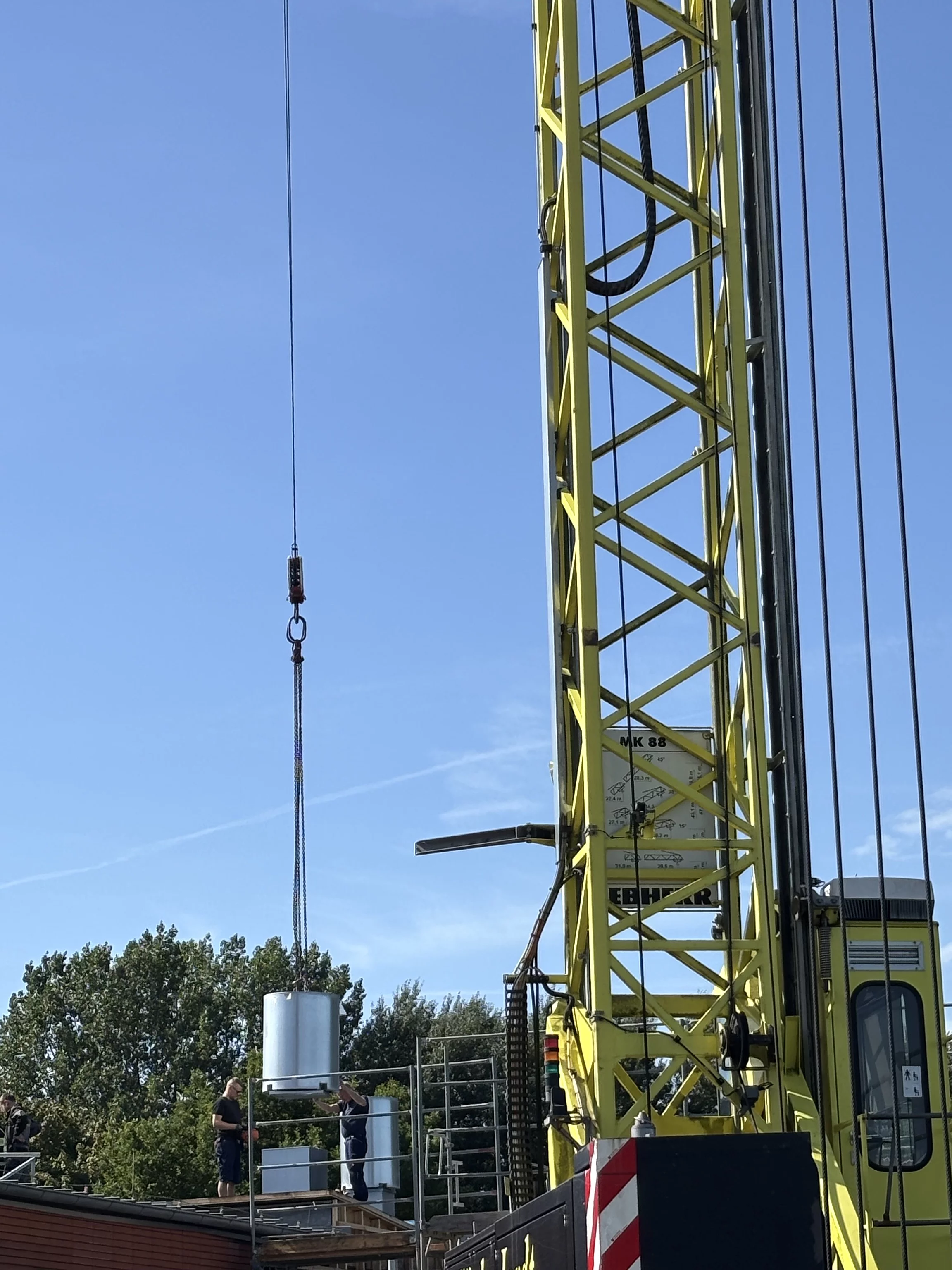

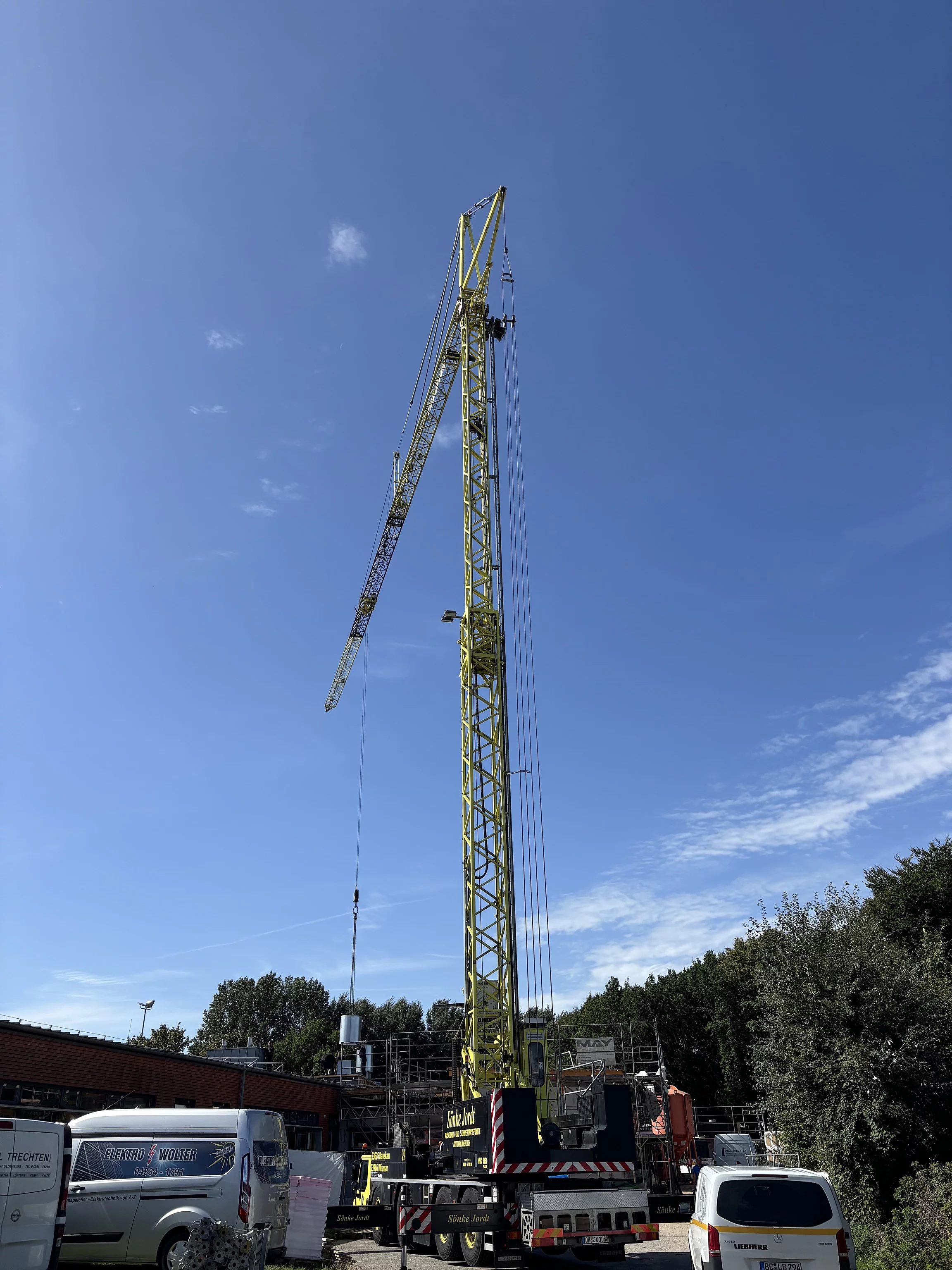

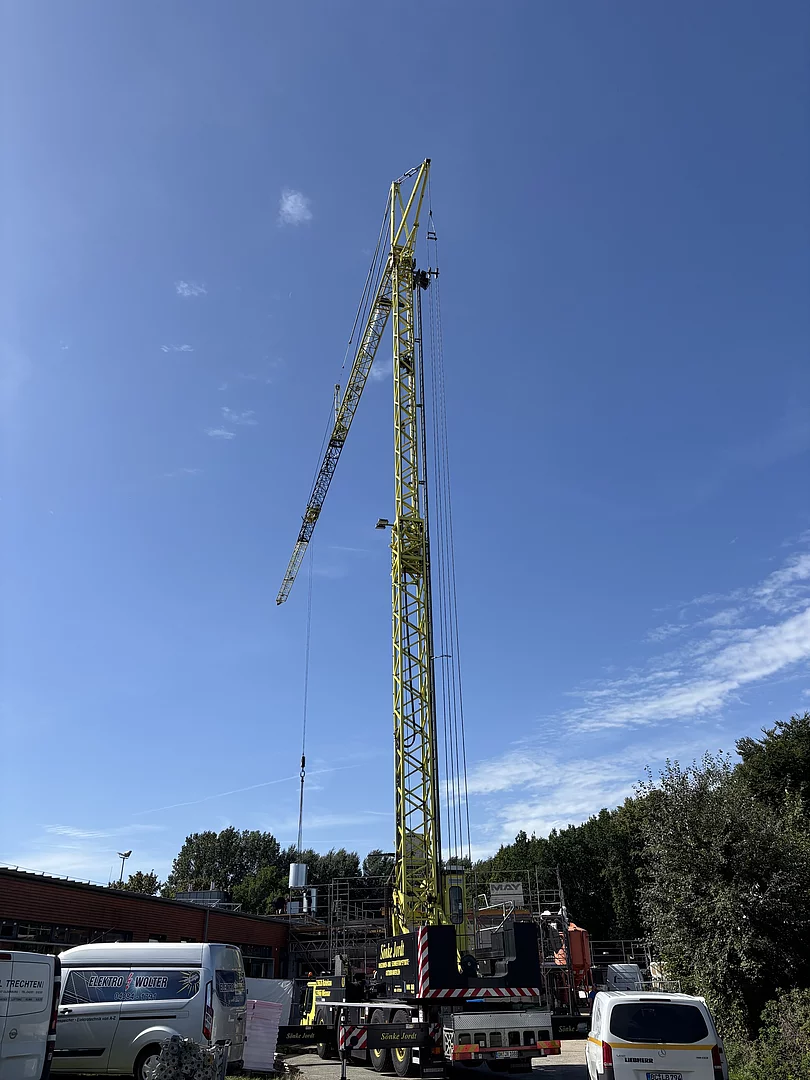

37. KW - Am Montag bringt der Kran die Lüftungsanlage mit der 2,5 t schweren Zentraleinheit und vielen weiteren Einzelteilen auf das Dach.

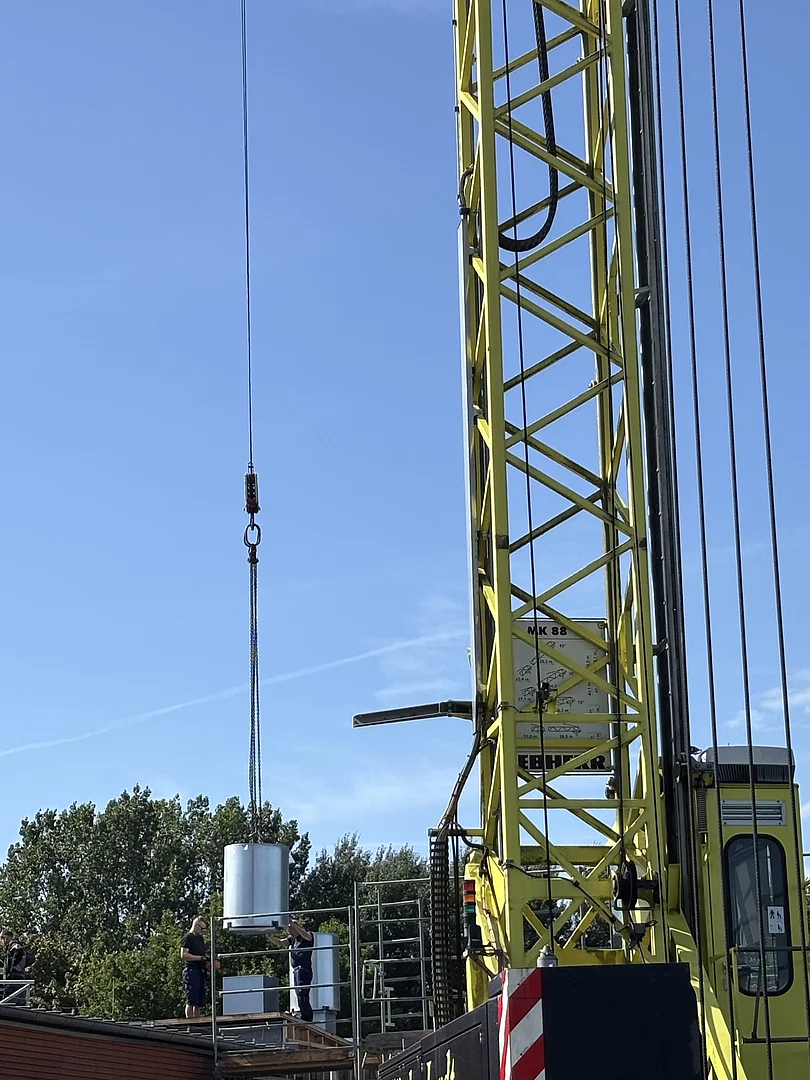

37. KW - Hier hängt eine Lüftungseinheit am Kran.

37. KW - Viele Ver- und Entsorgungsleitungen, -rohre und -kanäle für Zu- und Abluft, Heizung, Strom, Regeltechnik, Wasser und Abwasser usw. müssen in die Mensaküche gelegt werden.

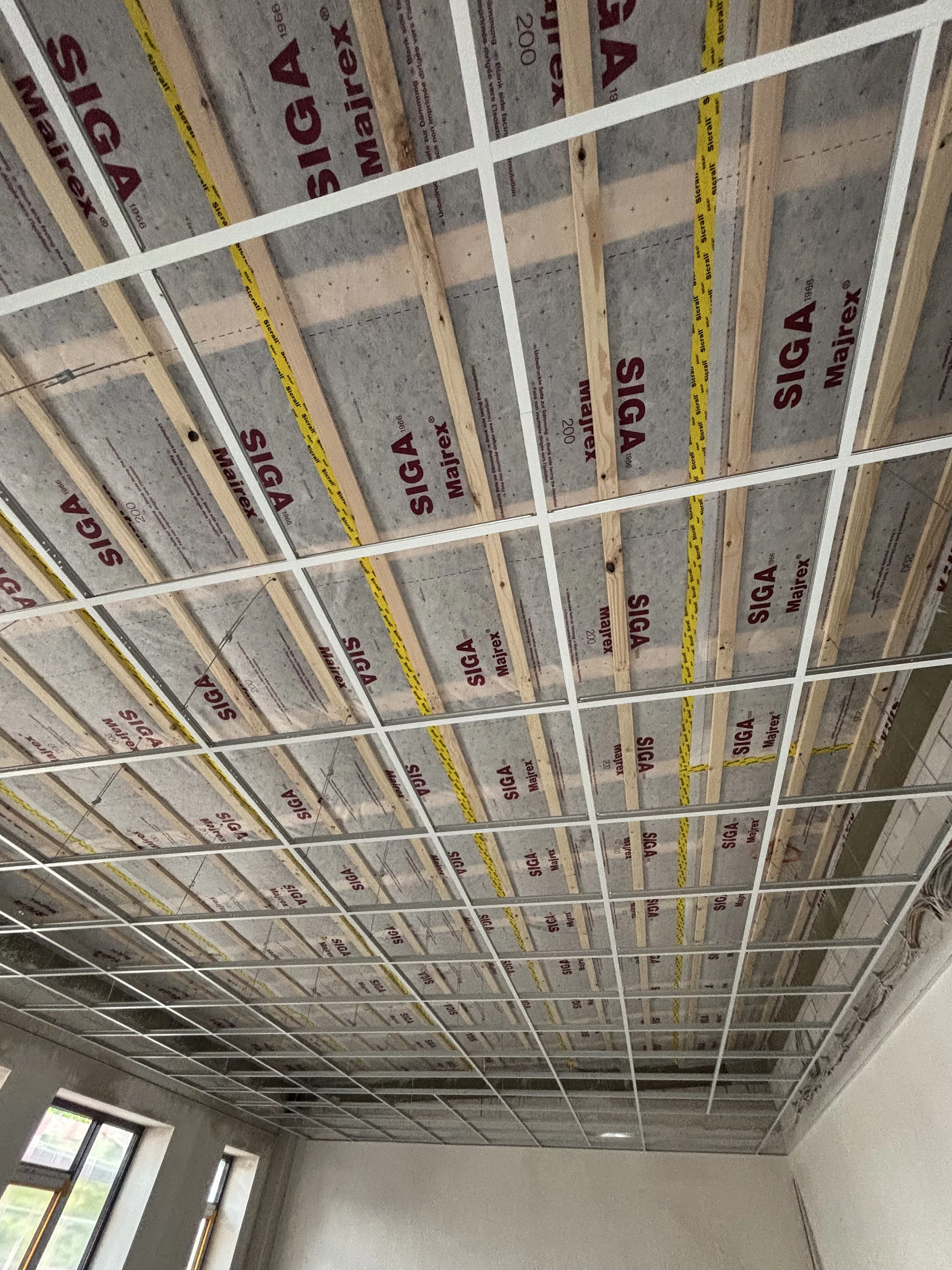

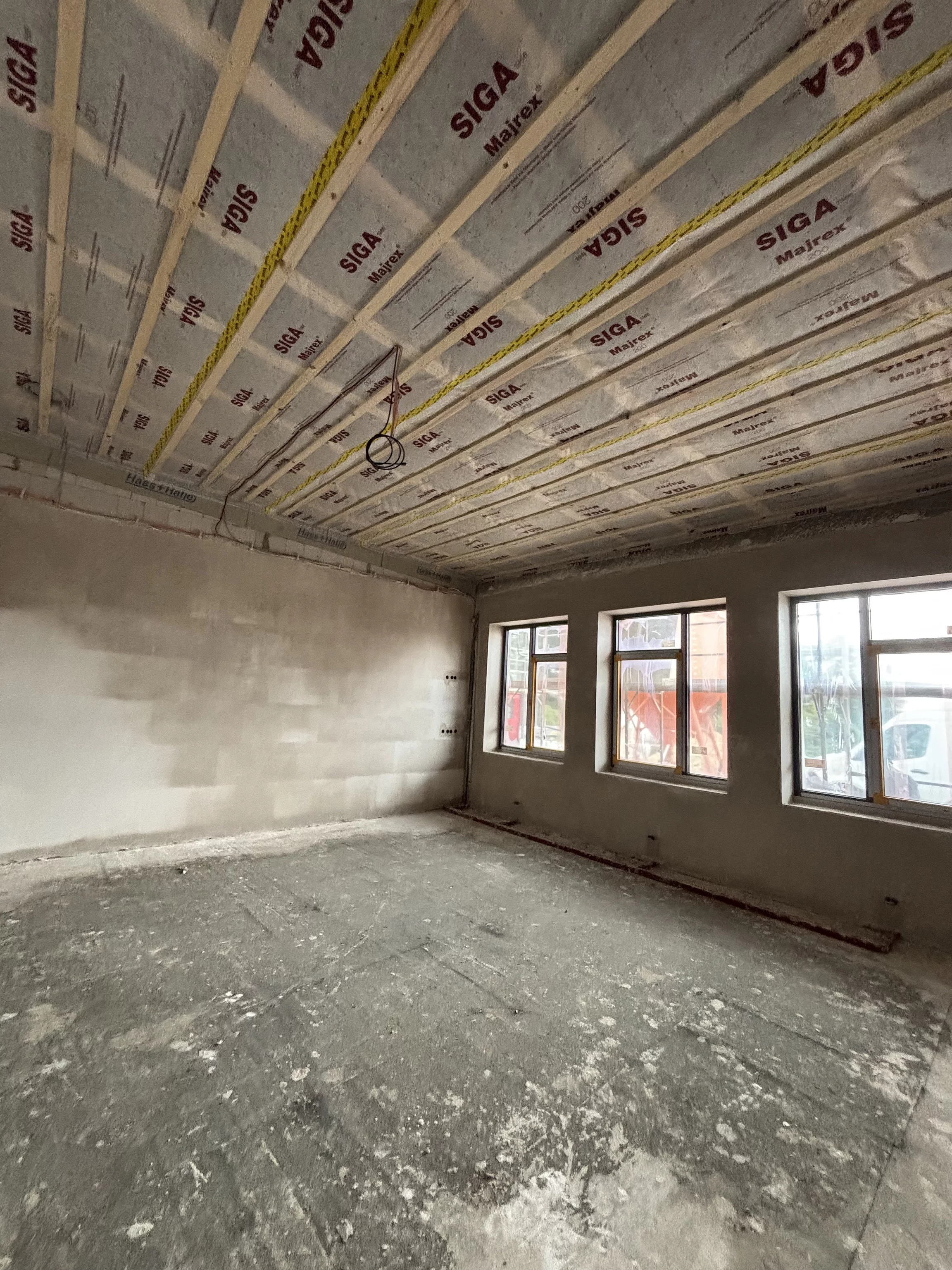

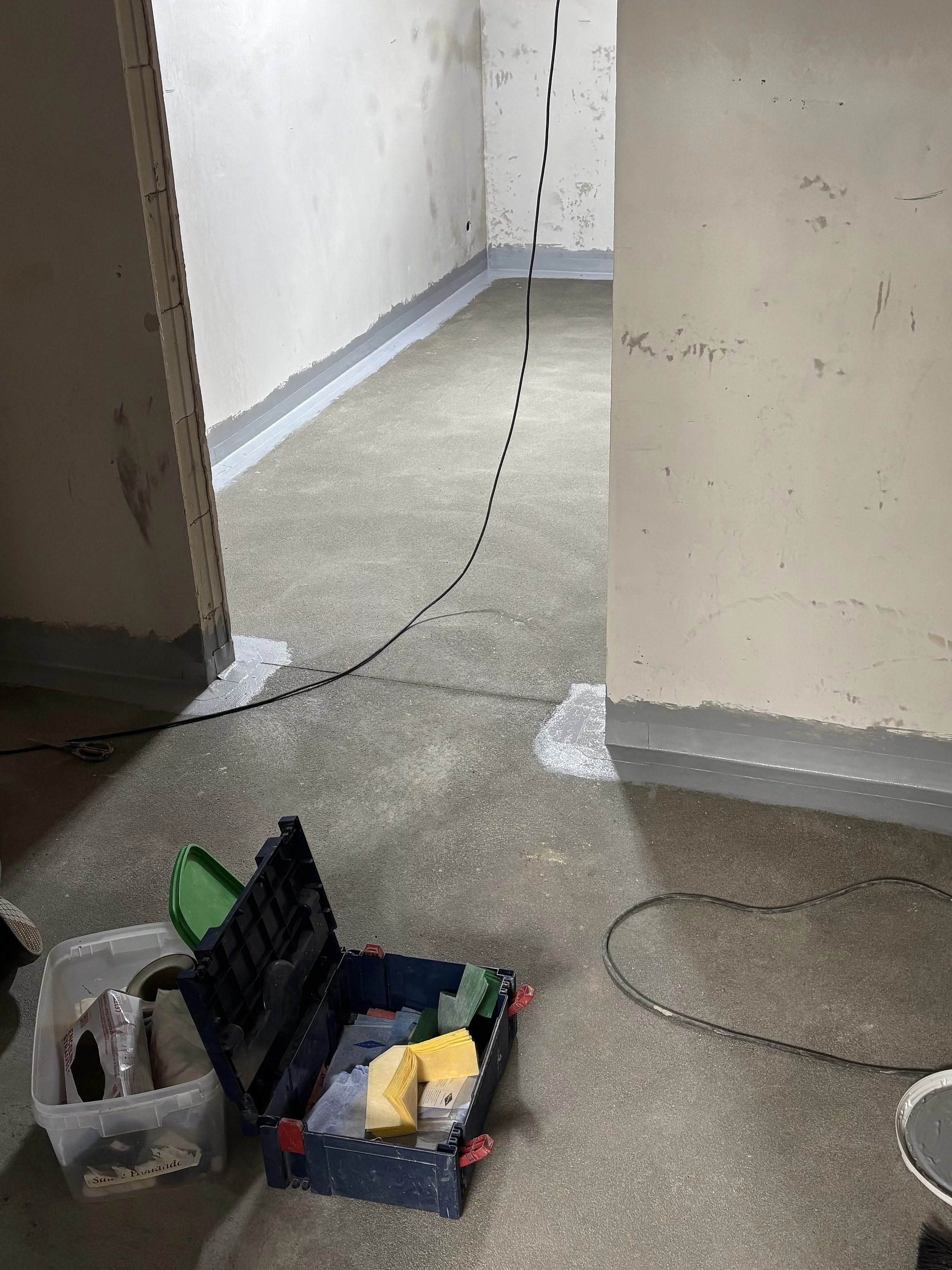

37. KW - Raum 2 - Die Deckendämmung wurde mit einer Innenfolie/Dampfbremsfolie abgedichtet.

38. KW - Die Betonsockel für den Ausgabebereich und die Küche sind erstellt.

38. KW - Der Dachdecker hüllt alle Gebäude mit Dämmmaterial ein.

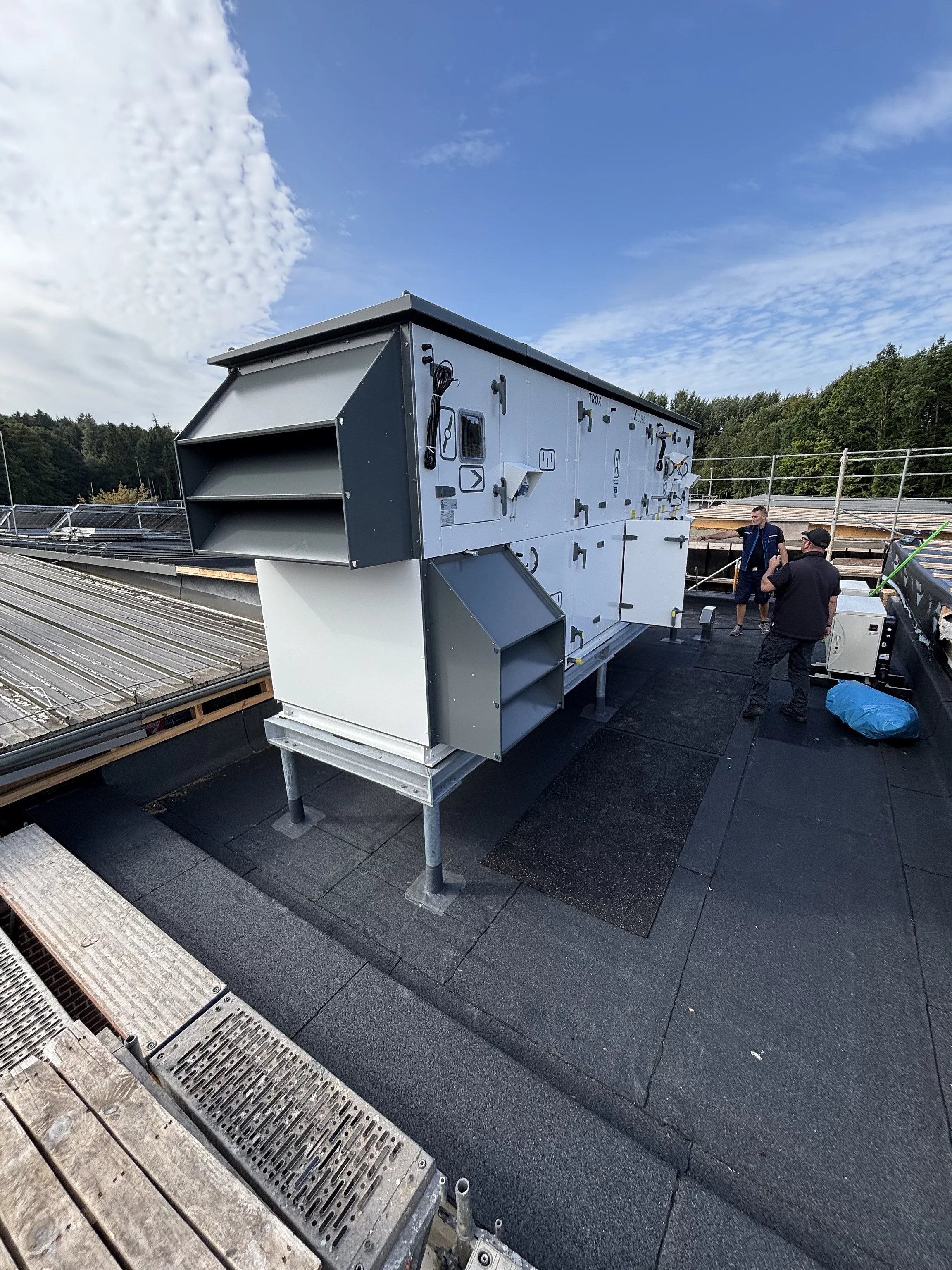

38. KW - Das hochmoderne Zentrale Lüftungs- und Klimagerät mit Wärmetauscher ist positioniert.

38. KW - Spülküche, Küche und Mensa haben jeweils eigene zylindrische Dachventilatoren.

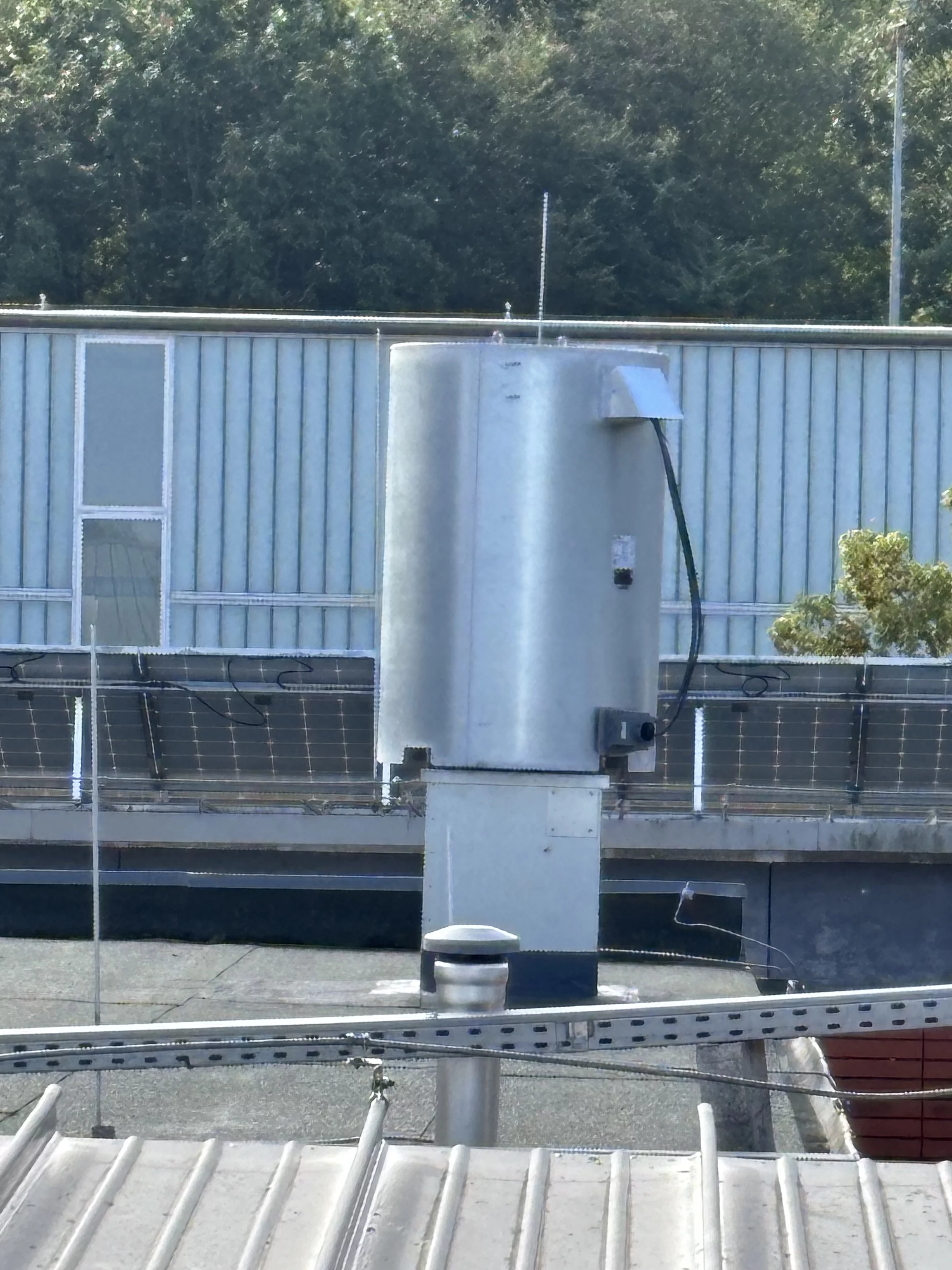

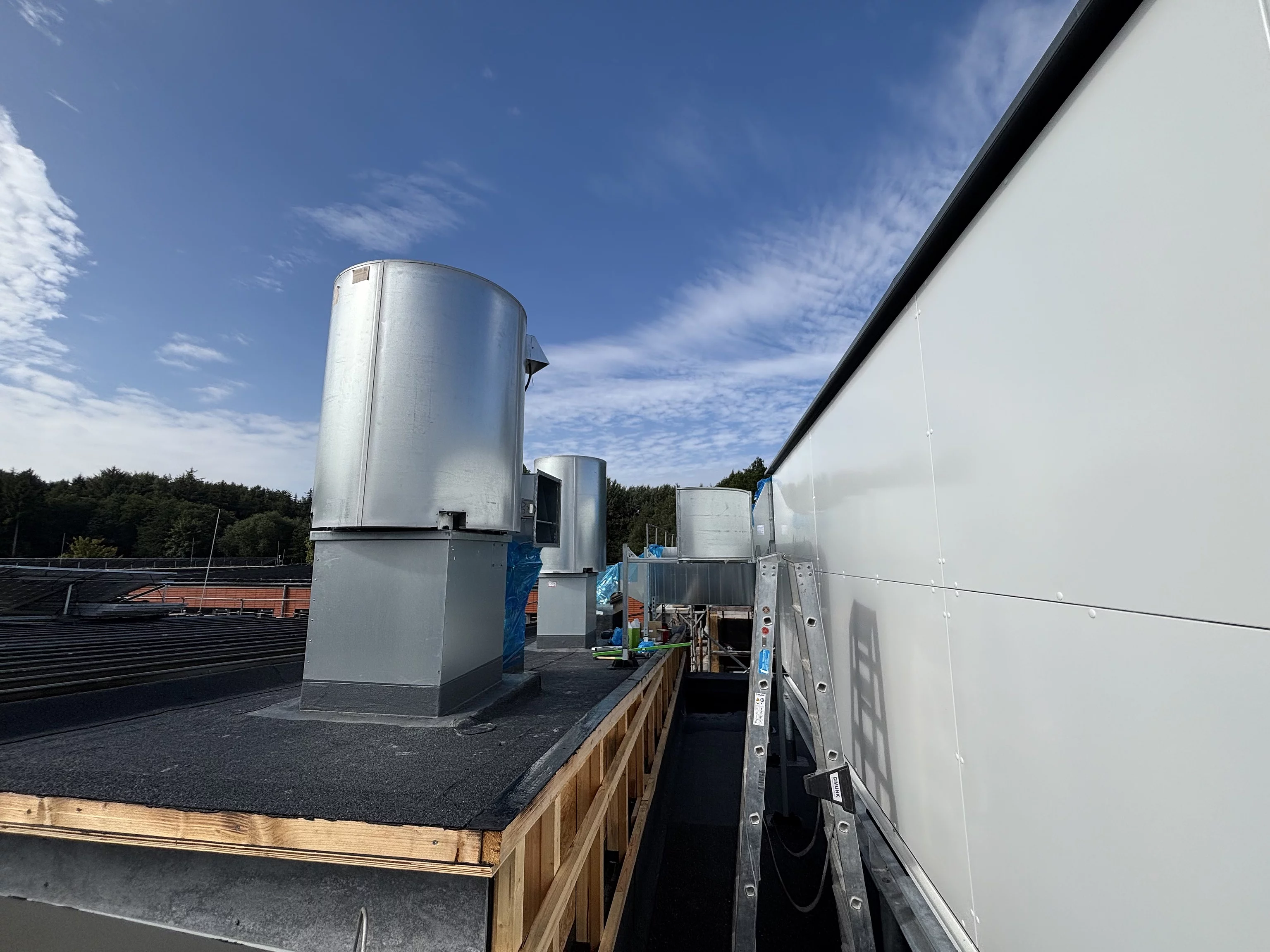

38. KW - Der neue zylindrische Dachventilator über der Mensa ist montiert.

38. KW - Zwei vollhermetische, wetterfeste und schallgedämmte Outdoor-Verflüssigereinheiten sind montiert. Die Kälteaggregate verflüssigen das warme stark verdichtete, angesaugte gasförmige Kältemittel auf dem Dach. Durch die Kondensation entsteht Wärme, die an die Außenluft abgegeben wird. Die eigentliche Kälte wird im Gebäude durch den “Verdampfer” erzeugt. Die Verdampfung des Kältemittels entzieht dabei der Umgebung massiv Energie/Wärme. Die Raumluft kühlt ab. Das gelingt nur, weil das Kältemittel einen sehr niedrigen Siedepunkt hat. Das klassische Prinzip einer Wärmepumpe.

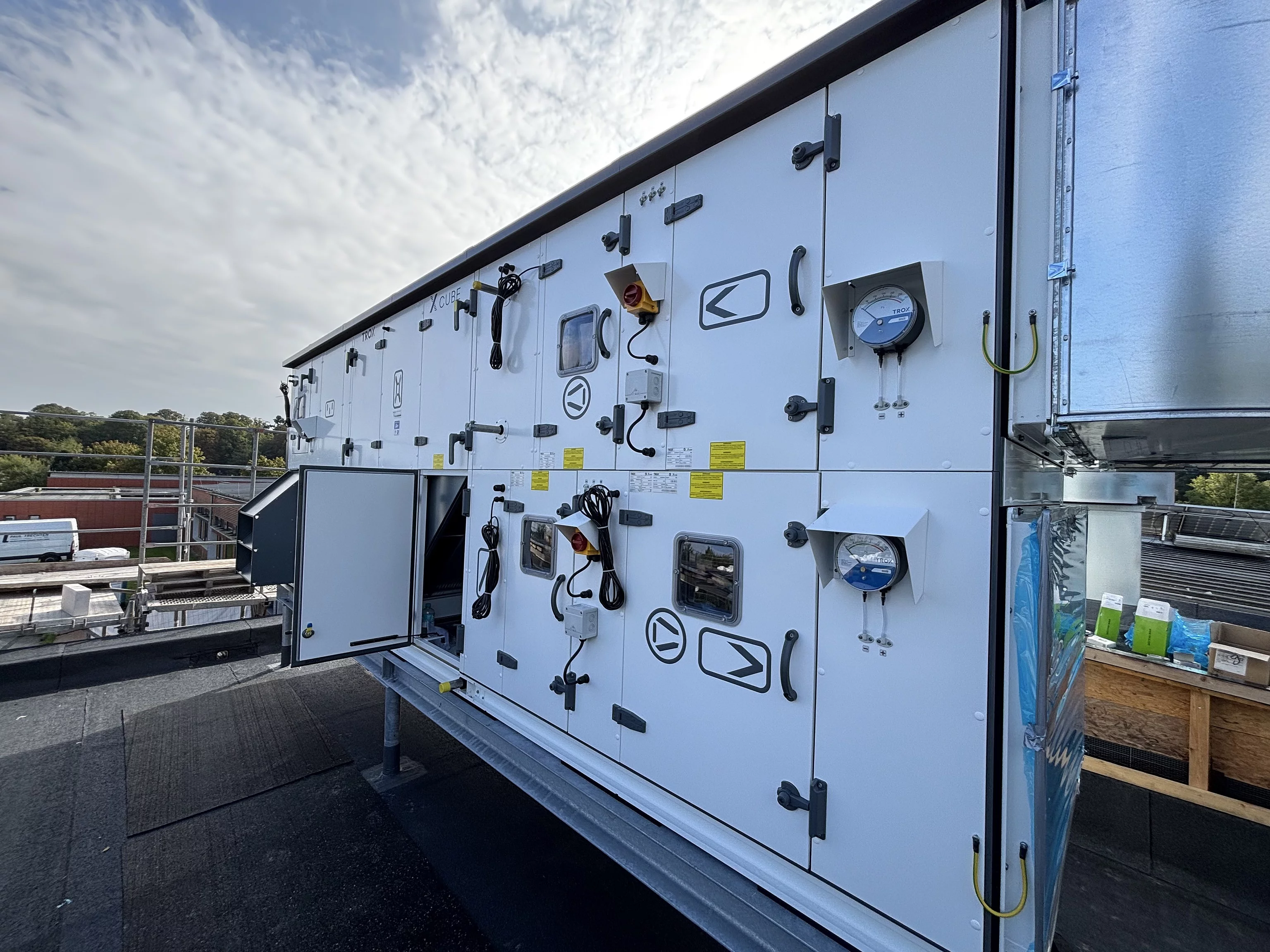

38. KW - Das Zentrale Lüftungs- und Klimagerät mit integrierter MSR-Technik sorgt für frische, gefilterte, feuchtregulierte Luft. Effiziente Wärmerückgewinnung nutzt die abziehende Raumluft, um die einströmende Frischluft vorzutemperieren. Differenzdruckmanometer zeigen auch analog an, wann die Luftfilter getauscht werden müssen.

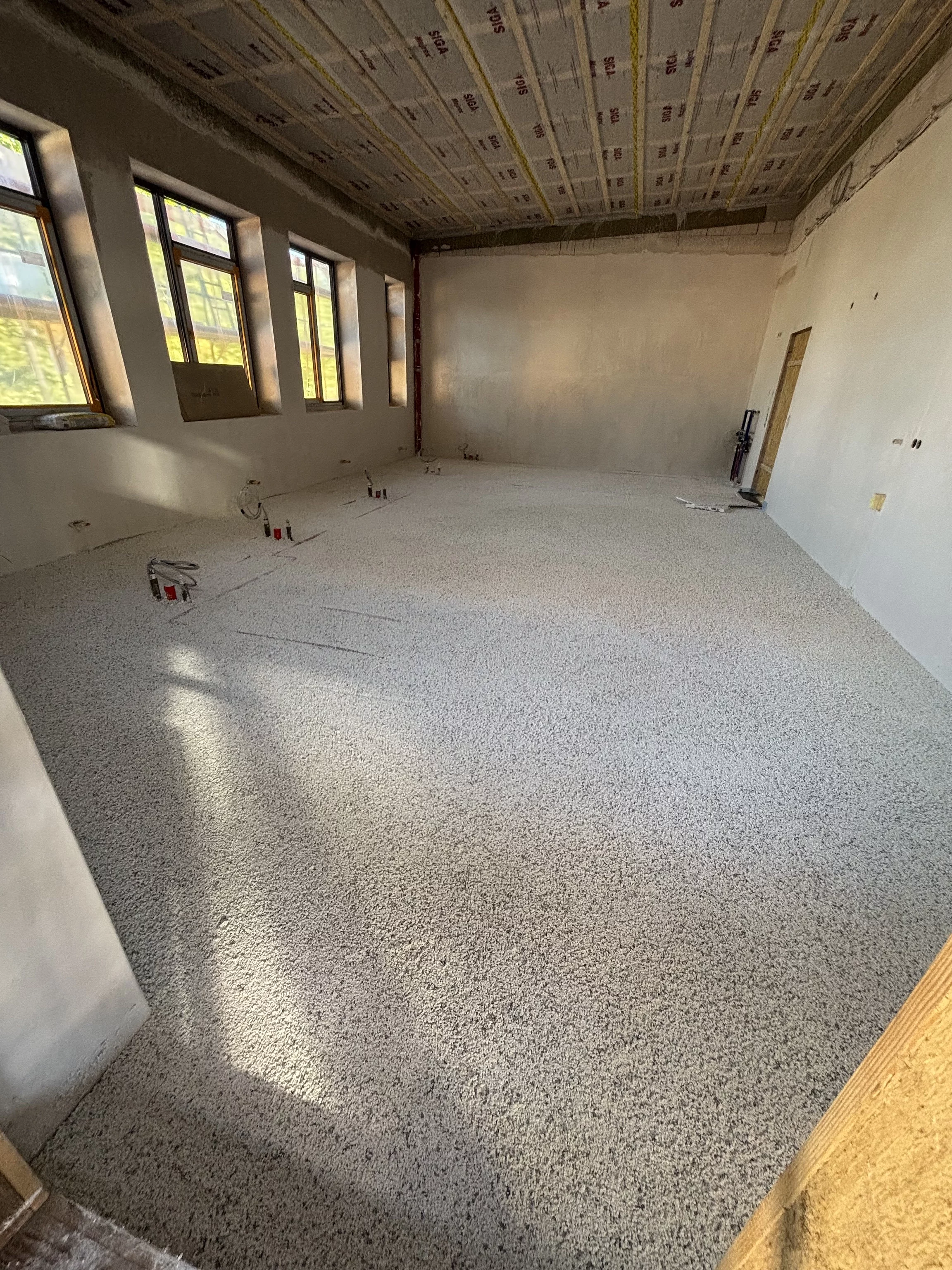

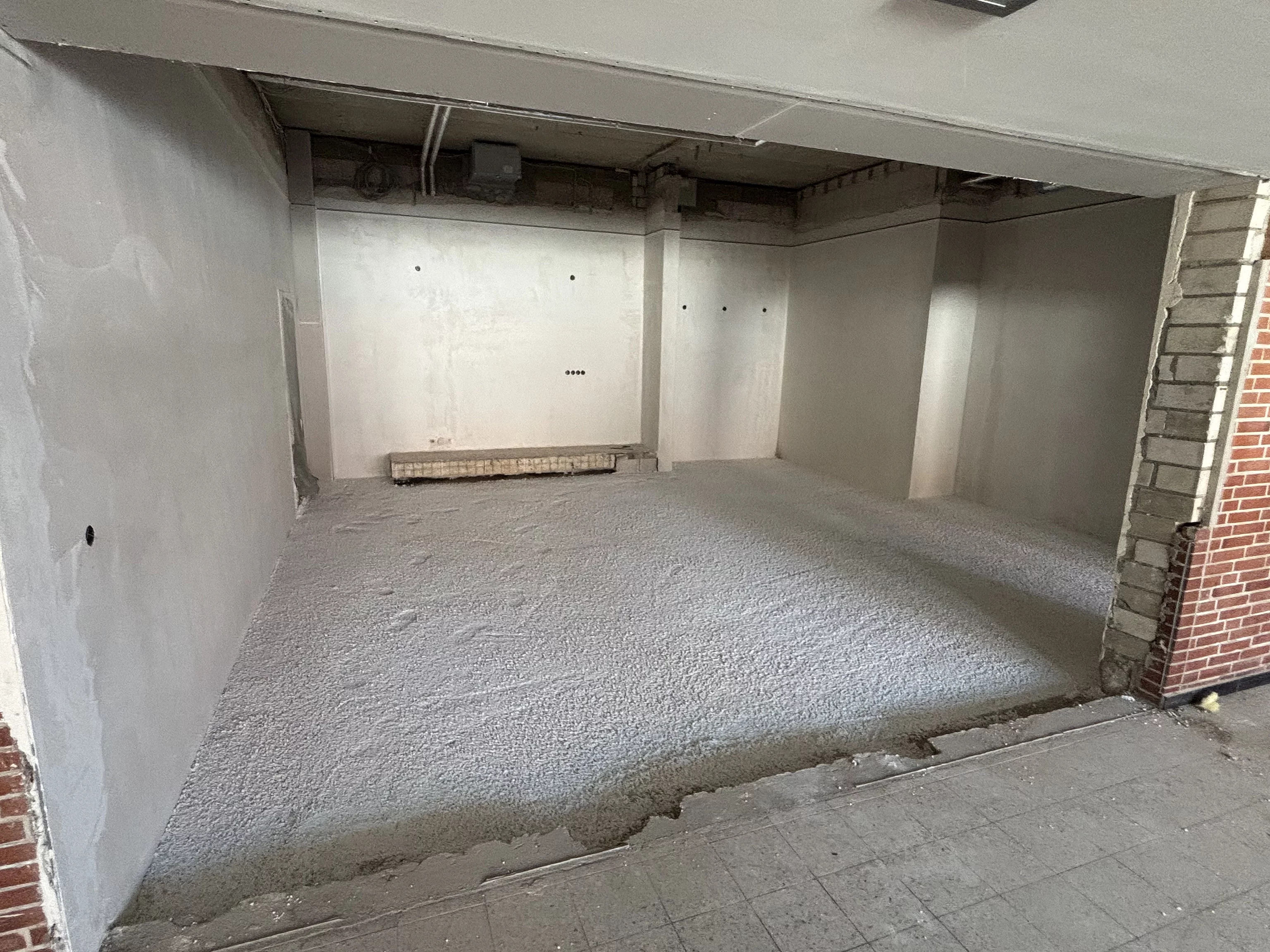

39. Kw - Raum 3 mit Thermowhite-Schüttung als Isolierung ist vorbereitet für den Estrich.

39. Kw - In der Mensaküche arbeiten die Männer den Estrich ein.

39. Kw - Die Estrichmaschine mischt Sand und Zement direkt vor Ort im Kessel und schießt das Material stoßweise mit Druckluft durch einen dicken Schlauch in die Mensaküche und anderen Räume.

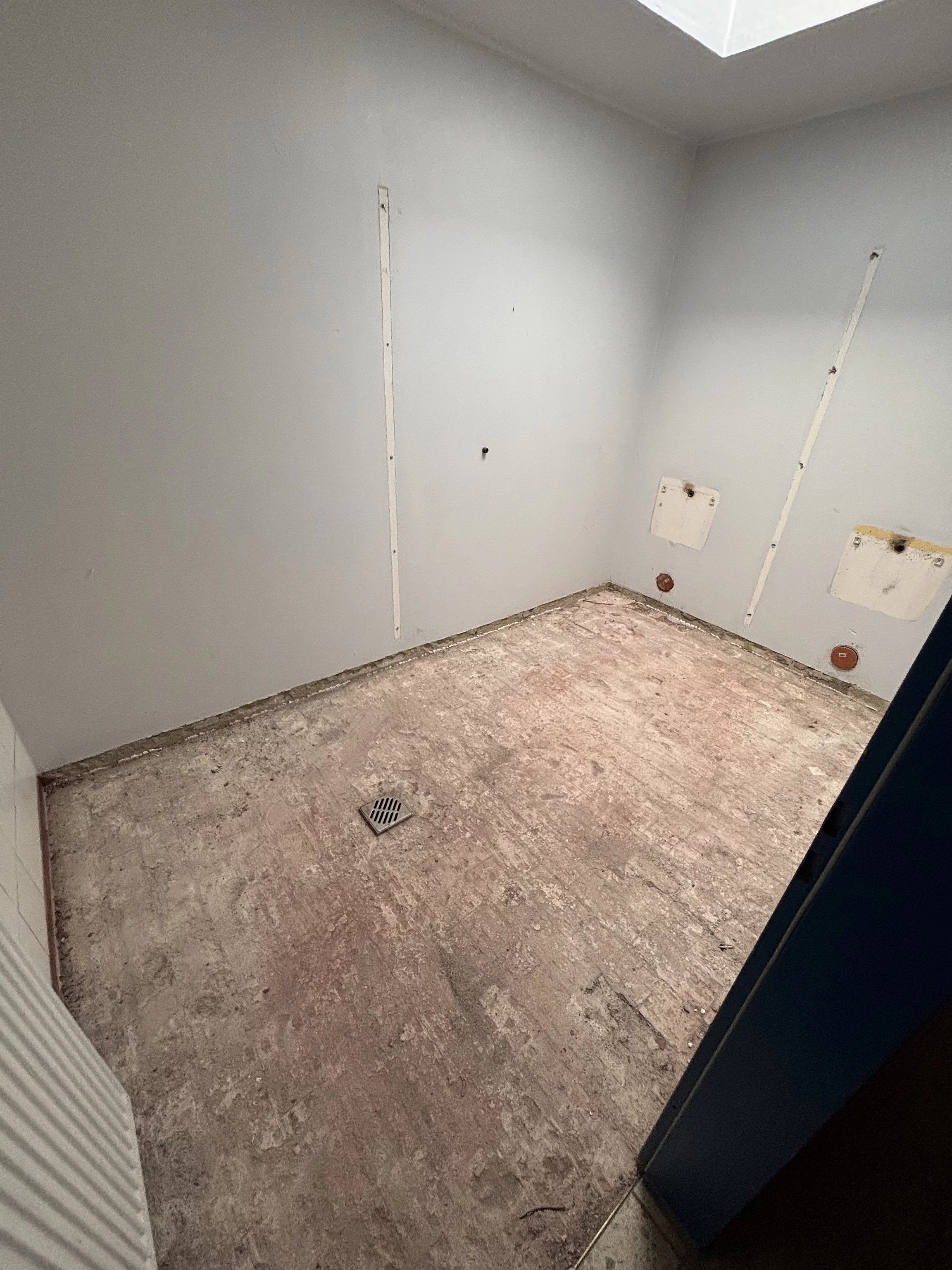

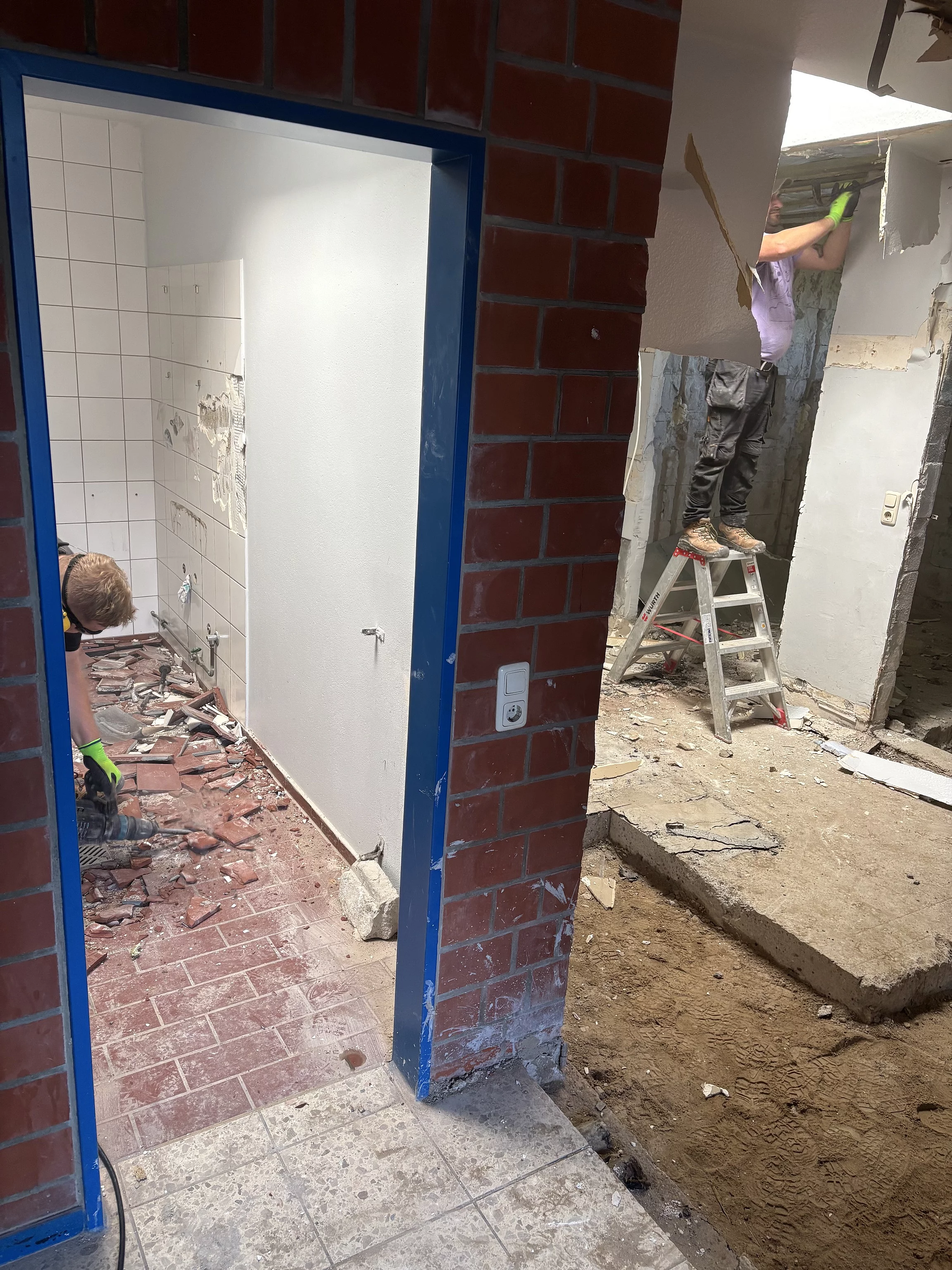

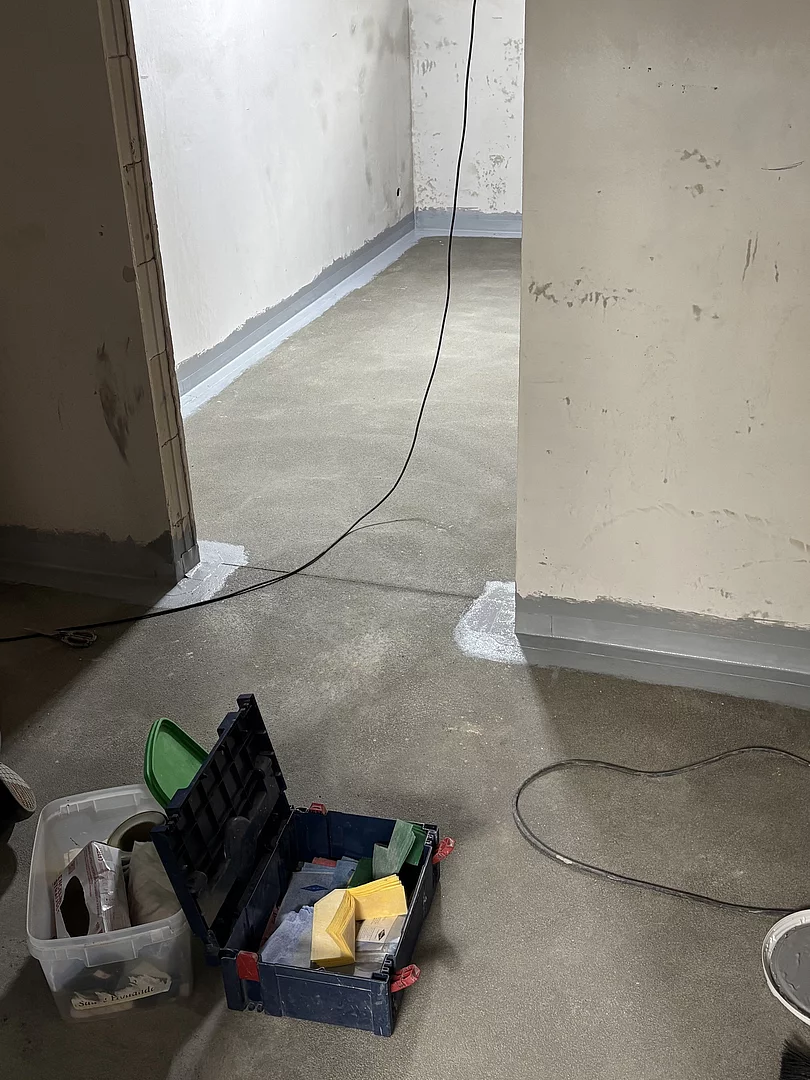

39. Kw - Weitere Abbrucharbeiten im Bereich der zukünftigen Garderobe. Die Fußböden in den WCs werden weggestemmt.

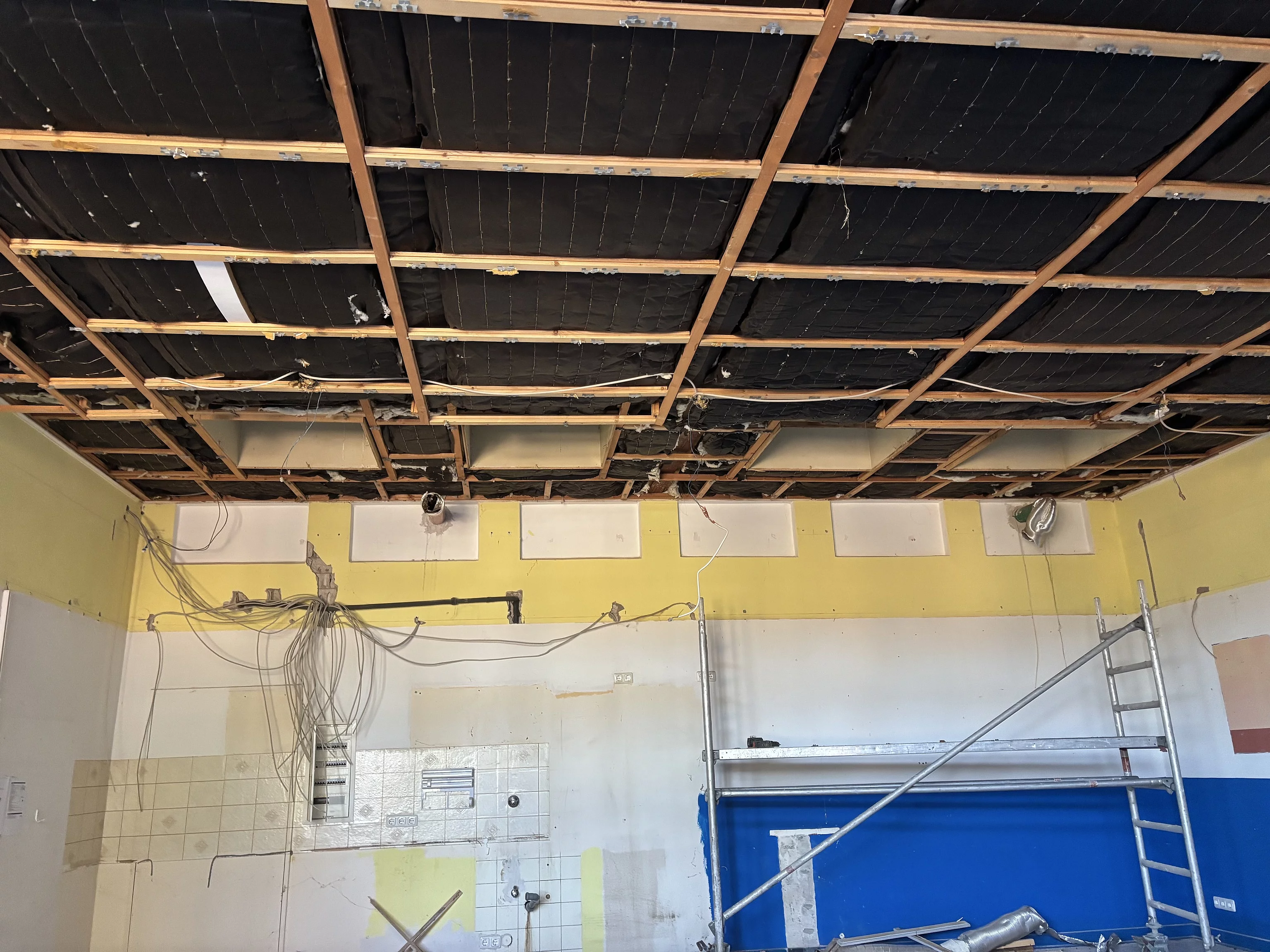

39. KW - Die Abbrucharbeiten in den ehemaligen TSV Räumen gehen weiter. Hier wurde die Deckenabhängung entfernt.

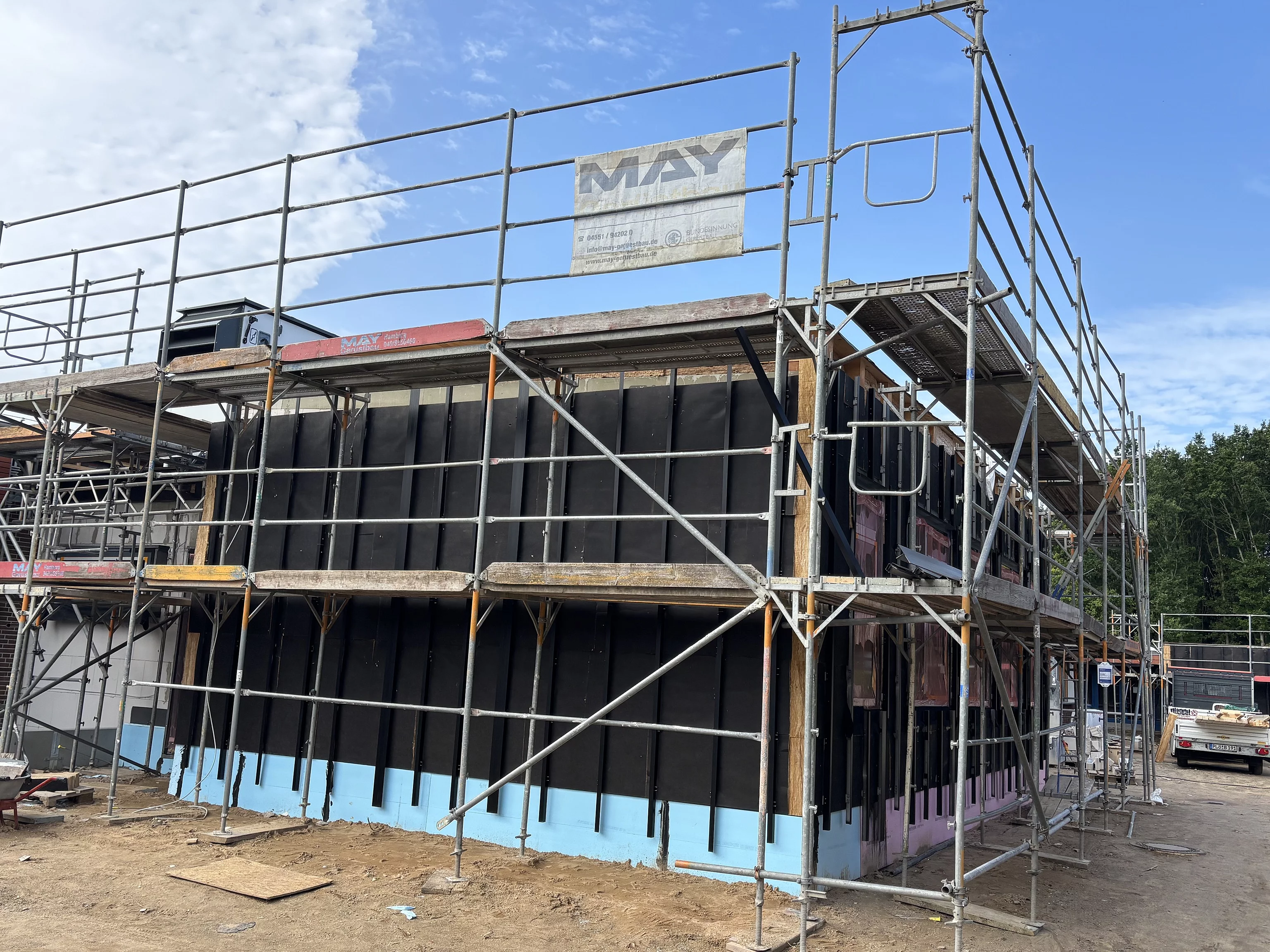

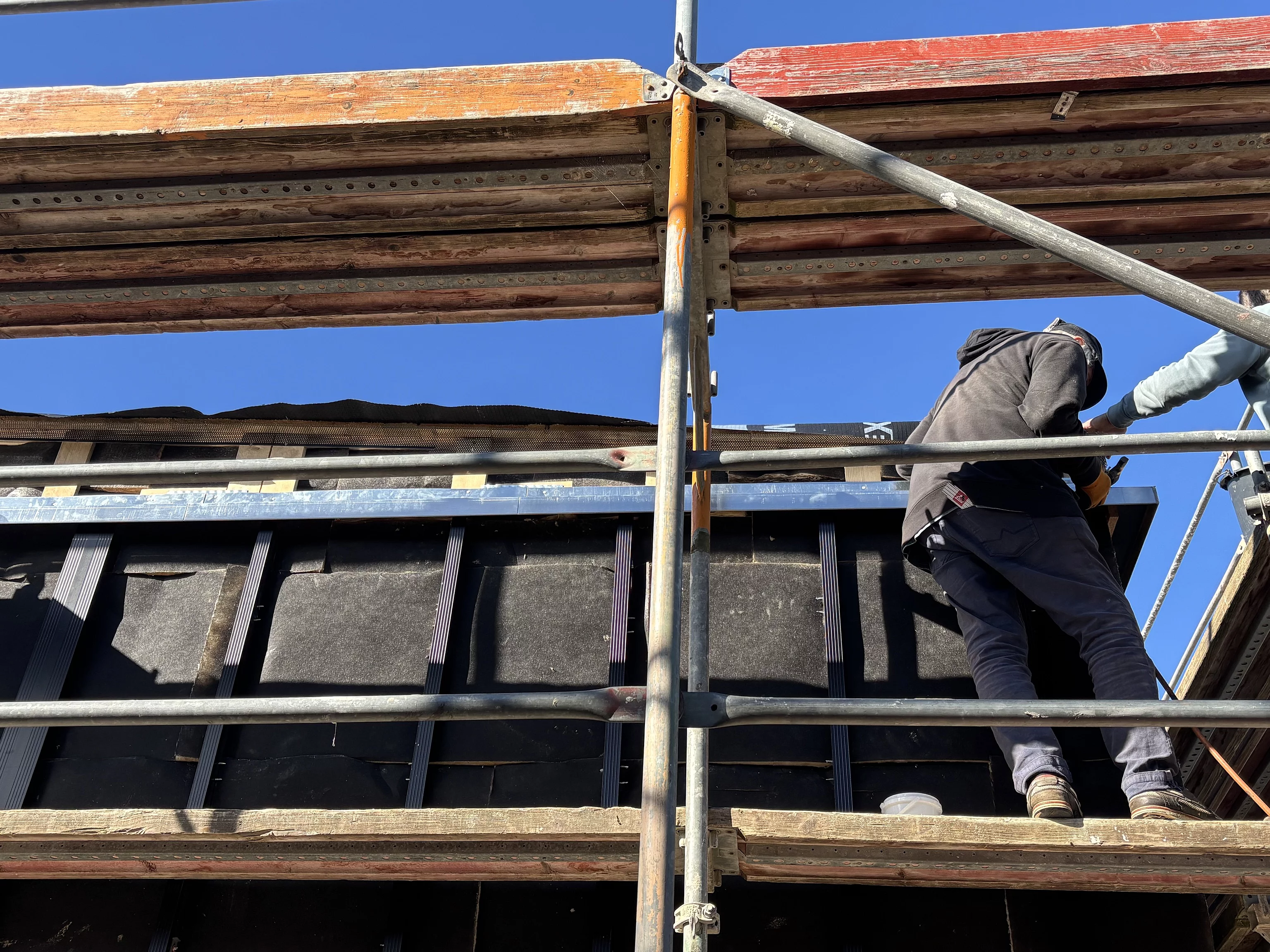

39. Kw - Die Dachdecker montieren die Edelstahl-Fassadenkopfbleche für die Vorhangfassade.

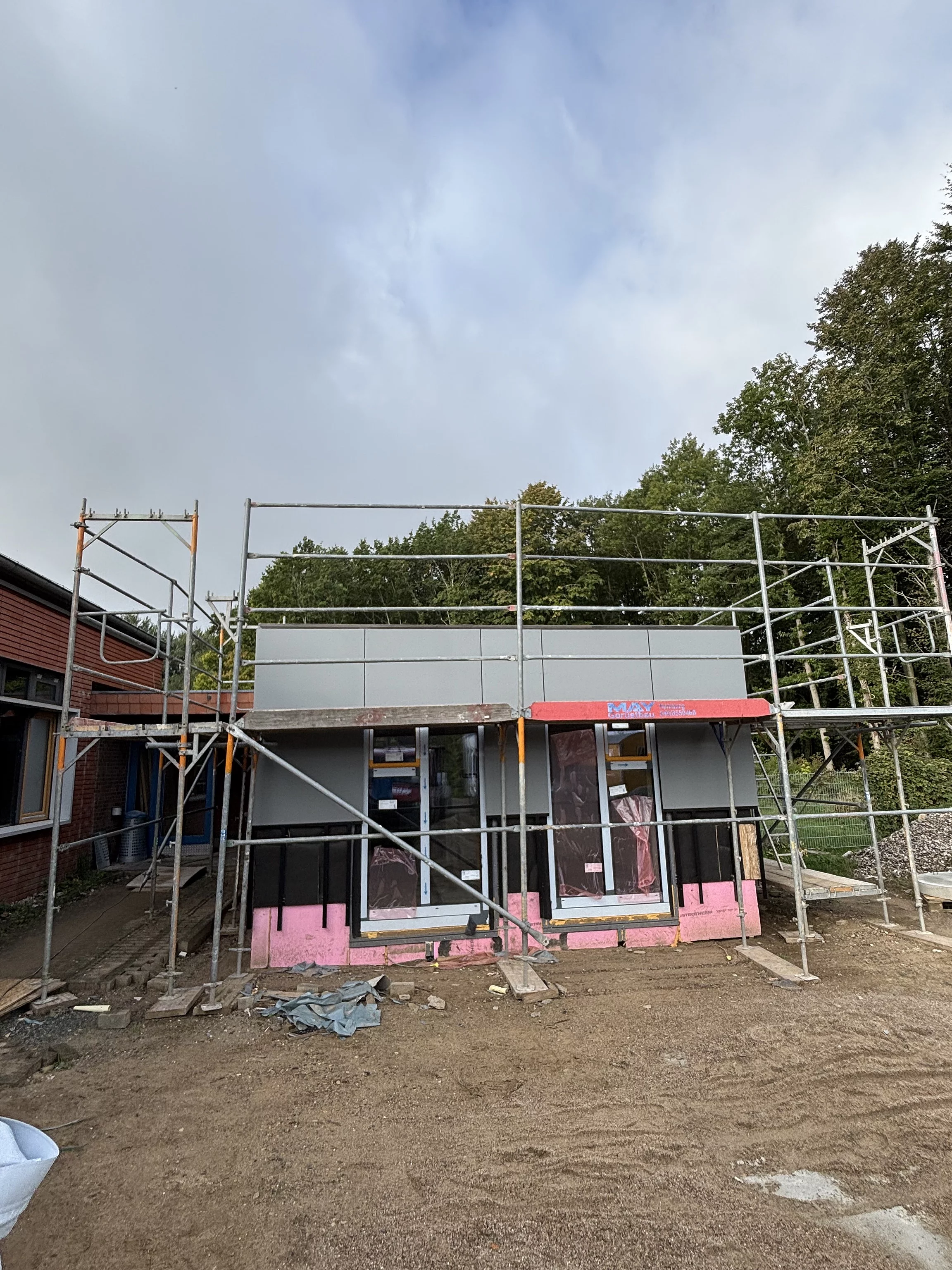

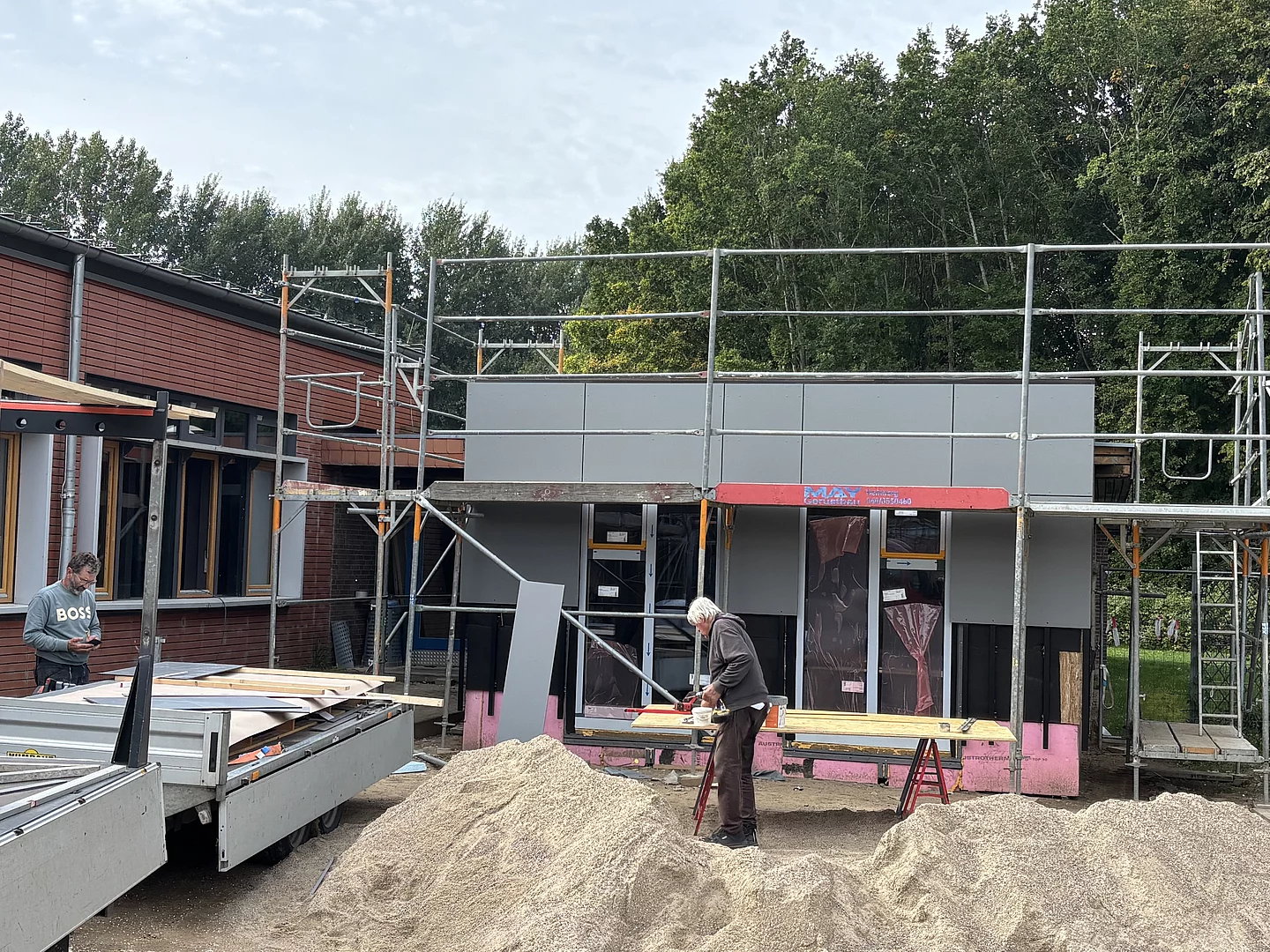

40. Kw - Die Dachdecker montieren die Platten der Vorhangfassade.

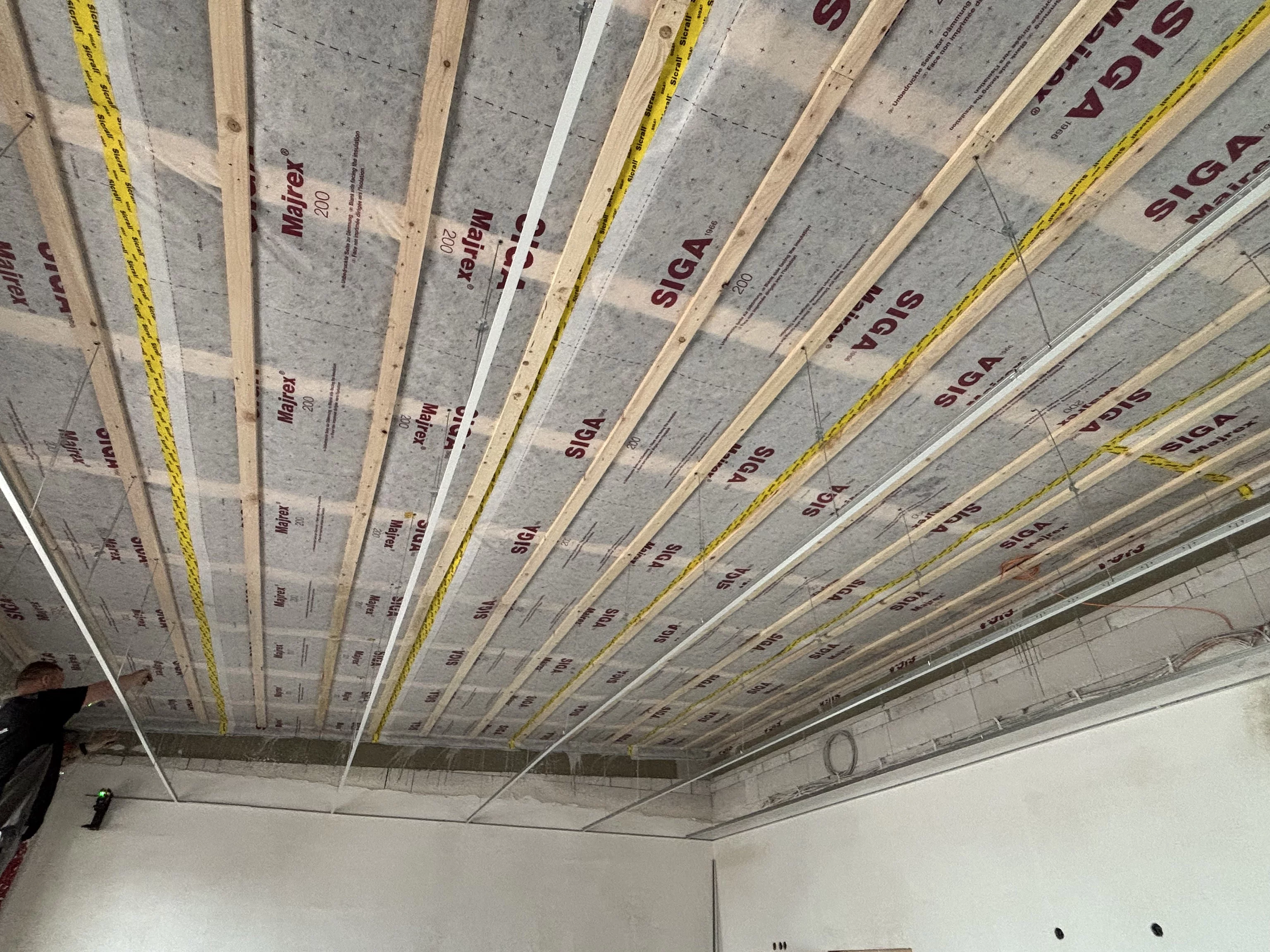

40. Kw - Die Deckenabhängung wird montiert.

40. Kw - Der Estrich ist drin, die Übergänge zu den Wänden werden abgedichtet und der Raum für die Fliesenleger vorbereitet. Sie sollen nächste Woche beginnen.

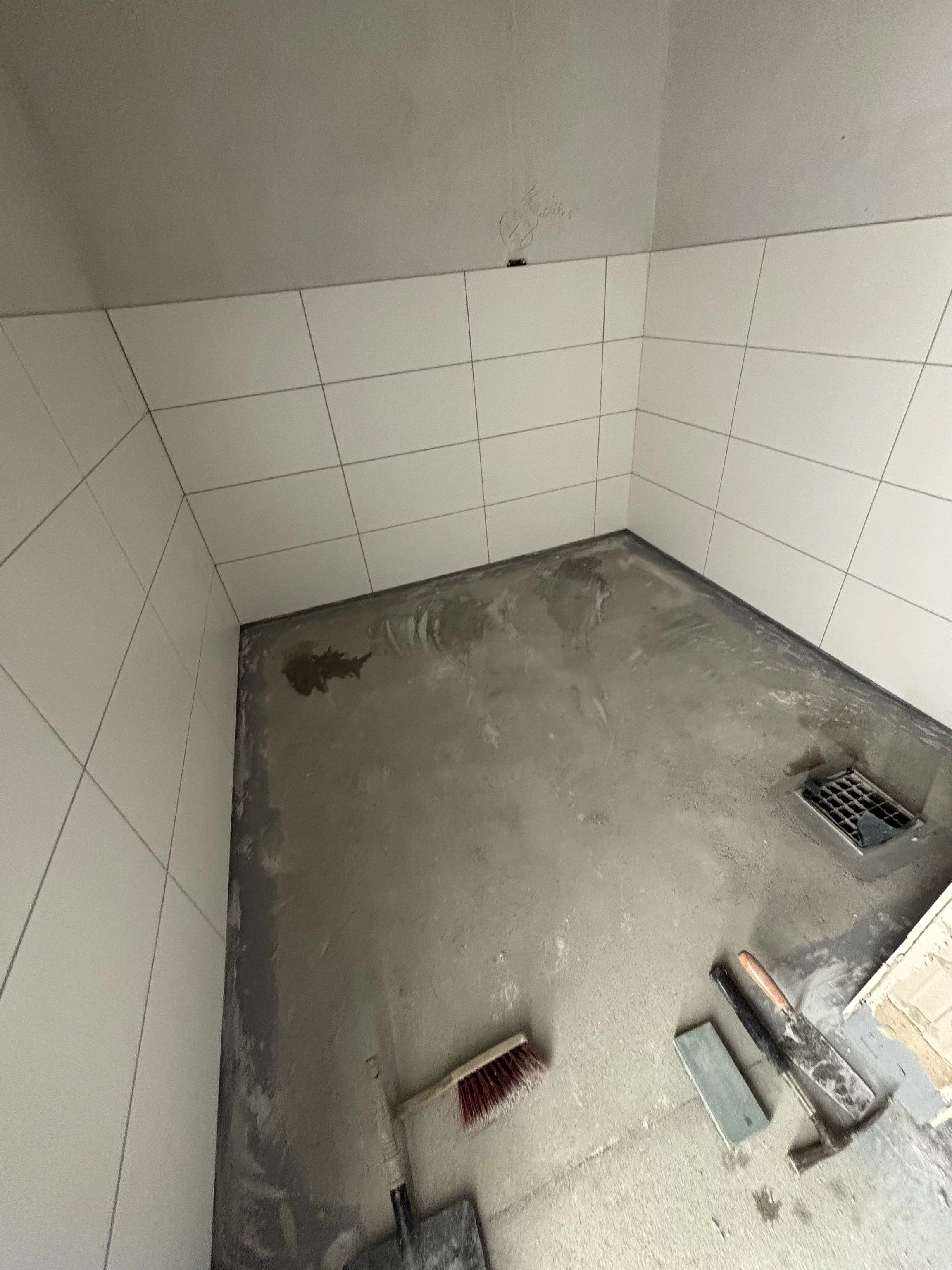

40. Kw - Die Fliesen in den WCs sind entfernt. Alles ist für die Fliesenleger vorbereitet.

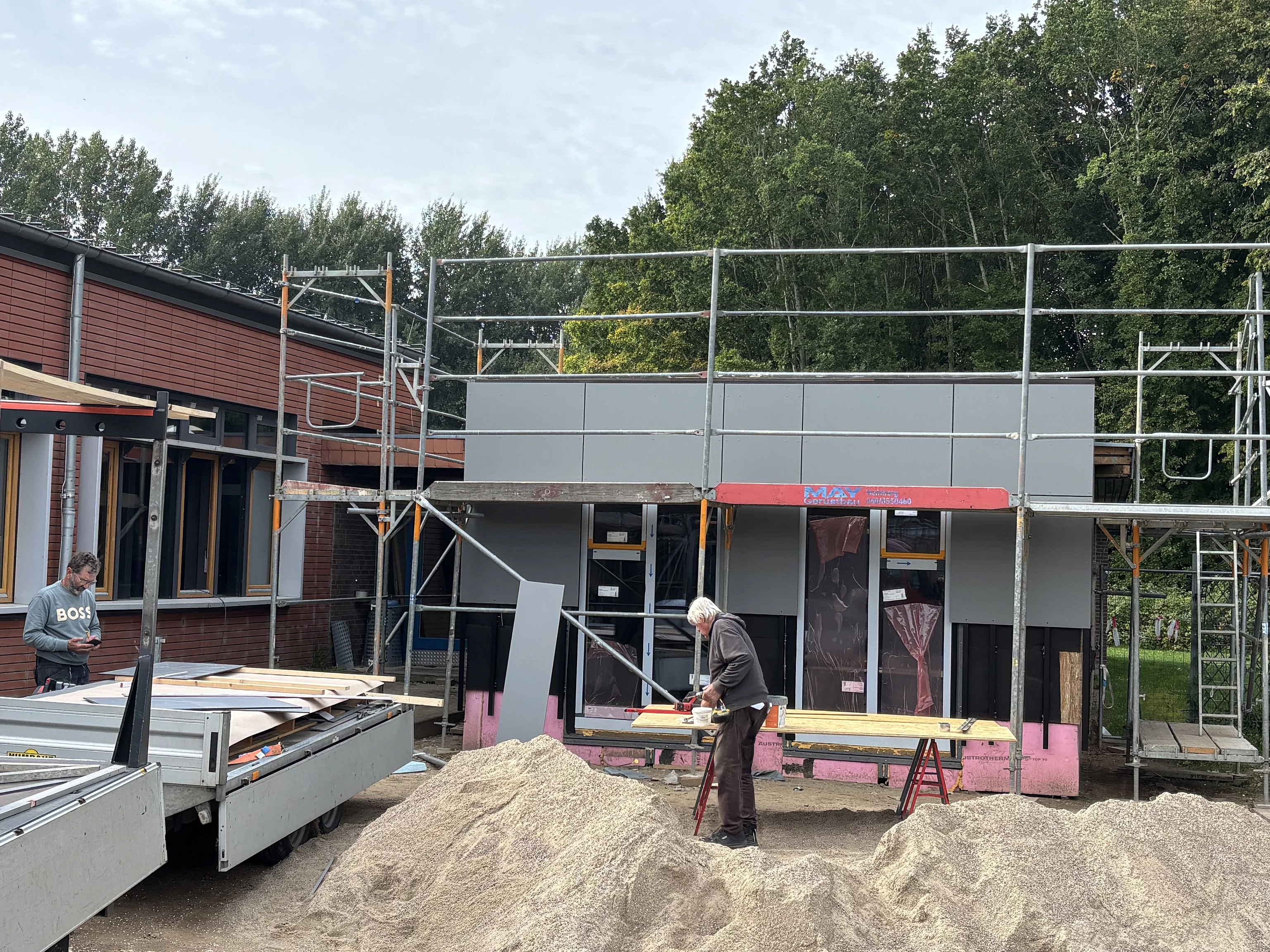

41. Kw - Die Vorhangfassade ist soweit fertig. Die unteren Platten werden in der nächsten Woche montiert, wenn das Gerüst entfernt ist.

41. Kw - Die Deckenunterkonstruktion ist inzwischen fertig. Als nächstes kommen die Deckenplatten.

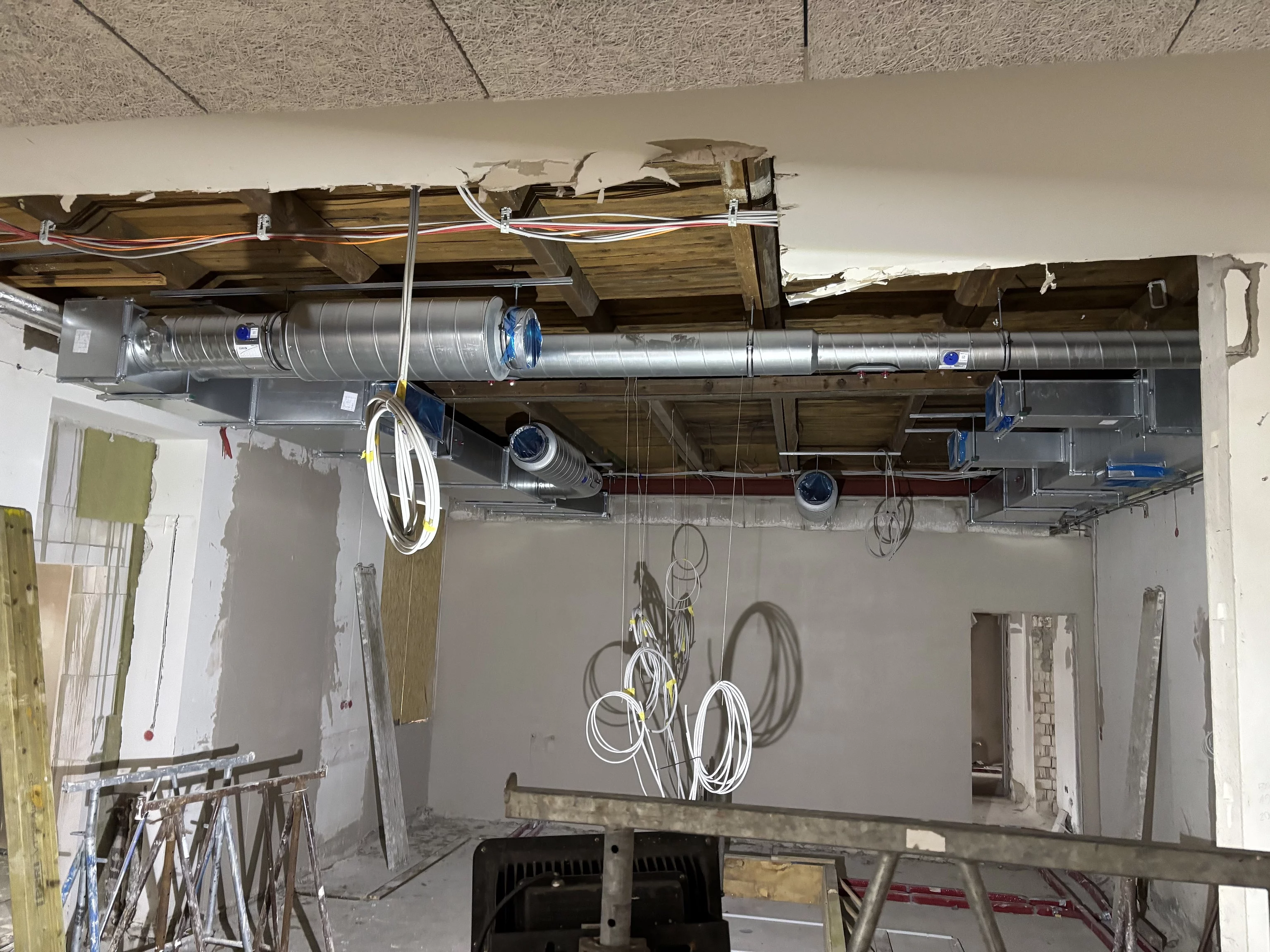

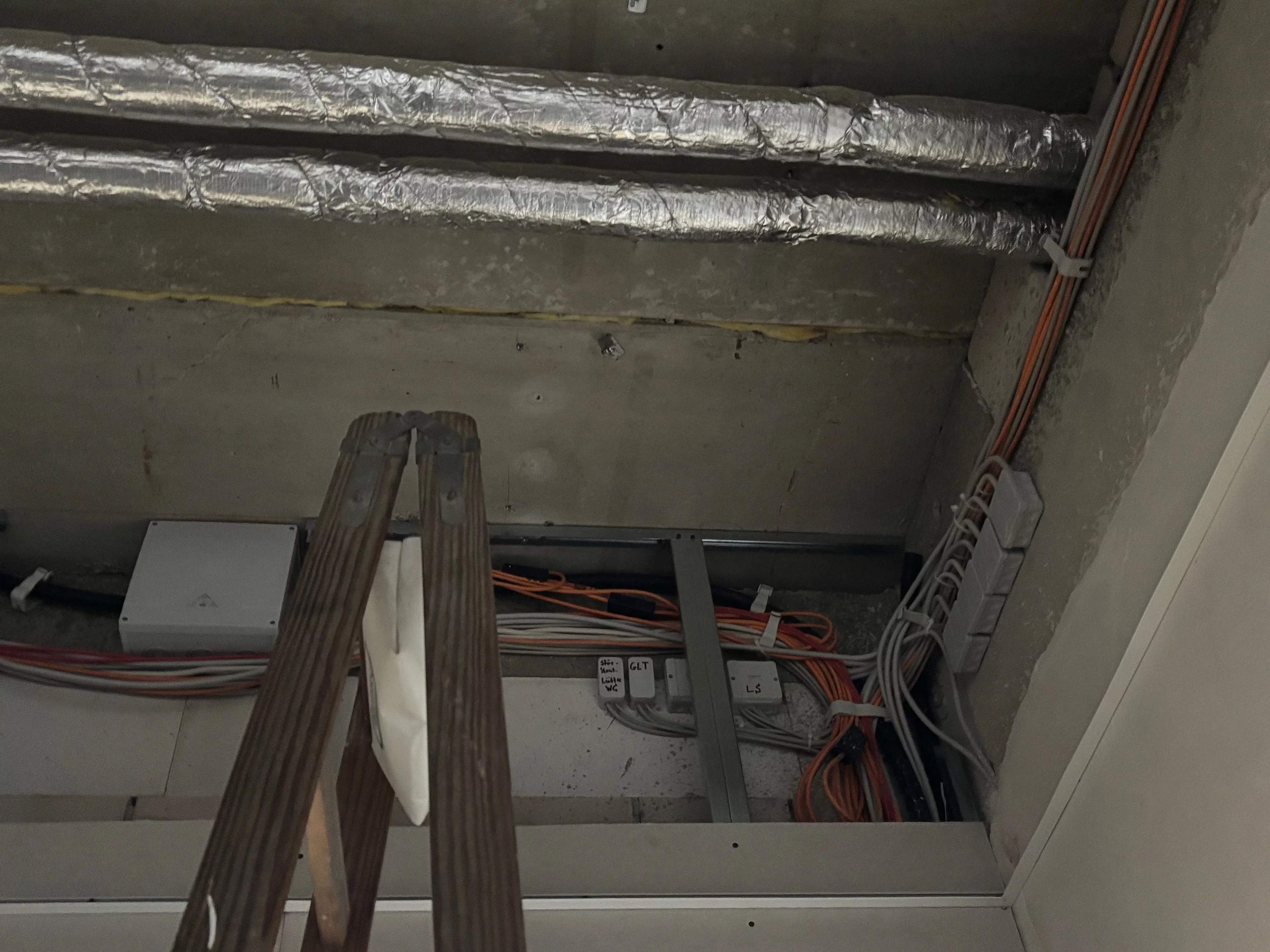

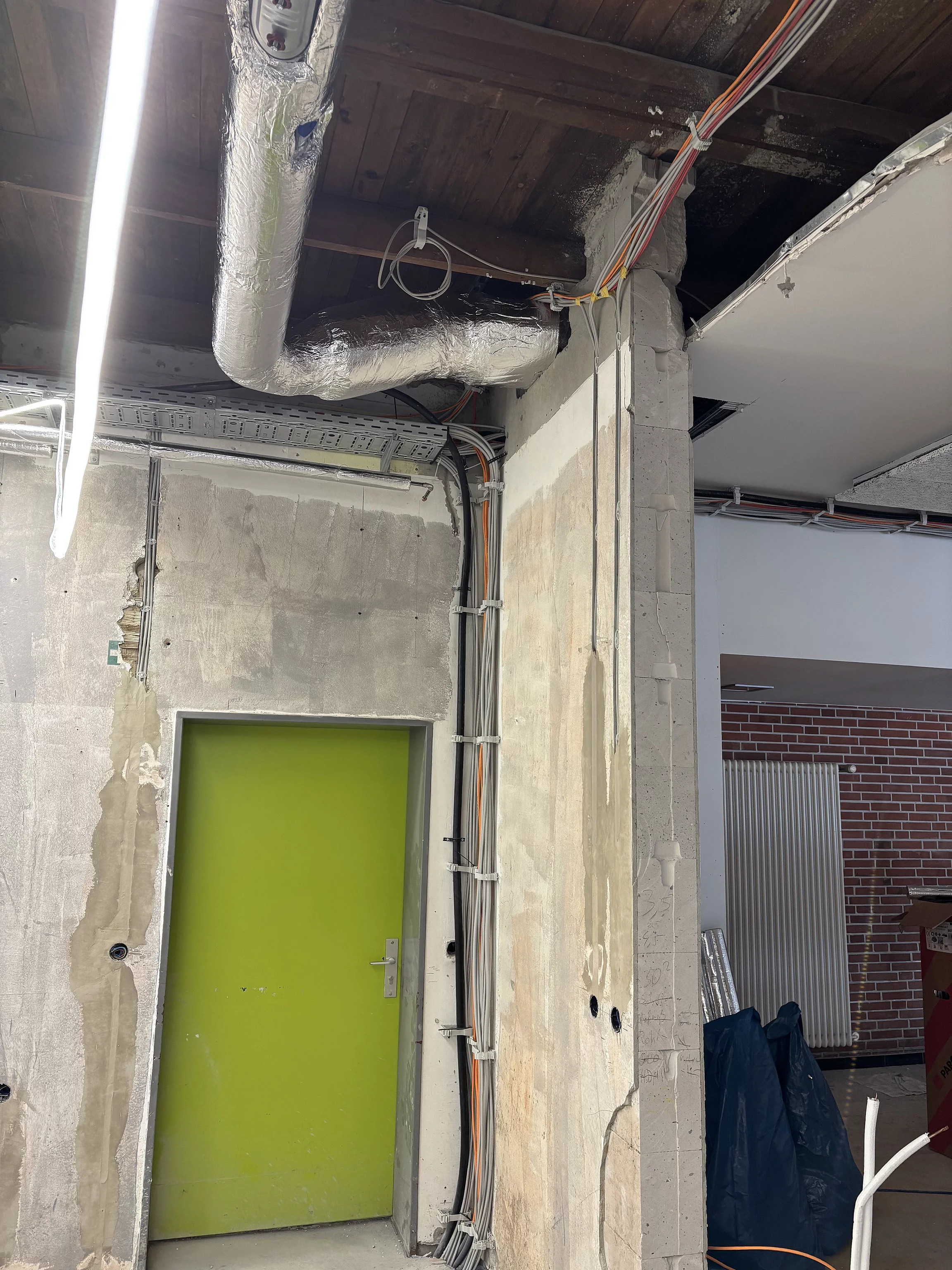

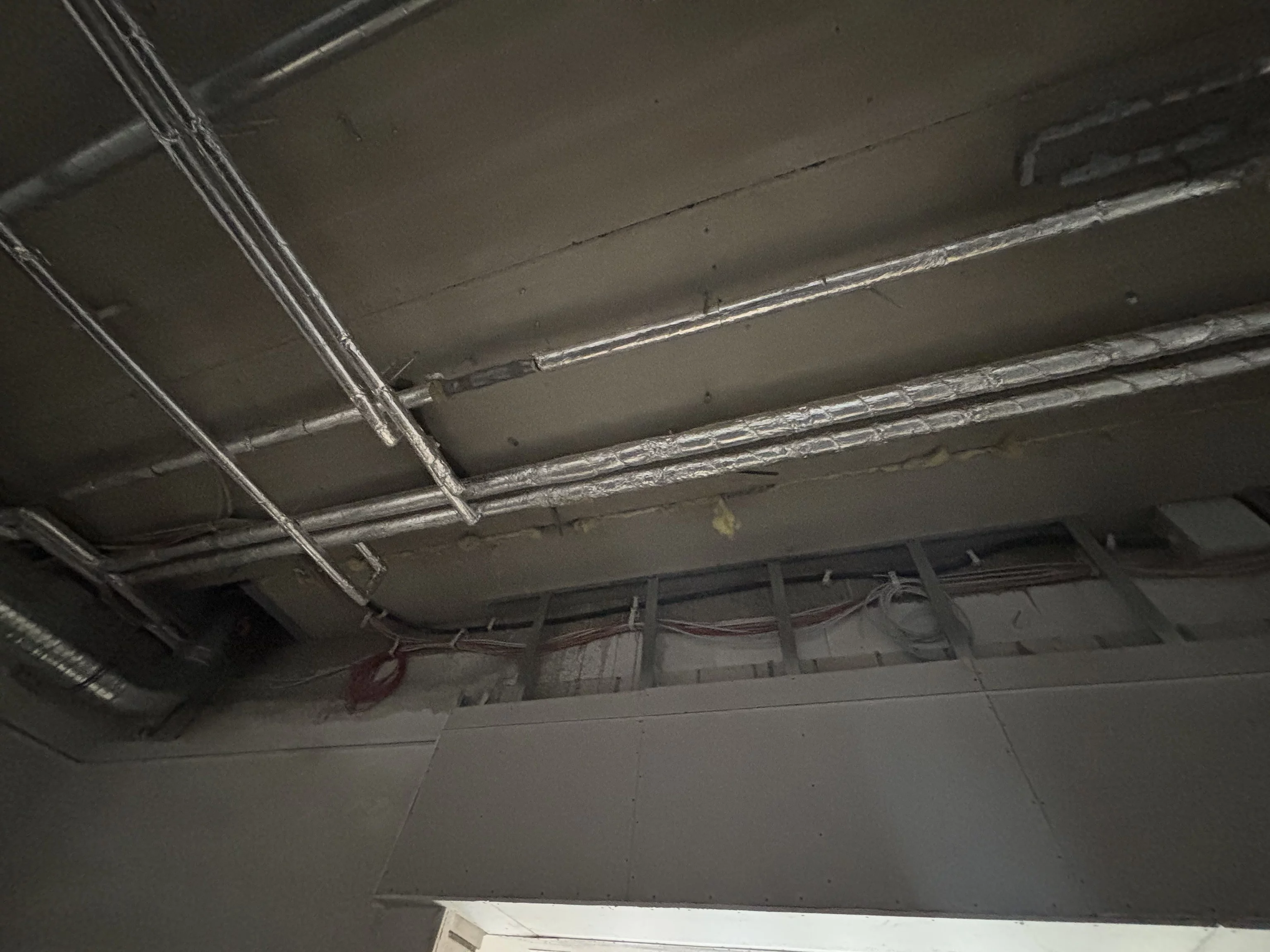

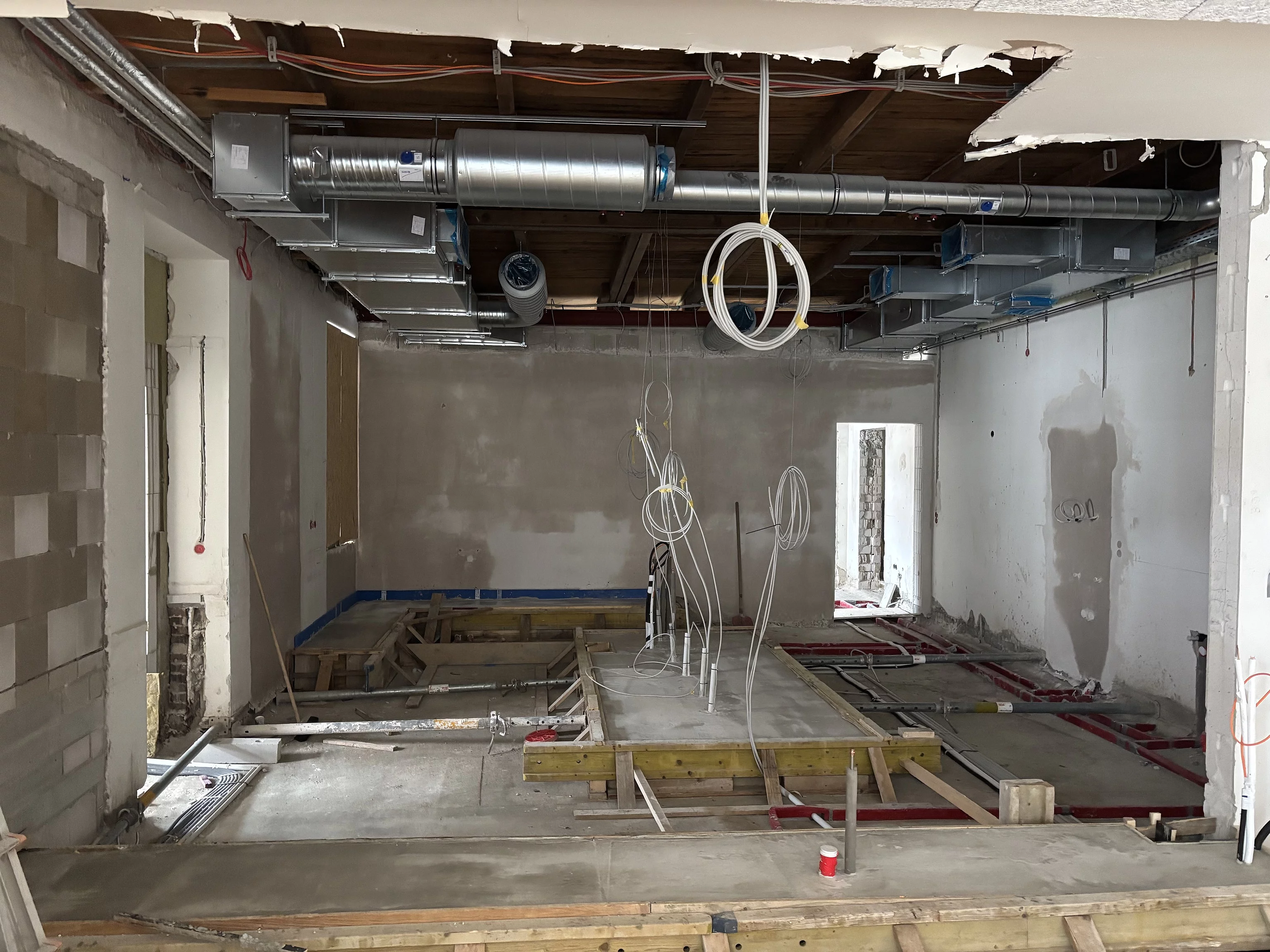

41. Kw - Blick unter die Decke in der ehemaligen Mensaküche. Kabelverzweigungen und Rohrleitungen liegen später hinter der abgehängten Decke.

41. Kw - Blick in die andere Deckenecke der ehemaligen Mensaküche.

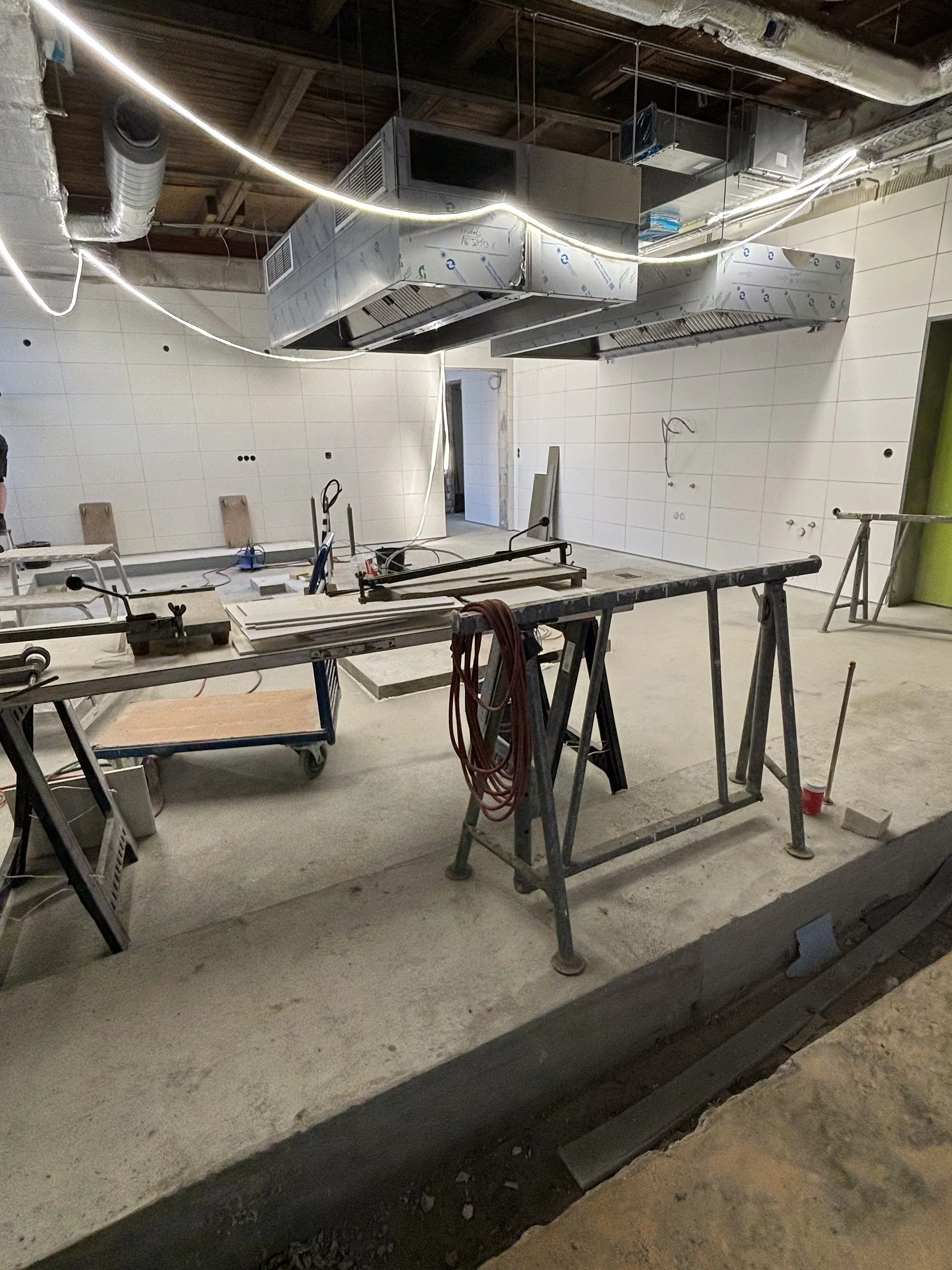

41. Kw - Die riesigen Abzugshaubenelemente für die neue Mensaküche sind montiert.

41. Kw - Blick unter die Decke der neuen Mensaküche mit Kabelverzweigung.

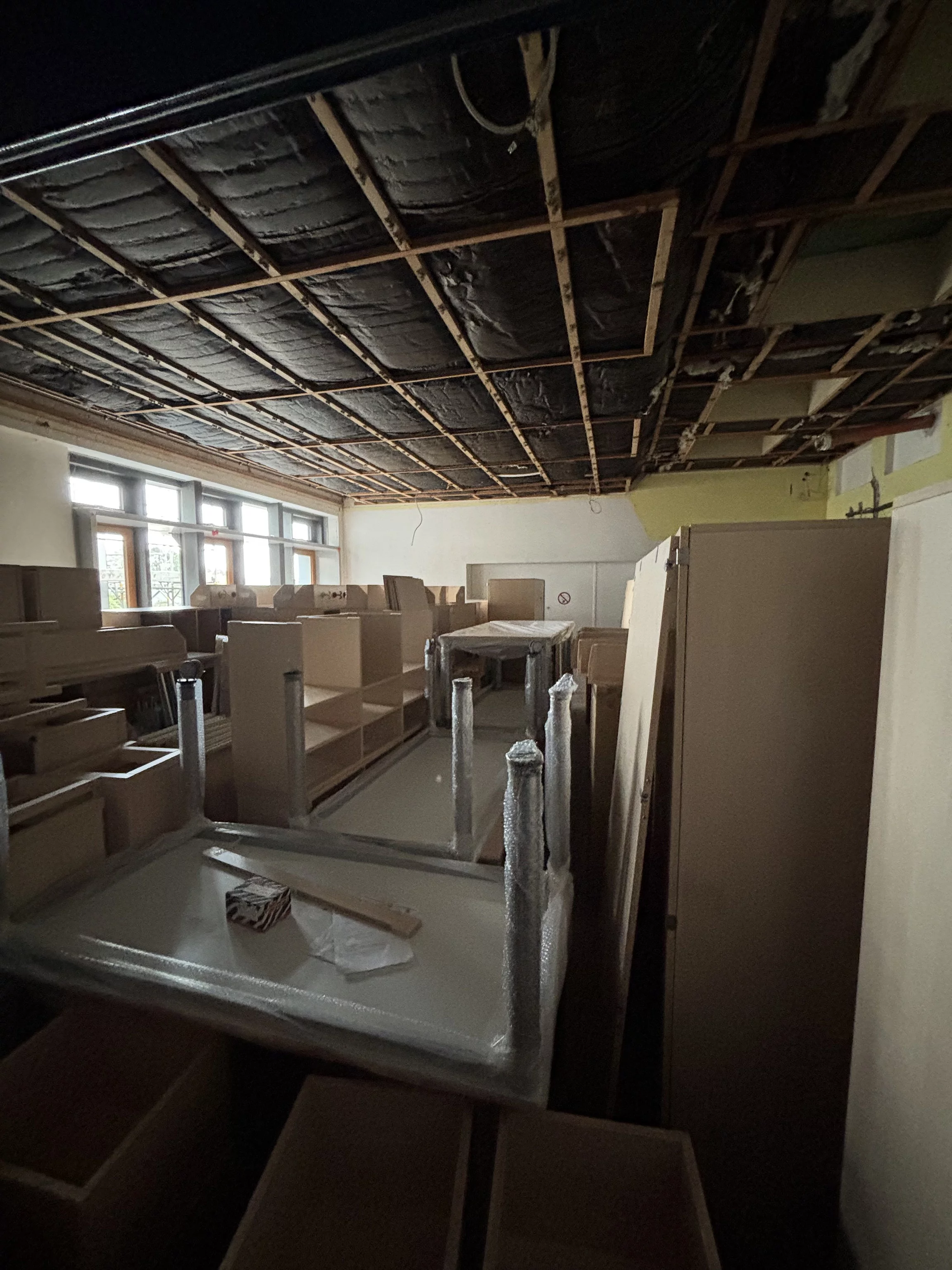

41. Kw - Die Möbel wurden geliefert und erst mal im alten TSV-Raum eingelagert. Die Terminabstimmung hat nicht ordentlich geklappt.

42. Kw - Die Thermowhite-Schüttung für den Erweiterungsbereich der Mensa liegt. Der Estrich kommt Ende nä. Woche.

42. Kw - Die Fliesenarbeiten in der Mensaküche sind in vollem Gange. Als nä. soll die Decke abgehängt werden und die Anpassungsarbeiten zur Vorbereitung der Kücheneinrichtung folgen.

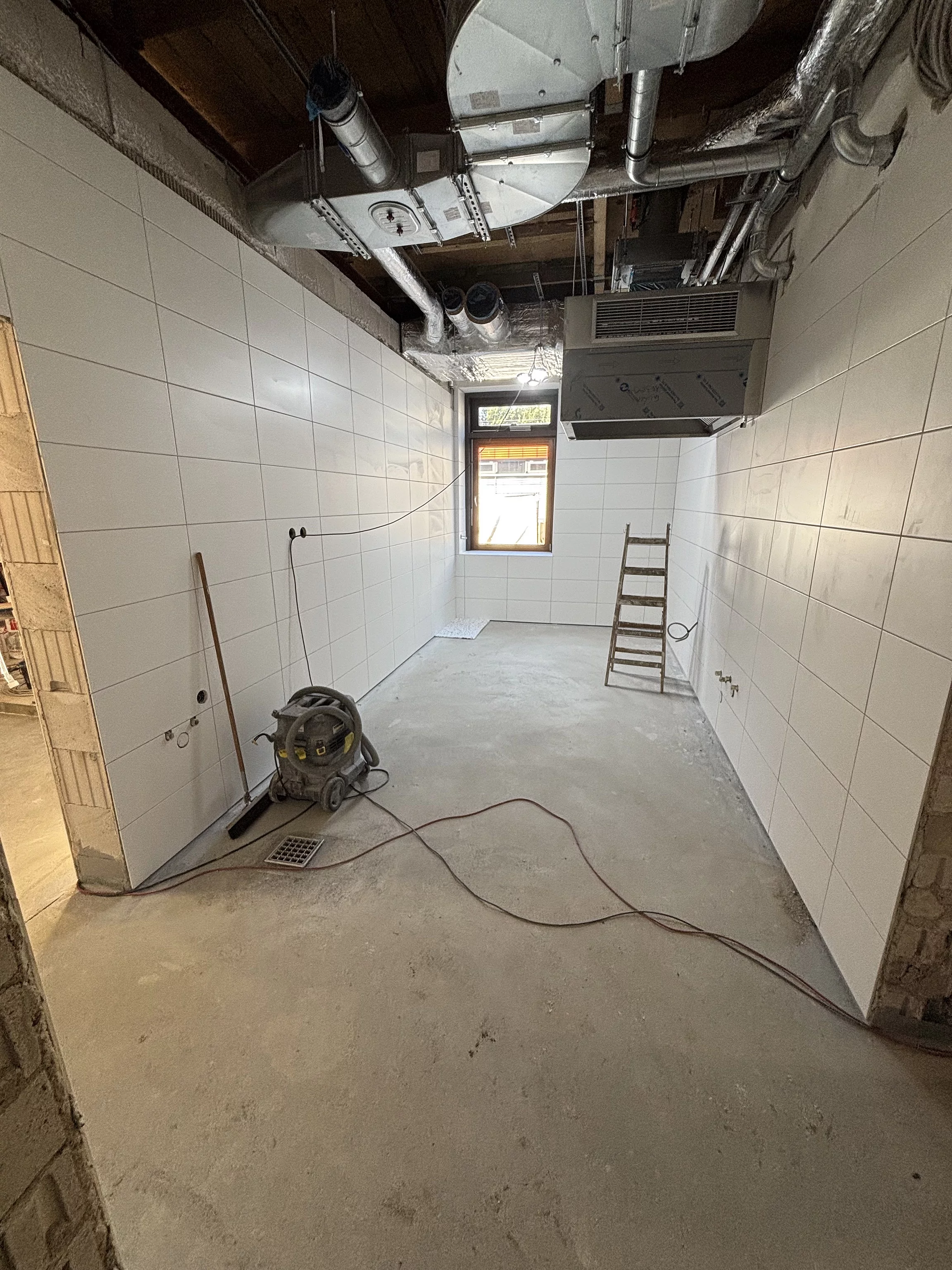

42. Kw - Die Spülküche ist gefliest.

42. Kw - Der Vorratsraum ist gefliest. Die Anschlüsse für die Verdampfereinheiten der Kühlung sind montiert.

42. Kw - Der Konfiskatkühlraum ist gefliest.

42. Kw - Anbau 1 Garderoben - Die Heizverteilung wird montiert. In der nä. Woche soll der Bereich sowie die Räume der Schützen des TSV Selent wieder beheizbar sein.

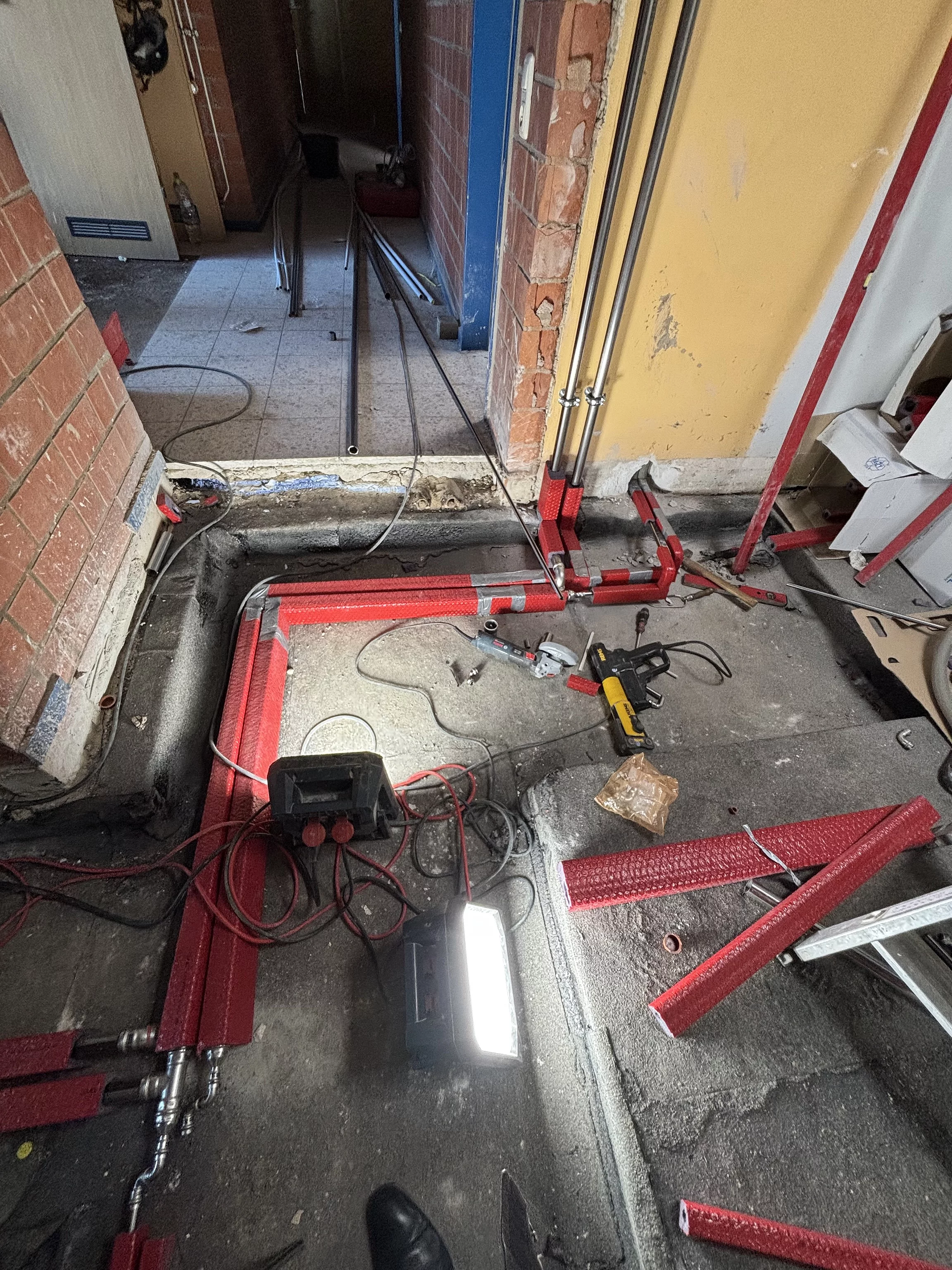

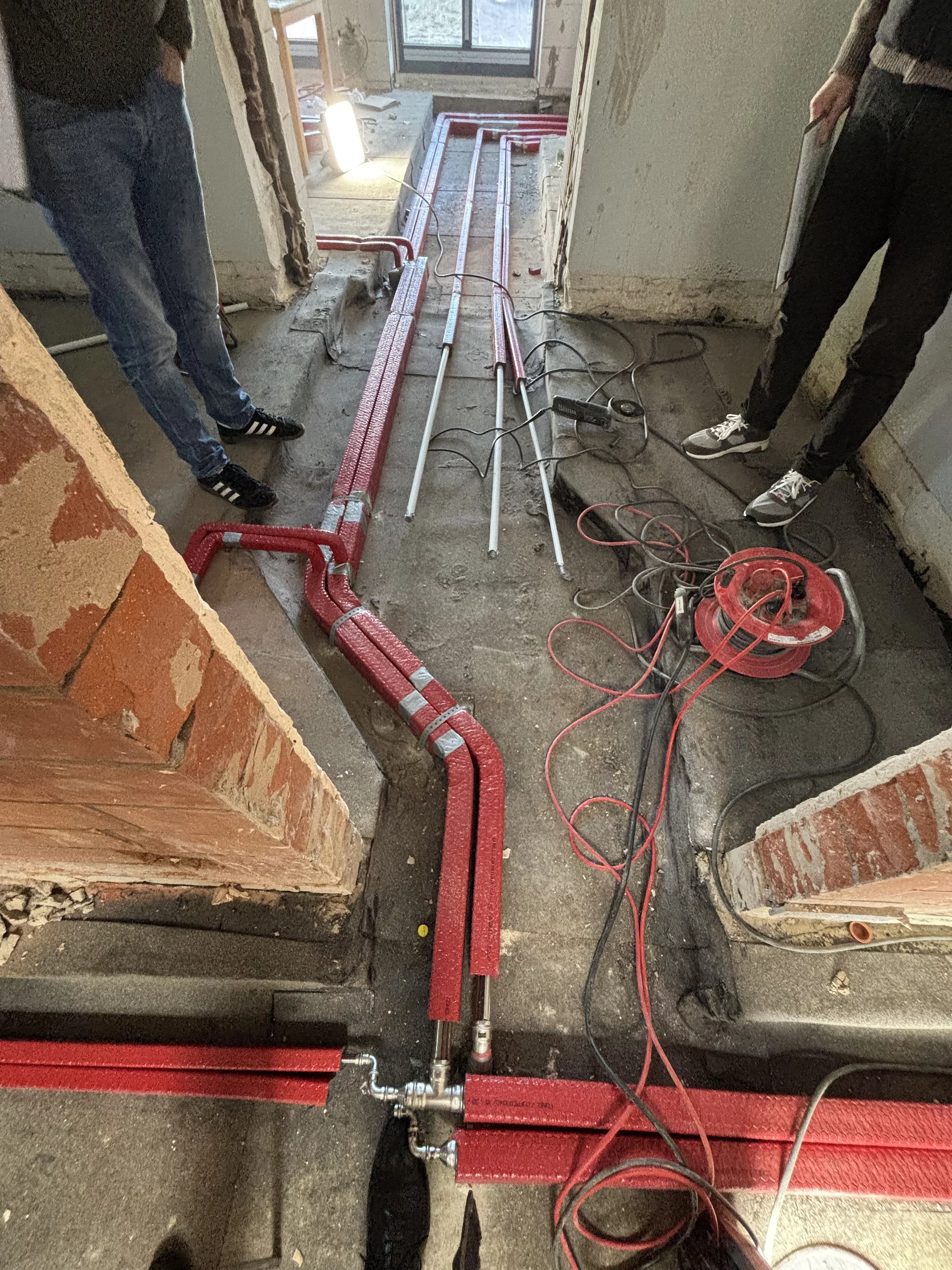

42. Kw - Anschluss der Heizverteilung über Rohre, die an der Wand nach oben geführt werden und unterhalb der Decke verlaufen. Die alten Rohre im Boden werden, anders als zunächst mitgeteilt, nicht weiter genutzt, sondern stillgelegt.
